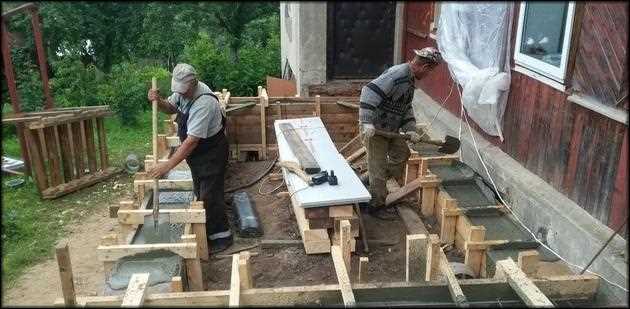

Выбор и подготовка основания для пристройки напрямую влияют на долговечность и устойчивость всей конструкции. Для надежного фундамента важно учитывать тип грунта, нагрузку от пристройки и особенности существующего строения. Глубина заливки должна соответствовать глубине промерзания почвы в вашем регионе – обычно это от 80 до 150 см.
Перед заливкой необходимо провести качественную подготовку: вырыть котлован с ровными стенками, обеспечить дренаж и тщательно утрамбовать основание. Рекомендуем использовать бетон марки не ниже М300, а для армирования применять каркас из арматуры диаметром 12 мм с шагом 20-25 см. Это обеспечит прочность и предотвратит трещины при сезонных деформациях.
При заливке важно соблюдать технологию: бетон заливают слоями по 20-30 см, каждый слой уплотняют вибратором или вручную, чтобы исключить пустоты. Время от времени поверхность увлажняют для правильного набора прочности. В среднем, фундамент достигает расчетной прочности через 28 суток, но первые 7 дней особенно критичны для предотвращения пересыхания.
Выбор типа фундамента для пристройки
Пристройка к дому требует фундамента, который выдержит нагрузку и обеспечит долговечность конструкции. Оптимальный выбор зависит от типа грунта, веса пристройки и особенностей основного здания.

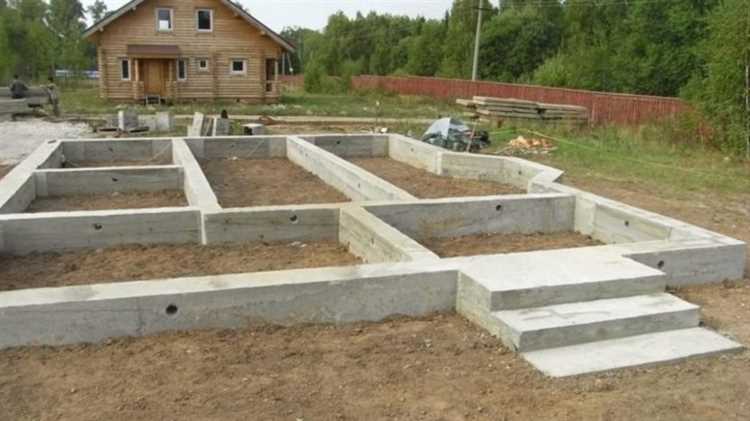

Ленточный фундамент подходит для тяжелых пристроек с капитальными стенами. Он равномерно распределяет нагрузку и обеспечивает устойчивость при глубине заложения не менее 50 см, с учетом промерзания грунта.
Плитный фундамент эффективен на слабых или пучинистых грунтах, а также при повышенной влажности. Толщина плиты обычно варьируется от 15 до 30 см, с армированием сеткой из арматуры диаметром 8-12 мм.

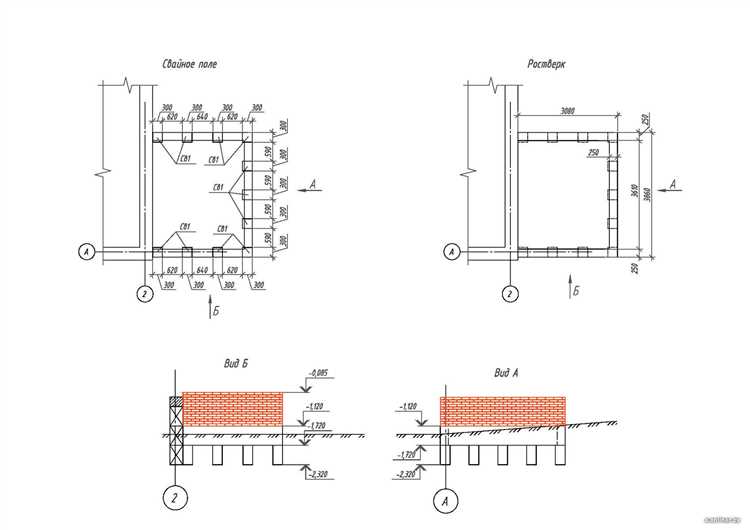

Столбчатый фундамент используется для легких конструкций – веранд, навесов, пристроек из дерева или каркасных материалов. Столбы устанавливают с шагом 1,5–2 метра, заглубляя ниже уровня промерзания грунта.

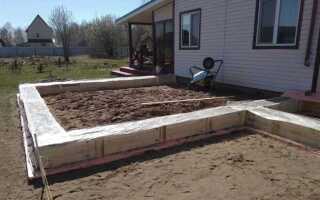

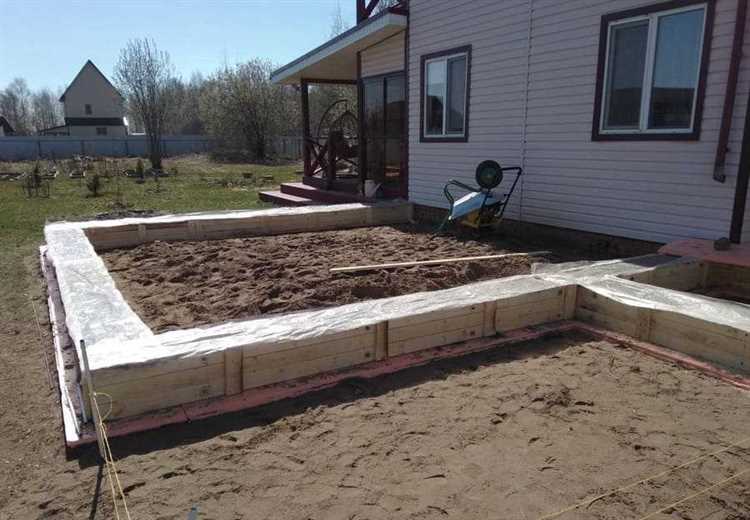

Перед началом работ удалите растительный слой и верхний плодородный грунт на глубину не менее 20 см по всей площади будущей пристройки. Очистите участок от камней, корней и мусора. Выравнивание поверхности выполните с уклоном в сторону отвода воды, чтобы избежать застаивания влаги под фундаментом.
Для точной разметки используйте металлические колышки и строительный шнур. Начертите контур будущего фундамента, соблюдая проектные размеры с допуском не более ±5 мм. Проверьте прямоугольность углов по теореме Пифагора: диагонали должны быть равны с точностью до 1 см на длине до 5 м.
Если планируется фундамент с армированием, отметьте линии расположения опалубки и глубину заложения. Высоту отметок контролируйте с помощью нивелира или лазерного уровня, чтобы обеспечить горизонтальность основания.

При разметке учитывайте расположение инженерных коммуникаций и минимальные отступы от существующих конструкций – не менее 50 см до стен дома для предотвращения повреждений и усадки.
Подготовка и устройство опалубки для заливки
Опалубка должна обеспечивать точную форму и геометрию фундамента, выдерживать давление бетонной смеси и препятствовать вытеканию раствора. Для пристройки к дому применяют чаще щитовую или сборно-разборную опалубку из досок, фанеры или готовых модулей.
- Выбор материала: древесина толщиной не менее 25 мм, обработанная антисептиком и гидроизоляцией; фанера не тоньше 12 мм с влагостойкой пропиткой; металлические щиты – для больших объемов.
- Подготовка основания: участок очищают от мусора и выравнивают; под опалубку укладывают гидроизоляционную пленку, предотвращающую вымывание влаги из бетона и защита древесины.
- Установка опалубки:
- Устанавливают щиты строго по разметке с контролем вертикальности и горизонтальности с помощью уровня и отвеса.
- Стыки между щитами герметизируют уплотнителями или уплотняют монтажной пеной, чтобы исключить подтекание бетона.
- Закрепляют опалубку раскосами и стяжками, выдерживающими давление свежего бетона (до 50 кПа для стандартной консистенции).
- Контроль размеров и прочности: перед заливкой проверяют расстояния между щитами, глубину заложения и ровность внутренней поверхности.
- Дополнительные мероприятия:

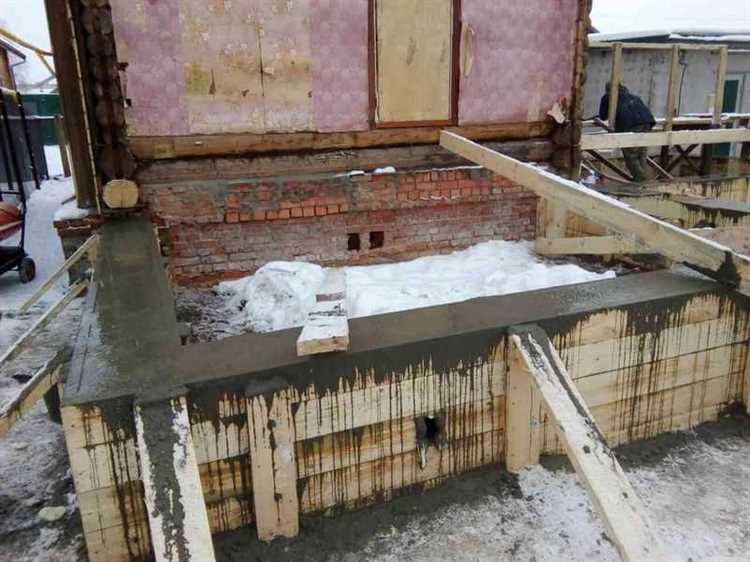

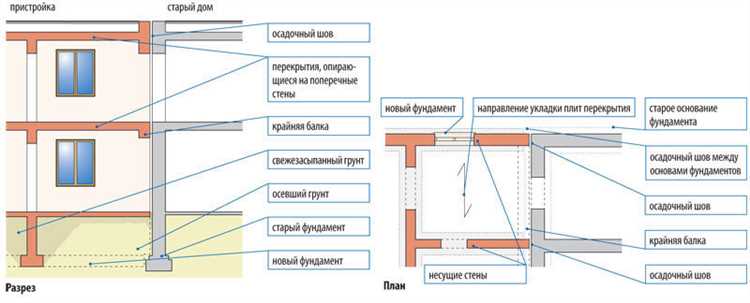

- При заливке пристройки к дому встык с существующей стеной опалубка должна иметь компенсационный зазор для теплового расширения и подвижек.
- Для облегчения демонтажа внутренние поверхности опалубки покрывают тонким слоем специального отделочного масла или мыльного раствора.
Опалубка должна сохранять прочность и геометрию минимум до набора бетоном 70% проектной прочности (обычно 7 суток). Демонтаж начинают после полного отвердения, чтобы избежать деформации фундамента.
Приготовление бетонной смеси и её параметры
Для заливки фундамента пристройки используется бетон марки не ниже М300. Раствор готовится из цемента марки 400 или 500, чистого речного песка и щебня фракции 5–20 мм в пропорции 1:2:4 по объёму. Вода добавляется из расчёта 0,45–0,5 от массы цемента для достижения оптимальной пластичности без избыточного водоцементного отношения.
Вода должна быть чистой, без примесей масла и органики. Песок необходимо просеять, чтобы удалить глину и мусор, которые ухудшают сцепление и прочность бетона. Щебень должен быть сухим и без пыли, что снижает риск расслоения и повышает однородность смеси.
Для приготовления раствора на строительной площадке используется бетономешалка с объёмом не менее 150 литров. Сначала в барабан загружают воду и цемент, затем песок, и в конце – щебень. Время перемешивания не менее 3 минут до получения однородной массы без комков.
Контроль качества смеси ведётся по следующим параметрам: удобоукладываемость – осадка конуса 6–10 см, прочность на сжатие через 28 суток не ниже 300 кг/см², морозостойкость не менее F100. Для увеличения подвижности без снижения прочности допускается добавление пластификаторов, не более 0,5% от массы цемента.
Температура смеси при заливке должна быть не ниже +5°C. При низких температурах применяют противоморозные добавки или прогрев раствора, чтобы избежать образования микротрещин и ухудшения структуры бетона.
Техника заливки бетона и предотвращение пустот

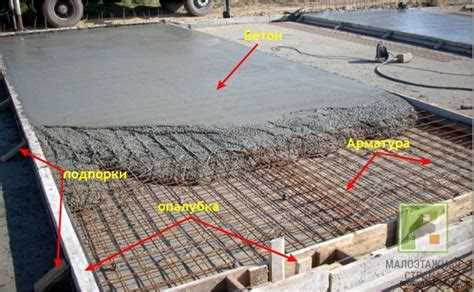

Для равномерной заливки бетона фундаментной плиты используется заливка слоями по 20–30 см с немедленной уплотнением. Рекомендуется применять глубинный вибратор с частотой не менее 12 000 колебаний в минуту. Вибратор вводят вертикально в бетон на глубину, превышающую слой заливки на 10–15 см, удерживая 10–15 секунд, затем перемещают на расстояние 30–40 см. Это предотвращает образование воздушных карманов.
Заливка должна осуществляться непрерывно, чтобы избежать холодных швов и стыков с разницей во времени более 30 минут. При необходимости прерывания работы стыки следует обрабатывать гидроизоляционными смесями и устраивать борозды для улучшения сцепления.
Температура бетона при заливке должна находиться в пределах +10…+25 °C, чтобы обеспечить нормальное схватывание. При жаркой погоде бетонные смеси увлажняют, при холодной – подогревают до +20 °C, включая добавки противоморозного действия.
Подачу бетона следует осуществлять как можно ближе к месту укладки, избегая падения с высоты более 1 метра, чтобы минимизировать расслоение смеси. Использование лотков, желобов или насосов гарантирует равномерное распределение состава.
После заливки фундамент закрывают пленкой или влажным материалом для поддержания влажности, особенно в первые 72 часа, что уменьшает риск образования усадочных трещин и пустот.
Уход за залитым фундаментом в первые дни
В первые 7 дней после заливки фундамента необходимо обеспечить постоянное увлажнение поверхности для равномерного твердения бетона. Оптимальная влажность поддерживается путем ежедневного обрызгивания водой с интервалом 3–4 часа, особенно при температуре воздуха выше +20 °C.
Температура воздуха: при похолодании ниже +5 °C залитый бетон нужно защищать с помощью утеплителей или укрывного материала (спанбонд, пенопласт), чтобы избежать замерзания и разрушения структуры.
Защита от механических повреждений: на фундамент нельзя наступать, ставить тяжелые предметы и вести строительные работы, создающие вибрации или нагрузку, во избежание трещин и деформаций.
Влажность и температура контролируют с помощью простых средств – полиэтиленовой пленки и увлажнения. Пленку применяют на ночь, чтобы предотвратить испарение влаги. В случае засухи или ветра поливают фундамент 3–5 раз в день.
После 7 суток можно уменьшить частоту полива до 1 раза в сутки, если бетон набрал не менее 50% проектной прочности (проверяется по марке и времени твердения). Для контроля прочности рекомендуется использовать строительный журнал с фиксацией условий ухода.
