Металлический штакетник собирается из профилированных планок, крепящихся к поперечным лагам на опорные столбы. Оптимальная высота ограждения – от 1,5 до 2 метров, расстояние между штакетинами – 3–5 см. Это обеспечивает достаточную прочность и проветриваемость.
Для установки понадобятся: штакетины (оцинкованные или с полимерным покрытием), профильная труба 60×60 мм для столбов, труба 40×20 мм для поперечин, саморезы по металлу с прессшайбой, бетон, уровень, шнур, лопата или бур. Расстояние между столбами – 2,5–3 м. Глубина ям – не менее 80 см.
После разметки участка бурятся отверстия под столбы, которые устанавливаются строго по уровню и бетонируются. Через 2–3 дня, когда бетон наберёт прочность, монтируются лаги. Они крепятся к столбам сваркой или болтами. Штакетины устанавливаются вертикально, с одинаковым шагом, фиксируются двумя саморезами в каждую лагу.
Для аккуратного внешнего вида рекомендуется использовать монтажную рейку или натянутый шнур, чтобы выровнять верхний край по горизонтали. Перед установкой желательно обработать места реза антикоррозийной грунтовкой. Работа выполняется с использованием защитных перчаток и очков.
Выбор типа металлического штакетника и расчет количества материалов

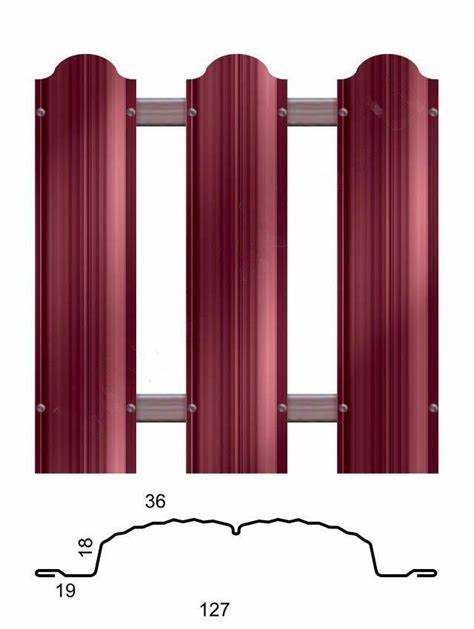

Металлический штакетник бывает двух основных типов по форме профиля: прямоугольный и фигурный (например, арочный, трапециевидный, волнообразный). Прямоугольный – самый простой в установке, чаще используется для участков с ровным рельефом. Фигурный выглядит декоративнее, но требует точности при выравнивании по высоте.
По способу окраски различают штакетник с полимерным покрытием и порошковым напылением. Первый более устойчив к влаге, второй – к механическим повреждениям. Для заборов, находящихся в тени или вблизи кустарников, предпочтительнее полимерное покрытие, так как оно меньше подвержено коррозии от влаги.
Оптимальная ширина штакетины – 80–120 мм. Стандартная длина – от 1,5 до 2 м. Шаг между штакетинами варьируется от 30 до 70 мм. При расчёте количества штакетин используется следующая формула:

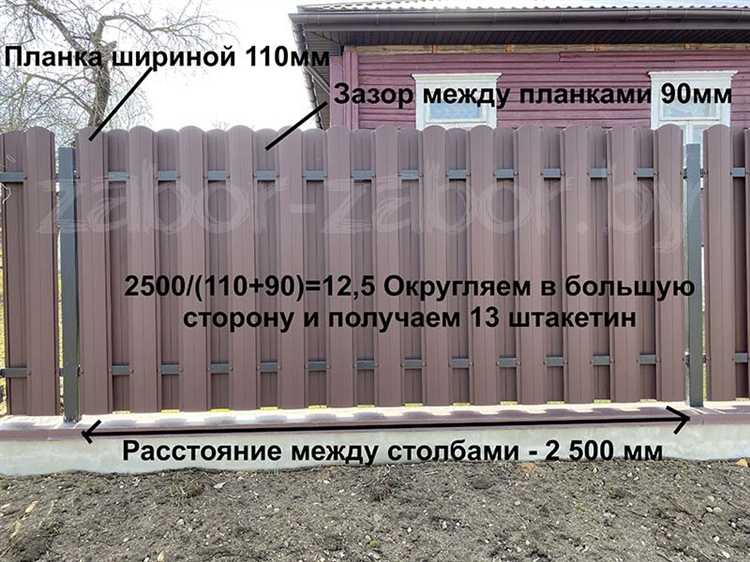

Количество штакетин = | (Длина забора в мм) / (Ширина штакетины + расстояние между ними) |
Например, для забора длиной 20 метров при ширине штакетины 100 мм и расстоянии 50 мм между ними:
20000 / (100 + 50) = | 133,3 → округляется до 134 штук |
Помимо самих штакетин потребуется:
- Опоры (столбы) – устанавливаются через каждые 2–2,5 м
- Поперечины (лаги) – 2 на один пролёт по высоте до 1,5 м, 3 – при высоте от 1,8 м
- Крепёж – по 2 самореза на каждую лагу, итого 4–6 на одну штакетину
При высоте забора до 1,8 м, длине 20 м и шаге между столбами 2,5 м потребуется:
- 9 столбов
- 16 лаг длиной по 2,5 м
- 134 штакетины
- от 536 до 804 саморезов
К количеству материалов желательно добавить 5–10% на запас, особенно штакетин и крепежа.
Подготовка участка: разметка линии забора и удаление препятствий
Перед началом монтажа металлического штакетника необходимо точно определить расположение будущего забора и обеспечить свободный доступ к каждому участку линии. Ошибки на этом этапе усложняют установку и могут привести к перекосу конструкции.
- Определите границы участка согласно кадастровому плану или юридическим документам. При отсутствии точной информации рекомендуется вызвать геодезиста.
- Протяните шнур по всей предполагаемой линии забора. Используйте колышки и уровень – от начальной до конечной точки прямая должна сохранять одинаковую высоту, особенно на участках с перепадом рельефа.
- Отметьте места установки опор с шагом 2–2,5 метра. Для угловых и промежуточных столбов с воротами или калиткой шаг может быть другим, с учётом конструкции проёма.
- Удалите растительность по всей длине линии: срежьте кустарники, выкорчуйте пни. Корни в зоне установки столбов обязательно удаляются – оставшиеся могут сместить опору при подвижках почвы.
- Очистите участок от мусора, старых конструкций, камней, строительных остатков. Поверхность должна быть ровной и доступной для бурения или копки лунок.
- Если есть уклон, решите заранее: делать ступенчатую установку или адаптировать конструкцию к рельефу с помощью регулируемого шага крепления штакетин.
Точная разметка и подготовка исключают необходимость переделок и ускоряют последующие этапы монтажа.
Установка опорных столбов: глубина, шаг и способы бетонирования
Минимальная глубина установки столбов – 1/3 от общей длины. Для заборов высотой до 1,5 м обычно достаточно 0,8–1 м. При рыхлом грунте или ветровой нагрузке – не менее 1,2 м. Диаметр бурения должен превышать диаметр столба на 10–15 см.
Рекомендуемый шаг между столбами – 2–2,5 м. Увеличение расстояния приводит к прогибам штакетин и снижению жёсткости конструкции. В местах ворот и калиток устанавливаются усиленные столбы или добавляется поперечная перемычка.
Бетонирование выполняется тремя способами: с полным заполнением ямы, с подсыпкой и с использованием асбестоцементной трубы. При полном бетонировании яму заполняют раствором по всей глубине, предварительно установив столб строго вертикально. Подсыпка используется при небольших нагрузках: дно ямы засыпается щебнем, затем заливается бетон только на треть. Метод с трубой применяется для предотвращения контакта металла с грунтом – труба служит опалубкой, внутрь которой заливается раствор.
Перед бетонированием нижнюю часть столба обрабатывают антикоррозионным составом. Заливку проводят в два этапа: сначала заполняется нижняя треть, после усадки – остальной объём. Для уплотнения применяют арматурный прут или вибратор.
После заливки столбы оставляют в покое минимум на 48 часов. Монтаж горизонтальных лаг или штакетин возможен только после полного твердения бетона.
Крепление лаг: выбор сечения, высота установки и способы фиксации
Для горизонтальных лаг под металлический штакетник оптимально использовать профильную трубу сечением 40×20 мм или 60×30 мм. Толщина стенки – не менее 1,5 мм, при высоте забора свыше 1,8 м – от 2 мм. Круглые трубы и деревянные элементы не подходят: они хуже держат форму и сложнее монтируются к стойкам.

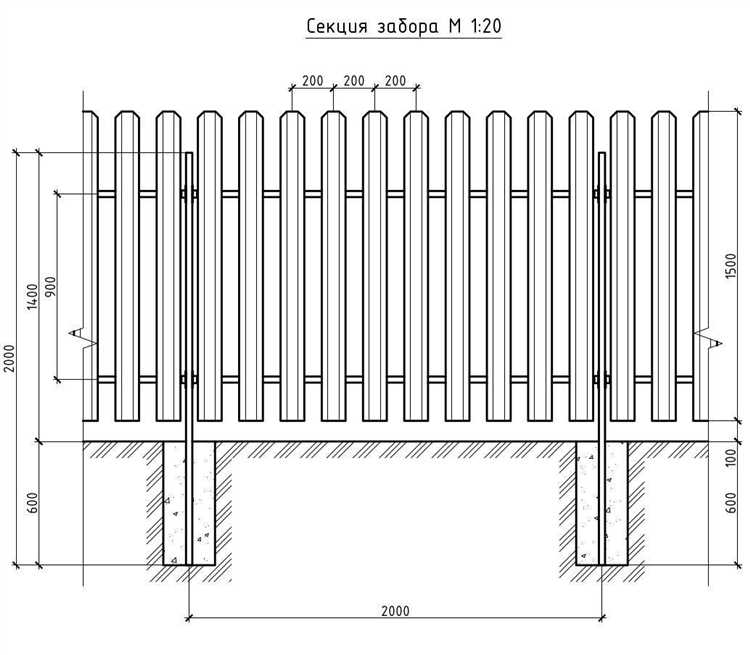

Высота установки нижней лаги – 250–300 мм от уровня земли, верхней – на 150–200 мм ниже верхнего края штакетника. Если используется три лаги, среднюю размещают между первой и второй, ориентируясь на равные промежутки. При высоте ограждения до 1,5 м достаточно двух лаг, выше – требуется три.
Крепление лаг к опорам осуществляется с помощью сварки или специальных крепёжных элементов: П-образных кронштейнов или монтажных пластин. При использовании сварки важно обеспечить ровную плоскость, чтобы штакетник не деформировался. Болтовое соединение предпочтительно при установке без сварочного оборудования – применяются саморезы по металлу 4,8×19 мм или болты М8 с гайками и шайбами.
Лаги устанавливаются строго по уровню, без перекосов. Перед фиксацией рекомендуется сделать разметку на столбах. Расстояние между лагами должно быть одинаковым по всей длине пролёта. Нарушение геометрии ведёт к визуальным и конструктивным дефектам при монтаже штакетин.
Монтаж штакетин: порядок, зазоры и крепежные элементы
Штакетины крепятся к лагам после установки опор и поперечин. Работы выполняются снизу вверх. Первая штакетина выставляется строго вертикально с помощью уровня. Расстояние от земли до нижнего края – не менее 50 мм, чтобы исключить контакт с влагой.
Оптимальный зазор между штакетинами – 30–50 мм. При меньшем расстоянии конструкция теряет проветриваемость, при большем – снижается визуальная закрытость. Для равномерности между планками вставляют пластиковые или деревянные калибры нужной толщины.
Для крепления используются оцинкованные саморезы с прессшайбой. Один край штакетины фиксируется сначала только верхним саморезом, затем проверяется вертикальность, после чего закручивается нижний. На каждую лагу – по два самореза. Шурупы вкручиваются не в край, а отступив 15–20 мм, чтобы избежать растрескивания металла.

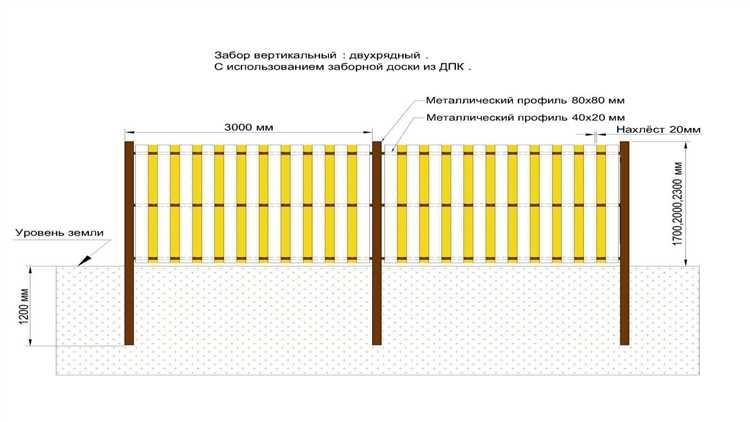

Расстояние между лагами не должно превышать 2 м. Если высота штакетника более 1,5 м, рекомендуется установка третьей горизонтальной перемычки для дополнительной жёсткости. При двойном расположении штакетин (шахматный порядок) фиксировать нужно строго симметрично, соблюдая одинаковый вылет с обеих сторон лаги.
Обработка торцов и защита от коррозии после установки
После монтажа металлического штакетника торцы неизбежно остаются незащищёнными, что увеличивает риск появления коррозии. Для предотвращения окисления необходимо сразу обработать срезы специальными составами.
Подготовка торцов: Перед нанесением защитного средства рекомендуется очистить срезы от грязи, пыли и ржавчины с помощью металлической щётки или мелкозернистой шлифовальной бумаги. Это обеспечит максимальное сцепление защитного покрытия с металлом.
Средства для защиты: Используйте цинконаполненные грунтовки или антикоррозийные краски на основе цинка. Они создают барьер, препятствующий проникновению влаги и кислорода. В случае оцинкованного штакетника можно применять специальные аэрозольные цинковые спреи, которые восстанавливают повреждённый цинковый слой.
Техника нанесения: Наносите защитный состав равномерным слоем, избегая пропусков и подтёков. Для лучшей адгезии рекомендуется сделать 2 слоя с интервалом высыхания 15–30 минут. После полного высыхания покрытия торцы станут устойчивыми к воздействию окружающей среды.
Дополнительные меры: При монтаже стоит предусмотреть защитные заглушки или накладки, которые снижают контакт с водой и механическими повреждениями. Регулярный осмотр и при необходимости повторное нанесение защитного покрытия продлят срок службы штакетника.
Типовые ошибки при монтаже и как их избежать
Неправильное крепление штакетника. Частая ошибка – использование саморезов без сверла или с неподходящей длиной. Это приводит к деформации профиля и ослаблению конструкции. Рекомендуется применять саморезы с пресс-шайбой, длиной не менее 25 мм, с обязательным предварительным сверлением отверстий в штакетнике.
Отсутствие ровного основания для установки столбов. Если опоры не выставлены вертикально и не закреплены на бетонном основании, забор быстро потеряет устойчивость. Для крепления лучше использовать бетонные или металлические столбы, залитые в фундамент с уровнем, выдерживая вертикальность в пределах ±2 мм на высоту столба.
Игнорирование антикоррозийной обработки. Монтаж без обработки мест реза защитным составом приводит к коррозии металла. Обязательно покрывайте срезы оцинкованного штакетника цинксодержащей краской или грунтовкой сразу после резки.
Неправильный шаг между штакетинами. При слишком большом или малом расстоянии снижается жесткость и ухудшается внешний вид. Оптимальный шаг – 40–50 мм. Для более прочного забора используйте меньшее расстояние, учитывая толщину и высоту штакетника.
Пренебрежение температурным зазором. Металл расширяется при нагреве, и отсутствие зазоров приводит к деформации и скручиванию элементов. Между штакетинами и крепежом необходимо оставлять небольшой люфт – примерно 2–3 мм.
Некачественный рез и обработка кромок. Рез без использования специализированного инструмента или отсутствие зачистки приводит к заусенцам и повреждению покрытия. Используйте болгарку с отрезным диском по металлу и обязательно удаляйте острые края.
Вопрос-ответ:
Какие инструменты понадобятся для монтажа металлического штакетника своими руками?
Для установки металлического штакетника понадобятся следующие инструменты: рулетка для точных замеров, уровень для проверки вертикальности и горизонтальности, шуруповерт или дрель с насадкой для саморезов, болгарка с диском по металлу для резки профиля, а также молоток и пассатижи. Также могут пригодиться защитные перчатки и очки для безопасности во время работы.
Как правильно подготовить основание перед монтажом металлического штакетника?
Подготовка основания начинается с установки опорных столбов, которые нужно ровно выставить по вертикали и закрепить в грунте или на бетонном фундаменте. Если планируется монтаж на бетонной площадке, в ней заранее делают отверстия для крепежа столбов. Важно учитывать расстояние между столбами, чтобы листы штакетника легко крепились и не прогибались. После установки столбов обычно крепятся поперечные лаги из металла или дерева, на которые затем будет монтироваться штакетник.
С каким шагом лучше всего устанавливать штакетины, чтобы забор был прочным и выглядел аккуратно?
Шаг установки штакетин зависит от желаемой плотности забора и размера отдельных элементов. Обычно штакетины ставят с зазором от 1 до 3 сантиметров, чтобы забор был достаточно плотным, но при этом сохранялась вентиляция и эстетика. Оптимальное расстояние между штакетинами составляет около 2 см — так конструкция выглядит аккуратно и защищает участок от посторонних взглядов. Если ставить штакетины слишком плотно, можно увеличить вес и нагрузку на каркас.
Какие ошибки чаще всего допускают при самостоятельной установке металлического штакетника?
Одна из распространённых ошибок — неправильная установка столбов, когда они стоят не ровно или недостаточно прочно закреплены. Это приводит к перекосу забора и сокращению срока службы конструкции. Ещё часто неправильно рассчитывают расстояние между столбами и поперечными лагами, что затрудняет монтаж штакетин. Ещё одна ошибка — отсутствие обработки срезов после резки металла, из-за чего возможна коррозия. Не стоит забывать и о креплении саморезов: если их закручивать слишком сильно, металл может деформироваться.
Как ухаживать за металлическим штакетником после установки, чтобы он дольше сохранял внешний вид?
После монтажа стоит периодически проверять состояние покрытия, особенно в местах крепления и на срезах. Если появляются повреждения или следы коррозии, их нужно сразу обработать антикоррозийным составом и подкрашивать. Для очистки забора подойдёт мягкая щётка и вода с мылом — агрессивные химикаты лучше не использовать. Желательно не допускать постоянного контакта металла с влажной землёй и листвой. Регулярный осмотр и своевременный уход помогут сохранить внешний вид и продлить срок службы штакетника.
Какие инструменты и материалы понадобятся для самостоятельного монтажа металлического штакетника?
Для работы потребуются металлические штакетины, столбы (металлические или деревянные), направляющие рейки, саморезы по металлу или крепёж для дерева, дрель с насадками, уровень, рулетка, молоток, болгарка или ножницы по металлу для подрезки, а также антикоррозийная краска или грунтовка, если металл не покрыт защитным слоем. Эти инструменты помогут выполнить установку быстро и качественно.
