Как построить дом в снт с чего начать

Как построить дом в снт с чего начать

Строительство дома на территории садоводческого некоммерческого товарищества (СНТ) начинается не с покупки стройматериалов, а с анализа правового статуса участка. Убедитесь, что земля переведена в категорию «земли населённых пунктов» с разрешённым использованием «для индивидуального жилищного строительства» или «для ведения садоводства». Без этого невозможно оформить дом как жилой и зарегистрировать в нём прописку.

Перед подачей уведомления о начале строительства потребуется оформить право собственности на участок и получить выписку из ЕГРН. Проект дома должен соответствовать требованиям Градостроительного кодекса и СНиП, в том числе отступам: не менее 3 метров от границы с соседями, 5 метров от дороги и 1 метра от хозяйственных построек.

Уведомление о планируемом строительстве подаётся через портал «Госуслуги» или в МФЦ. Ответ от администрации должен поступить в течение 7 рабочих дней. Если молчание сохраняется, это считается одобрением проекта. Строительство без уведомления – основание для признания постройки самовольной, что усложнит регистрацию и может повлечь снос.

Инженерные сети – отдельный блок. Если в СНТ нет централизованного водоснабжения, заранее продумайте место под скважину, учитывая санитарные разрывы: не менее 20 метров от септика и 30 метров от соседнего источника. Электроснабжение требует заключения договора с гарантирующим поставщиком и расчёта предполагаемой мощности. Стандартный лимит – 15 кВт на участок, но при превышении этого объёма потребуется техническое присоединение и согласование условий с сетевой организацией.

Проверка статуса земельного участка и его назначения

Перед началом строительства необходимо убедиться, что участок имеет разрешённое использование для индивидуального жилищного строительства (ИЖС) или ведения дачного строительства. Узнать это можно через выписку из Единого государственного реестра недвижимости (ЕГРН). Документ заказывается через портал Росреестра или в МФЦ.

Если в графе «разрешённое использование» указано «для садоводства», строительство жилого дома возможно, но требуется соблюдение дополнительных условий, включая регистрацию объекта как жилого после завершения строительства. При назначении «для огородничества» строительство капитальных строений запрещено.

Проверьте, не находится ли участок в зоне с особыми условиями использования территории (ЗОУИТ), таких как охранные зоны ЛЭП, газопроводов, водоохранные зоны. Эти данные содержатся в градостроительном плане земельного участка (ГПЗУ), который можно получить в местной администрации.

Удостоверьтесь, что участок сформирован и поставлен на кадастровый учёт. Это должно быть подтверждено кадастровым номером и координатами границ. Если участок не стоит на кадастровом учёте или границы не определены, получение разрешения на строительство будет невозможно.

Проверьте, не обременён ли участок сервитутами, арестами или судебными спорами. Эти сведения также указываются в выписке из ЕГРН. Обременения могут ограничивать право пользования участком или полностью исключать возможность строительства.

Получение градостроительного плана земельного участка (ГПЗУ)

Для строительства дома в СНТ необходимо получить градостроительный план земельного участка (ГПЗУ) – документ, определяющий допустимые параметры застройки. Без него невозможно оформить разрешение на строительство, даже если участок в собственности.

ГПЗУ выдает местная администрация или МФЦ по месту нахождения участка. Заявление подается собственником или представителем по доверенности. Обязательно приложить следующие документы: выписку из ЕГРН на участок, паспорт заявителя, ситуационный план (если требуется).

Срок рассмотрения – до 14 рабочих дней. Документ предоставляется в бумажной или электронной форме. Проверяйте соответствие следующих параметров: предельные отступы от границ участка, максимальная высота здания, разрешенное использование. Любое несоответствие может привести к отказу в получении разрешения на строительство.

Если участок в СНТ не переведен в категорию ИЖС или ЛПХ, в ГПЗУ может быть указано ограничение на капитальное строительство. В таком случае необходимо изменить вид разрешенного использования через Росреестр или через Портал Госуслуг.

Важно: наличие ГПЗУ не означает автоматическое право на строительство. Это технический документ, отражающий градостроительные условия и ограничения. После получения ГПЗУ подается заявление на разрешение на строительство с учетом всех указанных параметров.

Уточнение требований СНТ и получение разрешения на строительство

Уточнение требований СНТ и получение разрешения на строительство

Перед началом строительства необходимо выяснить, какие внутренние положения действуют в конкретном садоводческом некоммерческом товариществе. Эти правила могут регулировать минимальные отступы от границ участка, высотность строений, типы разрешённого использования и архитектурные ограничения.

  • Обратитесь в правление СНТ с запросом на предоставление устава, правил застройки и генерального плана территории.
  • Проверьте, нет ли ограничений по назначению участка: для ИЖС, ЛПХ или садоводства – это влияет на процедуру оформления разрешения.
  • Убедитесь, что участок поставлен на кадастровый учёт и принадлежит вам на праве собственности – без этого невозможно оформить строительство.

Если участок предназначен для ИЖС или садоводства, разрешение на строительство может не требоваться, но уведомительный порядок всё равно обязателен:

  1. Подготовьте уведомление о планируемом строительстве – оно включает схему расположения дома, характеристики объекта и сведения о праве собственности.
  2. Отправьте уведомление в местную администрацию через МФЦ или портал «Госуслуги».
  3. Ожидайте ответа в течение 7 рабочих дней. В случае отказа устраняйте нарушения и отправляйте исправленный документ повторно.

После завершения строительства необходимо направить уведомление об окончании работ. Без этого нельзя будет зарегистрировать дом в Росреестре.

  • Подтвердите соответствие построенного объекта заявленным параметрам – при проверке могут потребоваться фотофиксация или выезд комиссии.
  • Получите уведомление о соответствии и подайте документы на регистрацию дома в ЕГРН.

Несоблюдение требований СНТ может привести к штрафам, предписаниям о сносе и отказу в регистрации дома. Всё согласовывайте заранее и фиксируйте в письменном виде.

Выбор типа фундамента с учётом грунта и уровня грунтовых вод

Выбор типа фундамента с учётом грунта и уровня грунтовых вод

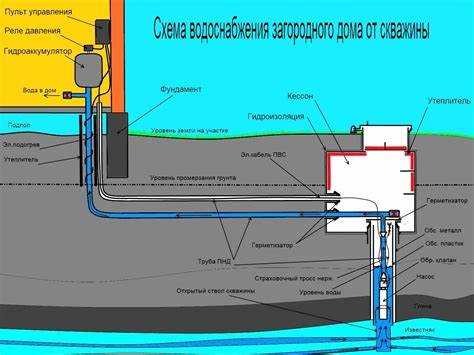

Перед закладкой фундамента необходимо провести инженерно-геологические изыскания: определить тип грунта, его несущую способность и глубину залегания грунтовых вод. На песчаных почвах средней плотности подойдёт ленточный мелкозаглублённый фундамент глубиной 50–70 см. Он рационален при строительстве одноэтажных домов с лёгкими стенами.

Если грунт суглинистый или глинистый, особенно с риском пучения, требуется заглубление ниже глубины промерзания (в средней полосе России – 1,2–1,5 м). В этом случае рекомендуется монолитная лента или фундамент на буронабивных сваях с ростверком. Последний вариант особенно эффективен при высоком уровне грунтовых вод (менее 1 м до поверхности), так как позволяет избежать контакта конструкции с насыщенными слоями почвы.

На участках с торфяниками, насыщенными водами и низкой несущей способностью оптимальны винтовые сваи. Они вкручиваются ниже слабого слоя и передают нагрузку на плотные горизонты. Монтаж возможен без масштабных земляных работ и подходит для сезонного строительства в СНТ.

Категорически не рекомендуется использовать плитный фундамент на участках с неустойчивыми или водонасыщенными грунтами без предварительного укрепления основания. Такая конструкция эффективна только при равномерной плотной подушке из песка и щебня и глубине УГВ более 1,5 м.

При выборе типа фундамента всегда ориентируйтесь на реальные геологические данные участка, а не на типовые решения. Ошибка на этом этапе приводит к деформациям, просадке и дорогостоящему ремонту в первые годы эксплуатации дома.

Подключение к электросети и временное энергоснабжение стройплощадки

Подключение к электросети и временное энергоснабжение стройплощадки

Перед началом строительства необходимо обеспечить площадку электроснабжением. Без этого невозможно работа электроинструмента, бетономешалок и освещения. Подключение осуществляется в два этапа: временное и постоянное.

  • Подача заявки в сетевую организацию: через портал «Госуслуги» или лично. Указать максимальную мощность (обычно достаточно 5–15 кВт), тип подключения (временное), местоположение участка и приложить копию свидетельства о праве собственности.
  • Установка временного щита: щит учета (УВР) с автоматами, УЗО и счетчиком устанавливается на границе участка. Сборка щита должна соответствовать требованиям ПУЭ. Лучше использовать влагозащищенные корпуса (IP65).
  • Технические условия (ТУ): после подачи заявки сетевик обязан в течение 15 рабочих дней предоставить ТУ. В них прописываются точка подключения, требования к монтажу щита и кабелей.
  • Заключение договора и подключение: после выполнения ТУ сетевик подключает участок в течение 30 рабочих дней. С этого момента можно пользоваться временным электроснабжением.
  • Использование генератора: при задержках с подключением допустимо использовать бензиновый или дизельный генератор мощностью от 3 кВт. Необходима система заземления и защита от перегрузок.

Для экономии рекомендуется использовать освещение на светодиодах, а электроинструмент – с высокой энергоэффективностью. Постоянное подключение оформляется отдельно по завершении строительства и сдачи дома в эксплуатацию.

Организация вывоза строительного мусора и подъездных путей

Организация вывоза строительного мусора и подъездных путей

Для эффективного вывоза строительного мусора в СНТ заранее согласуйте с администрацией правила утилизации. Уточните, допускается ли вывоз на местные полигоны, и ознакомьтесь с тарифами специализированных компаний. Рекомендуется заключить договор с перевозчиком, имеющим лицензии на транспортировку и переработку строительных отходов, чтобы избежать штрафов и задержек.

Для экономии затрат используйте контейнеры объемом от 8 до 20 м³ – их оптимальный размер для небольших объектов в СНТ. Планируйте регулярный вывоз мусора по мере заполнения контейнеров, чтобы не создавать препятствий на территории.

Подъездные пути должны быть подготовлены под грузовой транспорт с весом до 15 тонн. Проверьте ширину дорог: минимально допустимая – 3,5 метра для прохода самосвалов и кранов. Если дороги грунтовые, устраивайте временное укрепление из щебня толщиной не менее 10 см на участках с повышенной проходимостью, особенно в сезон дождей.

Рекомендуется предусмотреть зону разгрузки и хранения стройматериалов вблизи въезда, чтобы не загромождать проезды. Организуйте информационные таблички с указанием маршрутов движения техники и мест размещения контейнеров для мусора – это уменьшит риск повреждения дорожного покрытия и снизит конфликтные ситуации с соседями.

Независимо от масштабов строительства, фиксируйте даты вывоза и пробеги техники для отчетности перед СНТ и подрядчиками. Такой контроль предотвращает злоупотребления и помогает поддерживать порядок на территории.

Регистрация построенного дома в Росреестре и оформление права собственности

Регистрация построенного дома в Росреестре и оформление права собственности

После завершения строительства дома на участке в СНТ необходимо зарегистрировать объект недвижимости в Росреестре для подтверждения права собственности. Регистрация позволяет официально оформить дом как отдельный объект, что обеспечивает защиту ваших прав и возможность законного распоряжения имуществом.

Для регистрации потребуется подготовить следующий пакет документов:

1. Заявление на регистрацию права собственности по установленной форме.

2. Правоустанавливающие документы на земельный участок (договор купли-продажи, свидетельство о праве на наследство и др.).

3. Технический план дома, составленный кадастровым инженером с внесением сведений о точных границах, площади и конструктивных характеристиках.

4. Квитанция об уплате государственной пошлины (для физических лиц – 2 000 рублей).

5. Паспорт заявителя и документы, подтверждающие личность и полномочия, если подает представитель.

Технический план – ключевой документ, без него регистрация невозможна. Заказать его следует у аккредитованного кадастрового инженера, который проведет замеры и подготовит пакет документов для Росреестра.

Подать заявление можно лично в МФЦ, через официальный сайт Росреестра (с использованием электронной подписи) или направить почтой. Срок рассмотрения заявления – до 10 рабочих дней с момента регистрации документов.

После успешной регистрации вы получите выписку из Единого государственного реестра недвижимости (ЕГРН), подтверждающую право собственности на дом. Обратите внимание, что дом, построенный без регистрации, не считается объектом недвижимости с юридической точки зрения, что ограничивает ваши права на него.

Если дом строился с использованием разрешительной документации на строительство, следует убедиться, что данные о доме совпадают с разрешением. В случае выявления расхождений Росреестр может приостановить регистрацию до устранения нарушений.

Рекомендуется сохранять все документы и копии заявлений, а также контролировать статус рассмотрения заявки через личный кабинет на сайте Росреестра или в МФЦ.

Вопрос-ответ:

Какие документы нужно подготовить перед началом строительства дома на участке в СНТ?

Прежде чем приступать к строительству, важно собрать несколько ключевых документов: право собственности или договор на землю в СНТ, согласование строительства с председателем или правлением товарищества, а также разрешение на строительство, если оно требуется по местным нормам. Без этих бумаг дальнейшие действия могут привести к штрафам или приостановке стройки.

Можно ли строить дом на участке в СНТ без подключения к центральным коммуникациям?

Часто участки в СНТ не обеспечены городскими сетями водоснабжения, канализации и газа. В этом случае допустимо использовать автономные системы: колодец или скважину для воды, септик или выгребную яму для сточных вод, а также альтернативные источники энергии. Однако стоит уточнить правила СНТ и местные требования, чтобы избежать проблем с эксплуатацией здания.

Какие ошибки чаще всего совершают при планировке дома на садовом участке?

Распространённые промахи связаны с неправильным выбором места для фундамента — иногда выбирают слишком низкие или сырые участки, что ведёт к проблемам с устойчивостью. Также многие не учитывают ограничения СНТ по высоте и внешнему виду зданий, что может вызвать конфликты с соседями или администрацией. Не стоит забывать и о соответствии планов строительным нормам, иначе дом могут признать незаконным.

Нужно ли согласовывать проект дома с администрацией СНТ перед началом строительства?

В большинстве садовых некоммерческих товариществ предусмотрена процедура утверждения проектов новых построек. Зачастую проект требуется предоставить на рассмотрение правления для проверки соответствия внутренним правилам, касающимся внешнего вида, этажности и размеров дома. Пренебрежение этим шагом может привести к требованию снести или переделать постройку.

Как выбрать подрядчика для строительства дома в СНТ, чтобы избежать проблем?

Рекомендуется искать строительные бригады или компании с хорошими отзывами и опытом работы именно с участками в садовых товариществах. Желательно проверить договор, в котором прописаны сроки, стоимость и перечень работ. Не стоит платить всю сумму заранее — лучше разделить оплату на этапы. При возможности стоит посетить уже выполненные объекты выбранных специалистов, чтобы оценить качество работы.
