С чего начать освоение земельного участка

С чего начать освоение земельного участка

Подготовка участка начинается с оценки рельефа, уровня грунтовых вод и типа почвы. Для строительства критично знать несущую способность грунта: песчаные, супесчаные и глинистые почвы требуют разных типов фундаментов. Уровень залегания грунтовых вод следует замерить в весенний период – в это время он достигает максимальных значений. Если вода ближе 1,5 м к поверхности, потребуется дренажная система.

Удаление мусора, пней и старых построек – следующая обязательная задача. Корни деревьев могут повредить фундамент, поэтому удаление проводится механическим способом с глубокой корчёвкой. После расчистки участок выравнивается с помощью автогрейдера или вручную, если площадь невелика. При перепадах уровня более 15 см требуется планировка с вывозом или подсыпкой грунта.

Для дальнейших посадок важно провести агрохимический анализ почвы. Он определяет кислотность, содержание фосфора, калия и азота. На основании результатов корректируют состав грунта: известкуют кислую почву, вносят органику или минеральные удобрения. Для плодовых деревьев оптимальный pH – 5,5–7,0, для овощей – в пределах 6,0–6,5.

Параллельно стоит продумать размещение инженерных сетей – канализации, водоснабжения, электропитания. Трассы следует прокладывать до начала строительных и посадочных работ, соблюдая нормативные расстояния от будущих строений, грядок и деревьев. Это снизит риск повреждений при земляных работах в будущем.

Оценка рельефа и грунтовых условий на участке

Грунтовые условия напрямую влияют на выбор фундамента и пригодность почвы для растений. Рекомендуется провести геологические изыскания на глубину не менее 2,5 метров. Особое внимание следует уделить типу грунта: супеси и пески требуют дополнительного уплотнения, глины – дренажных решений. Торфяники и илистые участки требуют замены или укрепления основания. Наличие грунтовых вод на глубине менее 1,5 метров – сигнал к устройству дренажной системы по периметру фундамента.

В местах с возможным подтоплением весной необходимо поднятие уровня застройки за счёт завоза инертного материала. Для садовых культур важна также кислотность почвы – оптимальный показатель pH находится в диапазоне 5,5–7. Проведение агрохимического анализа позволит определить, нужно ли известкование или внесение органических удобрений.

Очистка территории от мусора, пней и ненужной растительности

Очистка территории от мусора, пней и ненужной растительности

Удаление мусора на участке начинается с сортировки и вывоза строительных и бытовых отходов. Для площади до 1000 м² достаточно контейнера объемом 8–12 м³. Металлолом и крупные элементы собирают отдельно для сдачи в пункты приёма. Несортированные отходы увеличивают стоимость утилизации.

Корчевание пней выполняют в зависимости от диаметра ствола. Пни до 20 см вырывают вручную с помощью ломов и рычагов. Пни диаметром свыше 20 см удаляют техникой – трактором с лебёдкой или мини-экскаватором с корчевальным ковшом. После удаления корней участок рыхлят на глубину 30 см для предотвращения роста поросли.

Ненужная растительность удаляется комплексно. Высокую траву и мелкие кустарники скашивают бензиновыми триммерами или мотокосами. Для удаления многолетних сорняков применяют культивацию с глубиной обработки 20–25 см. При большой площади зарастания возможно использование гербицидов с остаточным эффектом не менее 60 дней.

Удалённые кусты и ветви измельчают садовым шредером или вывозят. Остатки корневищ и крупные корни не оставляют на поверхности, чтобы избежать возобновления роста и затруднений при дальнейших земляных работах.

Завершающий этап – уборка и выравнивание участка граблями или мотоблоком с фрезой. Контрольный осмотр с использованием металлического зонда выявляет оставшиеся подземные препятствия и позволяет обеспечить ровную поверхность для строительства и посадок.

Разметка границ участка и будущих построек

Разметка границ участка и будущих построек

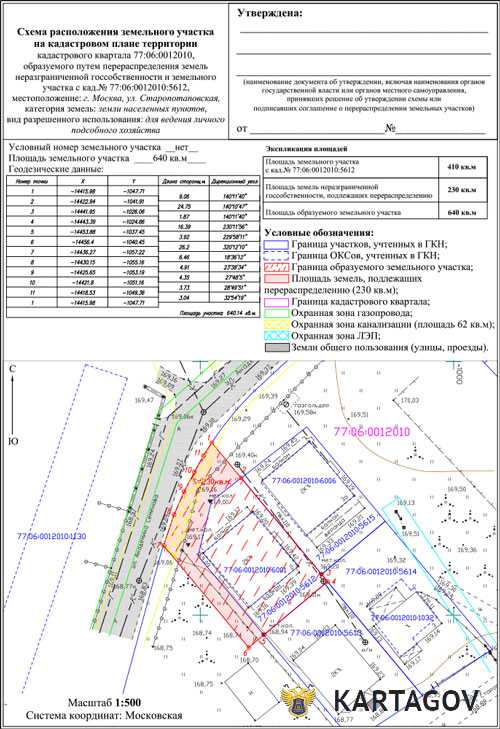

Для точного определения границ земельного участка необходимо использовать кадастровые данные и межевой план. Если их нет, закажите геодезическую съёмку у лицензированной организации. Результатом станет набор координат и межевые знаки, которые устанавливаются на месте.

Последовательность действий при разметке границ участка:

  • Получите межевой план или заказ геодезической съёмки.
  • Установите межевые знаки согласно координатам, используя деревянные колышки, металлические штыри или бетонные столбики.
  • Проверьте правильность установки с помощью рулетки и нивелира или лазерного уровня.
  • Зафиксируйте расположение границ на фото и в геодезическом журнале.

Для разметки будущих построек требуется:

  1. Разработать план расположения зданий с указанием точных размеров и отступов от границ участка и коммуникаций.
  2. Перенести проектные линии на участок с помощью рулетки, шнура и колышков.
  3. Использовать угольник или нивелир для обеспечения прямых углов и горизонтальности отметок.
  4. Поставить временные метки на углах фундамента или стен, обозначив границы будущих строений.
  5. Провести контрольные замеры для исключения смещений и отклонений.

Особое внимание уделяйте соблюдению нормативных отступов:

  • Минимум 3 метра до границ соседних участков для жилых домов.
  • Отступы от инженерных коммуникаций, как указано в технических условиях.
  • Соблюдение санитарных зон и зон охраны окружающей среды.

При разметке используйте прочные и видимые материалы для колышков, чтобы они сохранялись до начала строительства. Записывайте все замеры и фиксируйте любые изменения в проекте. Регулярная проверка разметки гарантирует точное выполнение строительных работ и предотвращает споры с соседями.

Организация дренажа и отведения поверхностных вод

Для предотвращения подтопления и сохранения структуры грунта необходимо правильно спланировать дренажную систему. Первый этап – анализ рельефа участка и выявление низких зон с застойной влагой. Важно обеспечить уклон для естественного стока воды не менее 1-2% в сторону водосбора или канализации.

Используйте перфорированные пластиковые или керамические дренажные трубы диаметром от 100 до 150 мм для подземного отвода воды. Трубы укладывают в траншеи глубиной 50-70 см, дно которых засыпают щебнем слоем 10-15 см для фильтрации и дренажа. На трубы устанавливают геотекстиль для предотвращения засорения грунтом.

Для поверхностного водоотвода применяют лотки из бетона или пластика с решётками, которые размещают вдоль проездов и вокруг зданий. Их уклон должен быть не менее 0,5%. В местах скопления воды устанавливают дождеприёмники, соединённые с дренажной сетью.

Если грунтовые воды находятся близко к поверхности (выше 1,5 м), рекомендуется устройство дренажного поля или колодцев для сбора излишков влаги. Для защиты фундамента используют гидроизоляционные материалы и отмостки с уклоном 3-5% от здания.

Регулярный осмотр и очистка дренажных систем от загрязнений необходимы для поддержания их эффективности. Обязательно предусмотреть точки доступа для ревизии труб и колодцев.

Планировка временных подъездных путей и площадок

Планировка временных подъездных путей и площадок

Для обеспечения доступа строительной техники и хранения материалов на участке необходимо заранее спланировать временные подъездные пути и площадки. Оптимальная ширина подъездных путей – от 3,5 до 5 метров с твердым покрытием, выдерживающим нагрузку не менее 10 тонн на ось.

Расположение путей должно учитывать рельеф и минимизировать объем земляных работ. Рекомендуется избегать крутых уклонов – максимальный уклон не должен превышать 8% для крупногабаритной техники. Для снижения пыли и грязи поверхность покрывают щебнем фракции 20-40 мм с утрамбовкой.

Временные площадки под складирование стройматериалов и техники нужно размещать вблизи основных зон работ, при этом сохраняя свободный проход и маневрирование техники. Минимальные размеры площадок – 6×8 метров для небольших строительных машин и до 12×15 метров для хранения грузов и крупной техники.

Обязательно предусмотреть водоотвод с путей и площадок – уклон не менее 1,5% в сторону ливневых систем или временных канав. Для предотвращения застоя воды и разрушения покрытия необходимо регулярное техническое обслуживание и устранение выбоин.

Ниже приведены основные параметры для планировки:

Элемент Минимальные размеры Нагрузки Рекомендации по уклону
Временный подъездной путь 3,5–5 м ширина 10 тонн на ось не более 8%
Площадка для малой техники 6×8 м до 10 тонн ровная, с дренажем
Площадка для крупногабаритных грузов 12×15 м до 30 тонн ровная, с дренажем

Перед строительством временных путей следует выполнить геодезическую съемку участка для точной разметки и контроля уклонов. Использование геотекстиля под щебень увеличит долговечность покрытия и снизит риск проседания.

По окончании строительных работ временные пути и площадки демонтируются, а поверхность восстанавливается с учетом ландшафта и последующего использования участка.

Выравнивание участка и подготовка основания под фундамент

Выравнивание участка начинается с определения перепадов высот с помощью нивелира или лазерного уровня. Максимальный уклон не должен превышать 2-3%, чтобы избежать излишнего водного стока и просадок фундамента.

Для корректировки рельефа используют грунт подходящей плотности: песок и гравий – для насыпей, глинистые или суглинистые грунты – для выемок. Песчаная подушка под фундамент должна иметь толщину не менее 20-30 см и тщательно уплотняться виброплитой с коэффициентом уплотнения не ниже 0,95.

При необходимости выполняют выравнивание с помощью тяжелой техники: бульдозера для снятия верхнего слоя и распределения грунта, грейдера – для окончательного формирования поверхности.

Перед заливкой фундамента необходимо проверить несущую способность грунта методом геотехнического анализа. При слабых или пучинистых грунтах применяют дополнительные меры: дренажные системы, песчаную или щебеночную подсыпку с глубиной не менее 50 см, геотекстиль для разделения слоев.

После формирования основания проводят контрольную геодезическую проверку уровня и уклона. Любые отклонения более 1 см на метр требуют корректировки перед монтажом опалубки и заливкой бетона.

Особое внимание уделяют удалению органических и нестабильных слоев грунта из зоны фундамента. Верхний плодородный слой толщиной 10-20 см обязательно снимается и вывозится, чтобы избежать дальнейших усадок.

Правильная подготовка и выравнивание участка обеспечит равномерное распределение нагрузки и долговечность строения.

Улучшение почвы и подготовка грядок под посадки

Улучшение почвы и подготовка грядок под посадки

Для повышения плодородия почвы необходимо провести комплекс мероприятий по её улучшению. Первым этапом служит анализ состава и структуры грунта с целью определения потребностей в удобрениях и органических веществах.

Основные шаги по улучшению почвы и подготовке грядок:

  • Удаление сорняков и растительных остатков, которые могут быть источником болезней и вредителей.
  • Внесение органики: компост, перепревший навоз или торф в количестве 3–5 кг на квадратный метр. Это улучшает водоудерживающую способность и структуру почвы.
  • Использование минеральных удобрений с учётом результатов анализа почвы. Например, фосфор и калий необходимы для корнеобразования, азот – для роста зелёной массы.
  • Рыхление и взрыхление на глубину 20–30 см для улучшения аэрации и проникновения корней.
  • Формирование грядок высотой 15–25 см, шириной 80–120 см. Это облегчает уход и обеспечивает оптимальный дренаж.
  • Создание борозд для полива или установка капельного орошения для равномерного увлажнения почвы.

Для кислых почв рекомендуется известкование: мел или доломитовую муку в дозе 200–300 г на м², с последующим рыхлением. Щелочные почвы нуждаются в добавлении торфа или хвойной муки.

В весенний период до посадки рекомендуется провести предпосевную культивацию с добавлением удобрений и последующим выравниванием поверхности грядок. Это создаст оптимальные условия для прорастания семян и развития корней.

Регулярный мульчирующий слой из соломы или опилок поможет сохранить влагу и предотвратить рост сорняков.

Вопрос-ответ:

Какие методы очистки участка от мусора и корней наиболее подходят для подготовки к строительству?

Для очистки участка стоит использовать несколько подходов. Сначала вручную или с помощью техники удаляют крупные предметы и строительный мусор. Пни и корни можно выкорчевать механическим способом с помощью тракторов или корчевателей. Важно убрать всю органику, которая может препятствовать заливке фундамента или посадкам. При больших объемах работ применяют специализированное оборудование, а мелкие корни можно обработать химическими средствами для предотвращения повторного роста.

Как правильно провести выравнивание участка перед возведением фундамента?

Выравнивание участка проводится с учетом рельефа и типа грунта. Сначала проводят геодезическую съемку для точной оценки уклонов. Затем снимают верхний слой почвы и добавляют или убирают грунт, чтобы получить ровную поверхность. Важно обеспечить небольшой уклон для отвода воды от будущего здания. Используют уровень и лазерные нивелиры для контроля горизонтали. После выравнивания участок уплотняют катком, чтобы предотвратить просадки.

Какие особенности нужно учитывать при подготовке грядок для овощных культур на участке с тяжелой глиной?

Тяжелая глина плохо пропускает воду и воздух, что затрудняет рост растений. Перед подготовкой грядок необходимо улучшить структуру почвы путем добавления органических материалов — компоста, перегноя или торфа. Хорошо сделать дренажные канавки или уложить на дно грядок слой песка для отвода лишней влаги. Рыхление поверхности должно быть глубоким, чтобы разбить плотные комки. Правильное внесение удобрений поможет компенсировать нехватку питательных веществ в глине.

Как определить, нужна ли на участке организация дренажа перед строительством?

Организация дренажа необходима, если участок расположен в низине или на почвах с плохим водоотводом. Признаки — застаивание воды после дождя, высокая влажность грунта и наличие заболоченных мест. Для точного определения делают инженерно-геологические изыскания или проверяют уровень грунтовых вод в разные сезоны. Если вода стоит близко к поверхности или на участке часто наблюдаются подтопления, дренажные системы помогут отвести лишнюю влагу и защитить фундамент и посадки от повреждений.

Какие этапы включает подготовка подъездных путей и площадок на строительном участке?

Первый этап — планировка маршрутов подъезда техники и складирования материалов. Затем необходимо снять растительный слой и выровнять поверхность. Для укрепления дорог применяют щебень или песчаные подушки, чтобы избежать размытия и просадок. Площадки для техники должны иметь достаточную площадь и твердое покрытие, которое выдержит вес строительной техники. По окончании работ временные дороги можно демонтировать или оставить для дальнейшего использования.
