Заливка плиты перекрытия по ленточному фундаменту требует точной оценки несущей способности основания, правильного армирования и соблюдения технологических интервалов при бетонировании. Ошибки на этом этапе часто приводят к деформации конструкций и преждевременному разрушению стен.
Перед заливкой необходимо проверить прочность и геометрию ленточного фундамента. Допустимое отклонение по горизонтали – не более 10 мм на 10 погонных метров. Фундамент должен быть выдержан не менее 28 суток после бетонирования, если не применялись ускоряющие добавки. Влажность основания – не выше 4%.
Армирование плиты перекрытия должно учитывать расчетную нагрузку: минимум два слоя арматурной сетки диаметром от 12 мм с ячейкой 200×200 мм, уложенные на пластиковые фиксаторы на высоте 25–30 мм от нижней и верхней плоскостей опалубки. Перехлест прутков – не менее 40 диаметров.
Бетонная смесь заливается непрерывно, послойно, с виброуплотнением. Марка бетона – не ниже М300 при стандартных условиях эксплуатации. Температура при заливке – от +5 °C до +30 °C. Распалубка – не ранее 72 часов, при этом нагрузка на плиту допускается только через 28 суток после полного набора прочности бетона.

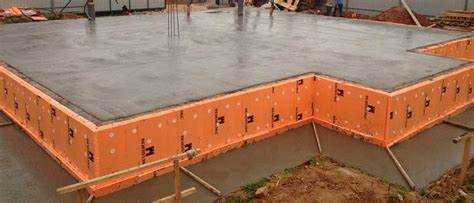

Подготовка основания под плиту перекрытия

Перед укладкой плиты перекрытия на ленточный фундамент необходимо обеспечить ровную, стабильную и несущую поверхность. Основание тщательно очищают от строительного мусора, корней растений и рыхлого грунта. Уровень дна тщательно проверяют нивелиром – допустимое отклонение не более 10 мм по всей площади.
После выравнивания засыпают щебень фракцией 20–40 мм слоем 100–150 мм. Щебень равномерно распределяют и уплотняют виброплитой до плотности не ниже 0,98 по Проктору. Следом укладывают слой песка толщиной 100 мм, проливают водой и также уплотняют. Плотность проверяют методом кольца или динамическим зондированием.
Для защиты от капиллярной влаги настилается гидроизоляция – чаще всего это два слоя рулонного битумного материала с напуском не менее 150 мм. Швы проклеивают мастикой. Поверх гидроизоляции выполняют подбетонку толщиной 80–100 мм из бетона класса B7.5–B10 с обязательным армированием сварной сеткой 100×100 мм из проволоки Ø4–5 мм.
После набора прочности подбетонки (не менее 3 суток при +20 °C) выполняется разметка под арматурный каркас перекрытия и закладку коммуникаций. При необходимости устанавливаются закладные элементы и опалубка, если проект предусматривает ребра или выступающие участки плиты.
Выбор и монтаж опалубки для плит перекрытия

Для устройства монолитной плиты перекрытия требуется жесткая, прочная и устойчивая опалубка, способная выдерживать вес бетонной смеси и арматуры. Основные элементы: щиты (палуба), продольные и поперечные балки (ригели), вертикальные стойки с телескопической регулировкой высоты.
Материалы палубы: влагостойкая фанера толщиной не менее 18 мм с ламинированным покрытием. При использовании необработанной фанеры или досок требуется тщательная гидроизоляция для предотвращения прилипания бетона и разбухания древесины.
Несущие элементы: предпочтительны заводские телескопические стойки с нагрузочной способностью не менее 1,5–2 т. Шаг установки стоек – 1,0–1,2 м, поперечных балок – 0,4–0,6 м, в зависимости от толщины и проектной нагрузки на плиту.
Монтаж: начинается с установки стоек по уровню с обязательной подкладкой под пятки. Затем укладываются поперечные и продольные балки. Щиты укладываются сверху и соединяются с балками саморезами или фиксирующими клиньями. После установки проводится проверка горизонта с точностью до 5 мм на 3 метра длины. Опалубка не должна иметь прогибов – допуск не более 2 мм на 1 м.
Дополнительные рекомендации: на высотах выше 2 м обязательно использовать леса или подмости с ограждением. Перед заливкой все элементы опалубки смачиваются водой или обрабатываются разделительным составом на масляной основе.
Разборка допускается не ранее 7 суток после заливки при температуре не ниже +10 °C, при условии достижения бетоном не менее 70% проектной прочности.

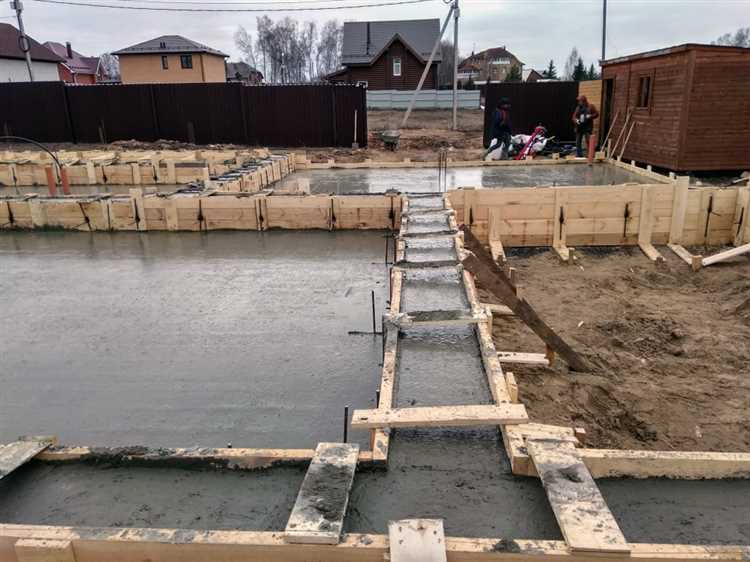

Устройство арматурного каркаса с учетом нагрузок

Расчет арматурного каркаса начинается с определения распределенной нагрузки на плиту перекрытия. Для жилых зданий стандартная расчетная нагрузка составляет 400–500 кг/м² с учетом веса конструкции и эксплуатационных нагрузок. При превышении этих значений требуется усиление каркаса.
Для плит толщиной 180–220 мм применяется арматура диаметром 12–14 мм в верхнем и нижнем поясах. Основная рабочая арматура укладывается в продольном направлении с шагом 150–200 мм. Поперечная арматура – с шагом 200–250 мм. Нижний пояс армируется в зонах максимального изгиба (по центру пролета), верхний – в местах опирания на стены и балки.
Защитный слой бетона до арматуры – не менее 20 мм. Для обеспечения этого используются пластиковые фиксаторы, устанавливаемые с интервалом 0,5–0,7 м. Перехлест стержней при соединении – минимум 40 диаметров используемой арматуры (например, для Ø12 мм – не менее 480 мм).
Дополнительное армирование выполняется в зонах концентрации нагрузок: под тяжелыми перегородками, опорами, лестничными маршами. Здесь шаг арматуры уменьшается на 30–40%, а диаметр может увеличиваться до 16 мм.
На пересечениях арматуры обязательна перевязка вязальной проволокой. Сварка допустима только для арматуры с маркировкой «С», допускающей сварные соединения. Недопустимы подрезки и изгибы без предварительного нагрева.
Каркас монтируется на месте заливки. Сборные элементы допустимы только при обеспечении прочного соединения. Укладка производится строго по проектной отметке, с фиксацией от смещения при заливке бетона.

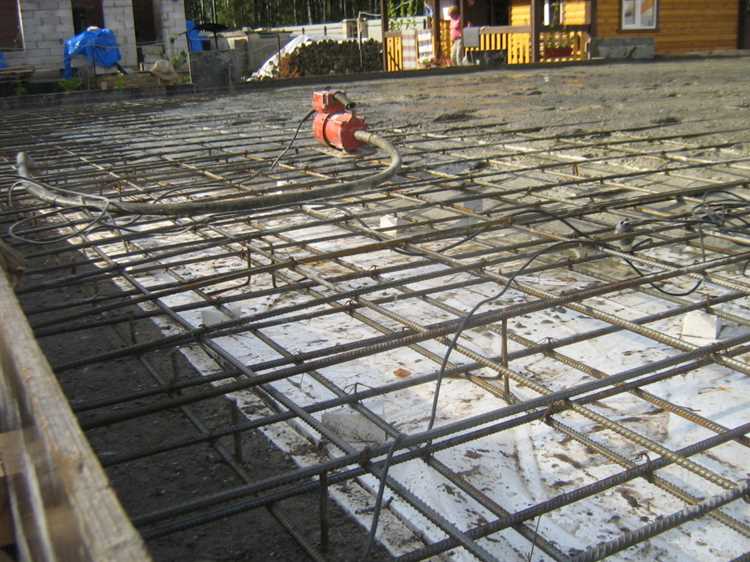

Расчет объема бетона для заливки перекрытия

Для точного расчета объема бетона необходимо знать геометрию будущей плиты: длину, ширину и толщину. Формула проста: длина × ширина × толщина, где все размеры указываются в метрах.
- Пример: если плита перекрытия имеет длину 6 м, ширину 4 м и толщину 0,2 м, расчет будет следующим: 6 × 4 × 0,2 = 4,8 м³.
- Если в конструкции предусмотрены балки или ребра жесткости, их объем добавляется отдельно по тем же принципам.
- Арматура объема почти не занимает, но может снизить подвижность смеси – запас 5–10% на усадку и потери обязателен.
- Если перекрытие заливается по опалубке с уклоном, применяется средняя толщина: (минимальная + максимальная) / 2.
Проверяйте, чтобы толщина плиты соответствовала расчетным нагрузкам. Для частного дома минимально допустимая толщина – 160 мм, оптимально – 200 мм и более. При наличии инженерных коммуникаций в теле перекрытия учитывайте их при вычислениях. Не округляйте итоговый объем вниз – округление всегда в большую сторону, кратно 0,1 м³.
Технология заливки плиты перекрытия на ленточный фундамент

Перед началом работ необходимо обеспечить полную готовность ленточного фундамента: гидроизоляция, выравнивание верхней плоскости, установка закладных элементов. Контроль горизонтальности осуществляется лазерным уровнем, допустимое отклонение – не более 5 мм на 10 метров.
- Устанавливаются опалубочные щиты по периметру будущей плиты. Минимальная высота – 200 мм, материал – ламинированная фанера или металлические панели. Все щели герметизируются монтажной пеной или битумной мастикой.
- Внутри опалубки монтируется арматурный каркас. Используется стержневая арматура диаметром 12–16 мм, шаг ячеек – 200×200 мм. Нижний ряд укладывается на пластиковые фиксаторы высотой 25–30 мм, чтобы обеспечить защитный слой бетона. Верхний ряд соединяется с нижним через вертикальные прутья. Все соединения – проволочная вязка, сварка не допускается.
- Укладываются технологические закладные: гильзы для коммуникаций, анкера под колонны, гофротрубы под электрику. Их местоположение фиксируется согласно проекту, отклонение не более 10 мм.
- При температуре ниже +5 °C применяются противоморозные добавки и утепление бетона после заливки. При температуре выше +25 °C зону заливки затеняют и проводят периодическое увлажнение поверхности.
- Заливка начинается с дальнего угла, бетон подаётся без перерывов. Используется смесь марки не ниже М300 с осадкой конуса 12–15 см. Задержка между партиями – не более 30 минут.
- Каждый участок уплотняется глубинным вибратором. Погружение с шагом 30–40 см, длительность – 15–20 секунд на точку. Избегать контакта вибратора с арматурой.
- После выравнивания бетон накрывается полиэтиленовой плёнкой. В течение 7 суток поверхность регулярно увлажняется.
Демонтаж опалубки допускается не ранее чем через 7 суток, при условии достижения бетоном не менее 70% проектной прочности. Полную нагрузку допускается давать через 28 суток при стандартных условиях твердения.
Организация рабочих швов при перерывах в бетонировании
Рабочие швы в плите перекрытия на ленточном фундаменте устраиваются при невозможности выполнения заливки за один этап, чтобы обеспечить прочное сцепление между слоями бетона. Перерыв в бетонировании не должен превышать 2–3 часа при температуре воздуха выше +20 °C, иначе необходима организация рабочего шва.
Перед перерывом поверхность бетона тщательно уплотняют вибратором для удаления пустот и создания ровного слоя с открытой структурой. После этого участок тщательно очищают от осадков, загрязнений и незацементированных частиц. Влажность поверхности поддерживают увлажнением без образования луж.
Для повышения адгезии рекомендуется нанесение бетонного молочка или специального связующего состава. В случаях длительных перерывов (более 3 часов) применяют гидрофобные добавки или армирование сеткой, обеспечивающей монолитность плиты.
Рабочий шов следует располагать в местах минимальных нагрузок, предпочтительно вдоль продольных осей фундамента. Ширина шва не должна превышать 5 мм, чтобы избежать образования трещин и слабых зон. Контроль качества шва проводится визуально и с помощью приборов для измерения прочности сцепления через 7 и 28 суток после затвердевания.

Уход за бетоном после заливки в первые 7 суток

Для обеспечения прочности и долговечности плиты перекрытия необходимо поддерживать оптимальные условия твердения бетона в первые 7 суток. Температура воздуха должна оставаться в диапазоне +10…+25 °C. При температуре ниже +10 °C поверхность бетона накрывают пленкой и дополнительно утепляют для предотвращения замерзания и растрескивания.
В течение первых 72 часов после заливки бетон требуется увлажнять минимум 3 раза в сутки. Для этого поверхность проливают водой или накрывают влажными мешковиной, тканью, что предотвращает испарение влаги и способствует правильному гидратационному процессу цемента. Рекомендуемый расход воды – около 0,2 л на 1 м² при каждом увлажнении.
С 4-го по 7-й день увлажнение продолжают, но достаточно 1–2 раза в сутки, в зависимости от погодных условий. При сухой и ветреной погоде частоту увлажнений увеличивают. Недопустимо пересыхание верхнего слоя бетона – это снижает прочность и увеличивает риск образования трещин.
Во избежание механических повреждений бетонной плиты в первую неделю запрещается ходить по поверхности, размещать тяжелые конструкции или выполнять дополнительные работы без защитных настилов. При необходимости временно прикрывают поверхность досками или фанерой.
Проведение виброуплотнения после заливки строго ограничено первыми 2 часами, позже вибрации могут вызвать расслаивание и ухудшить структуру бетона. В первые 7 суток следует избегать резких перепадов температуры и интенсивного ветра.
Контроль влажности проводят с помощью простого теста: при прикосновении к поверхности не должно образовываться сухих трещин и пыли. В случае раннего подсыхания применяют специальные пленки для удержания влаги или добавляют затвердители в верхний слой.

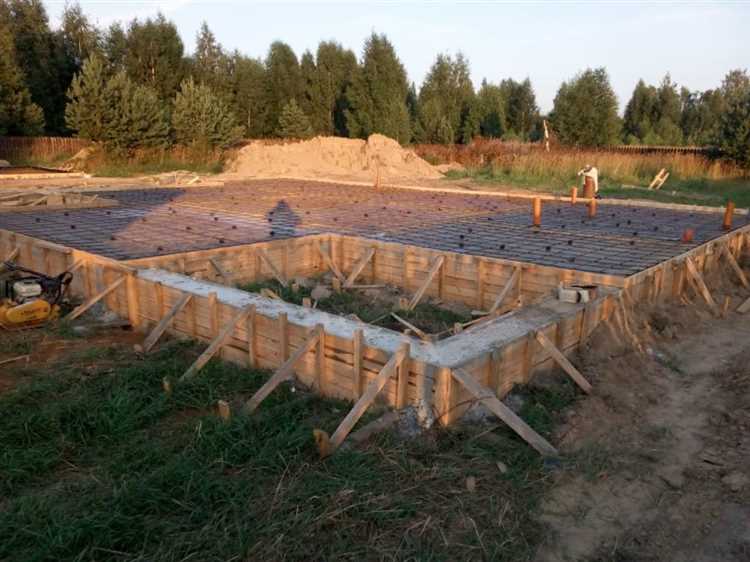

Снятие опалубки и проверка качества монолита

Опалубку снимают не ранее чем через 7 суток после заливки плиты, при температуре воздуха не ниже +5 °C. Для бетонной смеси класса В20 и выше минимальный срок выдержки – 14 суток. Снятие должно выполняться аккуратно, чтобы не повредить края плиты и не нарушить её геометрию.
Перед демонтажем проверяют прочность бетона с помощью отобранных образцов (кубов или цилиндров) или неразрушающими методами (ультразвуковое обследование, сейсмическая дефектоскопия). Допустимая прочность должна составлять не менее 70% проектной марки.
Освобожденную поверхность осматривают на наличие трещин, сколов и пустот. Трещины шириной более 0,3 мм требуют консультации инженера и возможного усиления конструкции. Пустоты выявляют визуально и с помощью простукивания – звук должен быть звонким и равномерным.
Геометрические параметры плиты измеряют нивелиром или лазерным уровнем. Допускаемые отклонения по толщине не превышают ±10 мм, по горизонтали – ±5 мм на всю длину. При превышении показателей проводится локальная доработка или усиление.
При обнаружении дефектов на монолите проводят точечное пробное вскрытие с последующим ремонтом с применением ремонтных составов на цементной или эпоксидной основе, в зависимости от вида повреждения и условий эксплуатации.
После проверки монолит покрывают защитными средствами от влаги и механических воздействий до начала дальнейших строительных работ.
Вопрос-ответ:
Как правильно подготовить ленточный фундамент к заливке плиты перекрытия?
Подготовка ленточного фундамента включает тщательную проверку его состояния и очистку от мусора и пыли. Важно убедиться, что фундамент полностью высох и прочен, без трещин и деформаций. Затем следует установить гидроизоляционный слой, чтобы защитить плиту от влаги, и уложить арматурную сетку или каркас, который усилит плиту перекрытия и обеспечит равномерное распределение нагрузки.
Какие материалы необходимы для заливки плиты перекрытия на ленточный фундамент?
Для заливки используют бетон марки не ниже М250 с необходимым водоцементным соотношением. Также потребуется арматура для каркаса – чаще всего это стальная арматурная сетка диаметром 8–12 мм. Важна также качественная гидроизоляция и, при необходимости, добавки для улучшения свойств бетона, например, пластификаторы для удобства укладки и ускорения схватывания.
Как избежать трещин в плите перекрытия после заливки?
Чтобы минимизировать риск появления трещин, необходимо соблюдать правильную технологию заливки: бетон должен укладываться равномерно и тщательно уплотняться вибратором. После заливки важно обеспечить уход за бетоном – периодическое увлажнение и защита от прямых солнечных лучей, чтобы избежать слишком быстрого высыхания. Также правильный подбор арматуры и ее надежная фиксация внутри формы помогает выдерживать напряжения и распределять нагрузку.
Как долго должна сохнуть плита перекрытия перед дальнейшими строительными работами?
Бетон достигает примерно 70% своей прочности через 28 дней после заливки, что считается оптимальным сроком для начала нагрузок. Однако на практике можно начинать дальнейшие работы через 21 день при нормальных условиях и хорошей влажности воздуха. Если погода жаркая и сухая, лучше увеличить время выдержки и регулярно увлажнять поверхность для равномерного затвердевания.
Какие ошибки чаще всего совершают при заливке плиты перекрытия на ленточный фундамент?
Одной из распространённых ошибок является недостаточная подготовка основания — если ленточный фундамент недостаточно прочен или влажный, это негативно скажется на плите. Ещё часто неправильно укладывают арматуру — её могут размещать слишком низко или не закреплять, что снижает прочность конструкции. Ошибкой считается и неправильное замешивание бетона или его плохо проведённая укладка без вибрации, что приводит к появлению пустот и снижению долговечности плиты.
