Как временно подключить электричество на участок

Как временно подключить электричество на участок

Подключение временного электроснабжения – обязательный этап при начале строительных работ на незастроенном участке. Без источника электроэнергии невозможно использование строительной техники, освещения, работы электроинструмента. В большинстве случаев подключение осуществляется к ближайшей линии электропередачи (ЛЭП) напряжением 0,4 кВ.

Заявку на временное подключение следует подавать в сетевую организацию, обслуживающую территорию участка. Срок рассмотрения заявки – до 30 рабочих дней. В заявке необходимо указать точные координаты участка, требуемую мощность (обычно до 15 кВт достаточно для частного строительства), тип подключения (однофазное или трёхфазное), а также срок, на который требуется подключение (до 3 лет).

Основные затраты связаны с оплатой техприсоединения – для физических лиц при мощности до 15 кВт плата составляет 550 рублей, если расстояние до точки подключения не превышает 300 метров в сельской местности и 200 метров в городской. В остальных случаях расчёт производится индивидуально. Кроме того, потребуется приобрести и установить щит учета с автоматами и счётчиком, соответствующий требованиям ПУЭ и ТУ.

После выполнения всех условий и подписания акта разграничения балансовой принадлежности, сетевой оператор выполнит подключение. Электроэнергию можно использовать строго в пределах заявленной мощности. При превышении нагрузок возможны автоматические отключения или штрафы.

Как подать заявку на временное подключение через сетевую организацию

Как подать заявку на временное подключение через сетевую организацию

Для подачи заявки необходимо обратиться в сетевую организацию, обслуживающую территорию участка. Актуальные контакты и адреса доступны на официальном сайте регионального оператора или через Единый портал электросетевых услуг (https://портал-тп.рф).

Подготовьте следующие документы: копию паспорта заявителя, документ, подтверждающий право собственности или аренды участка, ситуационный план с указанием точного местоположения, схему предполагаемого размещения временной линии и расчет требуемой мощности (обычно от 3 до 15 кВт).

Заявление подается в электронном или бумажном виде. Электронная форма доступна на портале сетевой организации или через портал «Госуслуги» в разделе подключения к электросетям. При заполнении формы важно указать вид подключения – временное, срок действия подключения, предполагаемую мощность и способ подключения (воздушный, кабельный).

После подачи заявки организация обязана рассмотреть ее в течение 15 рабочих дней. При положительном решении выдается техническое условие (ТУ), содержащее требования к организации временной сети. Далее заключается договор технологического присоединения, в котором фиксируются сроки выполнения работ, стоимость и объем обязательств сторон.

После выполнения технических условий проводится осмотр временной линии, оформляется акт о выполнении работ и осуществляется физическое подключение. Только после этого можно подключать оборудование к временной электросети.

Какие документы нужны для временного электроснабжения участка

Для подачи заявки на временное подключение к электросети необходимо подготовить пакет документов, соответствующий требованиям сетевой организации. В первую очередь требуется заявление, в котором указывается точный адрес участка, предполагаемая мощность (например, 5 или 15 кВт) и срок подключения. Заявление подписывается собственником или уполномоченным представителем.

Обязательно прикладывается копия правоустанавливающего документа на земельный участок: это может быть свидетельство о праве собственности или выписка из Единого государственного реестра недвижимости (ЕГРН). Документ должен быть актуальным, не старше 30 календарных дней.

При отсутствии доступа к участку через публичную дорогу необходимо приложить схему расположения участка с указанием границ, а также согласие собственников соседних земель на прокладку временной линии электропередачи, если это требуется для подключения.

Если временное подключение осуществляется через подрядчика, требуется доверенность на его представителя с правом подписания договоров и подачи заявлений. Доверенность должна быть нотариально заверенной.

Дополнительно запрашивают копию паспорта заявителя и технические параметры планируемой нагрузки (характеристика временных электроприборов, строительного оборудования). В некоторых случаях требуется согласование с администрацией района или СНТ, если участок находится в коллективных владениях или на землях сельхозназначения.

Пакет документов подается в сетевую организацию или через портал «Госуслуги», после чего проводится техническое обследование и выдается техническое условие на временное подключение.

Технические условия и мощность при временном подключении

Перед подачей временного электроснабжения на участок необходимо получить технические условия (ТУ) от сетевой организации. Заявка подается с указанием планируемой мощности и типа подключения. В большинстве случаев для частного строительства достаточно однофазного подключения мощностью до 15 кВт.

  • Мощность до 15 кВт предоставляется без обоснования. При превышении требуется проект и расчет нагрузок.
  • При подключении к воздушной линии напряжением 0,4 кВ устанавливают временную опору с ящиком учета.
  • Допускается использование временного вводного устройства с автоматическим выключателем и устройством защитного отключения (УЗО).
  • Срок действия ТУ для временного подключения обычно не превышает 2 лет.
  • Минимальное расстояние от точки подключения до границы участка – не более 300 метров для физических лиц в сельской местности, 100 м в городах.

Для получения ТУ потребуется предоставить:

  1. Копию правоустанавливающего документа на участок.
  2. Ситуационный план с привязкой к существующим сетям.
  3. Заполненное заявление с указанием требуемой мощности.

После выполнения ТУ заказчик обязан обеспечить установку и подключение временного распределительного щита согласно проекту. Электромонтажные работы должны выполнять специалисты с допуском по электробезопасности не ниже III группы.

Выбор способа подключения: воздушная линия или кабель

Выбор способа подключения: воздушная линия или кабель

При временном подключении электричества на участок ключевым вопросом становится выбор способа прокладки линии: по воздуху или в земле. Решение зависит от условий местности, сроков эксплуатации и бюджета.

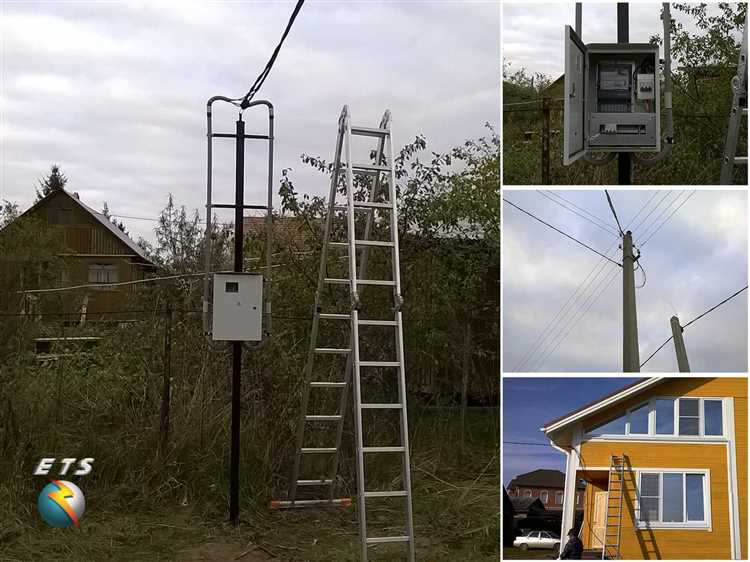

Воздушная линия предпочтительна при ограниченном бюджете и отсутствии преград для установки опор. Прокладка занимает минимум времени: монтаж осуществляется за 1–2 дня при наличии согласованных технических условий. Однако воздушные линии подвержены механическим повреждениям, особенно при сильном ветре, гололёде и падении деревьев. Минимальное расстояние от провода до земли – не менее 2,75 м на территории участка, а до проезжей части – от 5 м. Для монтажа потребуется установить опоры, расстояние между которыми – до 25 м, что может создать сложности на ограниченной территории.

Подземная кабельная линия требует больше вложений: стоимость прокладки с учётом кабеля, траншеи, ПВХ-трубы и песчаной подушки в среднем в 2–2,5 раза выше воздушного способа. Зато она не нарушает эстетику участка, защищена от внешних факторов и не требует ежегодного технического осмотра. Глубина залегания – не менее 0,7 м, при пересечении с дорогой – от 1 м. Обязателен сигнальный пластиковый лентный барьер на 20 см выше кабеля. Трасса должна быть согласована, особенно при пересечении коммуникаций.

При планируемом сроке подключения свыше одного года и наличии благоустройства предпочтителен кабель. Для краткосрочного использования (до 12 месяцев) рационально выбрать воздушную линию. В обоих случаях требуется проект, согласованный с сетевой организацией, и акт допуска от Ростехнадзора.

Установка временного электрошкафа: требования и расположение

Установка временного электрошкафа: требования и расположение

Временный электрощит (электрошкаф) монтируется на этапе строительства для подключения к сетям энергоснабжающей организации. Основные требования регламентируются ПУЭ (Правила устройства электроустановок), ГОСТ Р 50571.1 и техническими условиями, выданными сетевой компанией.

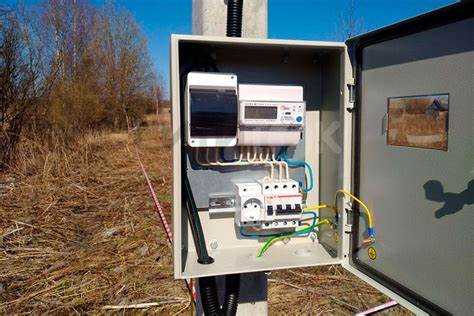

Шкаф должен быть влагозащищённым (не ниже IP54), укомплектован автоматами защиты, УЗО и устройствами учета, если это предусмотрено техусловиями. Конструкция – металлическая или пластиковая, с возможностью опломбировки. Установка – исключительно на устойчивой опоре: деревянной, металлической или бетонной. Высота от земли до низа шкафа – не менее 0,8 м.

Электрошкаф размещается на границе участка, с доступом для контролеров энергосбыта без необходимости входа на территорию. Расстояние от проезжей части – не менее 1 м, при этом путь к шкафу должен быть свободен круглый год.

При подземной подводке кабеля применяется защитная гофра ПНД, ввод осуществляется через герметичные сальники. Обязателен заземляющий контур сопротивлением не выше 30 Ом, с подключением через шину PEN или PE. Допускается воздушное подключение только при наличии изолированного провода СИП и опоры не дальше 25 м от шкафа.

Запрещено устанавливать шкаф внутри временных бытовок, на заборе или рядом с легковоспламеняющимися материалами. Все соединения внутри выполняются с применением наконечников, без скруток. Присоединение к сети производится только после ввода в эксплуатацию и опломбировки представителем сетевой компании.

Сроки действия временного подключения и продление договора

Сроки действия временного подключения и продление договора

Временное подключение электроэнергии на участок предоставляется сроком до 3 лет. Конкретная продолжительность определяется исходя из целей подключения – например, на период строительства. Старт отсчёта – дата фактического технологического присоединения, а не дата подписания договора.

Если объект не введён в эксплуатацию к окончанию действия договора, возможна пролонгация. Для этого необходимо не позднее чем за 30 дней до истечения срока подать заявление в сетевую организацию. К заявлению прикладываются документы, подтверждающие продолжение работ: разрешение на строительство, акт о продлении сроков строительства, график выполнения работ.

Продление осуществляется на тот же срок – до 3 лет, при наличии объективных причин. При этом может потребоваться перерасчёт мощности и пересогласование технических условий. Если установлен временный источник (временная линия или щит), его техническое состояние также подлежит проверке перед пролонгацией.

Повторное продление возможно, но с обязательным обоснованием невозможности перехода на постоянную схему. В случае отказа сетевой компании, правоотношения прекращаются, и временное подключение отключается.

Рекомендуется заранее контролировать сроки действия договора и своевременно инициировать процедуру продления, чтобы избежать аварийного отключения и дополнительных расходов на повторное подключение.
