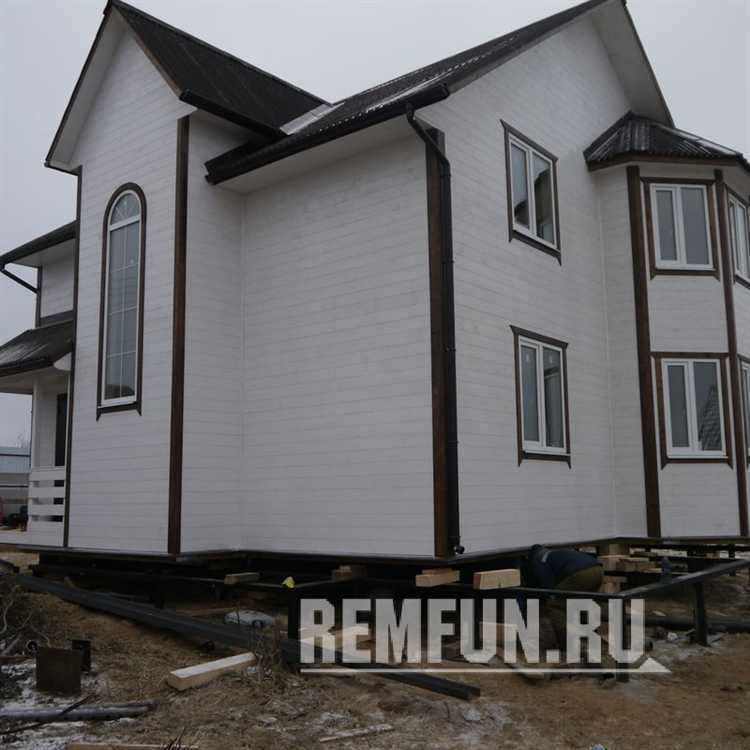

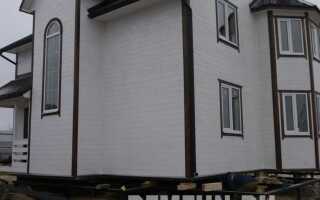

Опускание дома на новый фундамент – технически сложная операция, требующая точного расчёта, прочного основания и синхронной работы домкратов. При малейших ошибках возникают перекосы, повреждаются стены и инженерные коммуникации. Задача упрощается, если заранее предусмотрены анкерные элементы в конструкции фундамента и правильно выбрана схема распределения нагрузок.
Перед началом работ дом полностью освобождается от мебели, демонтируются элементы отделки, снимаются оконные и дверные блоки. Перекрытия и каркас временно усиливаются металлическими или деревянными балками. Площадки под домкраты готовятся с расчётом несущей способности грунта и равномерного распределения массы.
Фундамент должен набрать не менее 70% проектной прочности – это около 21–28 суток с момента заливки при температуре выше +15°C. При этом необходимо контролировать влажность бетона, чтобы избежать образования трещин. Дополнительно проверяется горизонтальность верхней плоскости фундамента: допустимое отклонение – не более 3 мм на 1 погонный метр.
Опускание выполняется поэтапно: сначала дом приподнимается на 2–3 см, подгоняются опорные подкладки, после чего плавно опускается на заранее установленные анкерные шпильки или металлические площадки. Используются синхронизированные гидродомкраты с минимальной погрешностью перемещения. Каждое движение фиксируется уровнем и теодолитом.
После установки дома выполняется контрольное выравнивание, закрепление анкерами и заделка швов. Только после полной стабилизации конструкции и повторной геометрической проверки возможна обратная сборка инженерных систем и отделки.

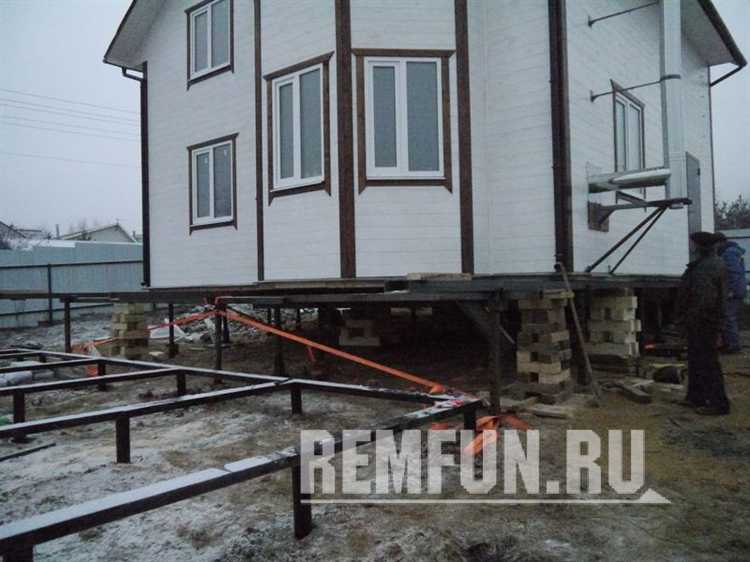

Подготовка дома к опусканию: демонтаж коммуникаций и укрепление конструкции

Перед опусканием дома на новый фундамент необходимо полностью отключить и демонтировать все инженерные сети, чтобы избежать повреждений и утечек. В первую очередь отключают электричество на щите и проверяют отсутствие напряжения. Затем отключают водопровод и канализацию – перекрывают врезки и удаляют участки труб, проходящие через зону работ. Газопровод отсоединяют только после оформления разрешения в газовой службе и под контролем специалистов.
Особое внимание уделяется отопительной системе. Если используется твердотопливный котёл, его демонтируют полностью. При наличии системы на жидком топливе – сливают весь теплоноситель и снимают радиаторы, чтобы исключить деформации. Все коммуникации фиксируют и удаляют из зоны контакта с подвижной частью дома.

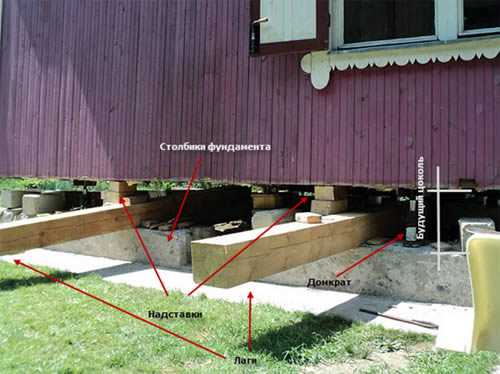

Следующий этап – укрепление конструкции. Несущие стены усиливают временными подкосами из бруса или металлических стоек. Для деревянных домов применяют диагональные укосины с креплением на сквозные болты. Кирпичные стены армируют снаружи с помощью стальных рам или швеллеров, прикрученных анкерами к кладке. Если дом на свайно-ростверковом основании, усиливают обвязку между сваями, чтобы исключить перекос при опускании.

При наличии пристроек, террас или веранд их демонтируют полностью либо временно отсоединяют от основной конструкции, если предусмотрено повторное соединение. Все оконные и дверные блоки фиксируют распорками, чтобы избежать перекоса при движении конструкции.
Для оценки несущей способности узлов и определения точек усиления проводят предварительное обследование здания. На основании результатов выбирают участки для установки домкратов и распределительных балок. Все опорные элементы выравнивают по уровню с допуском не более 2 мм на метр длины.

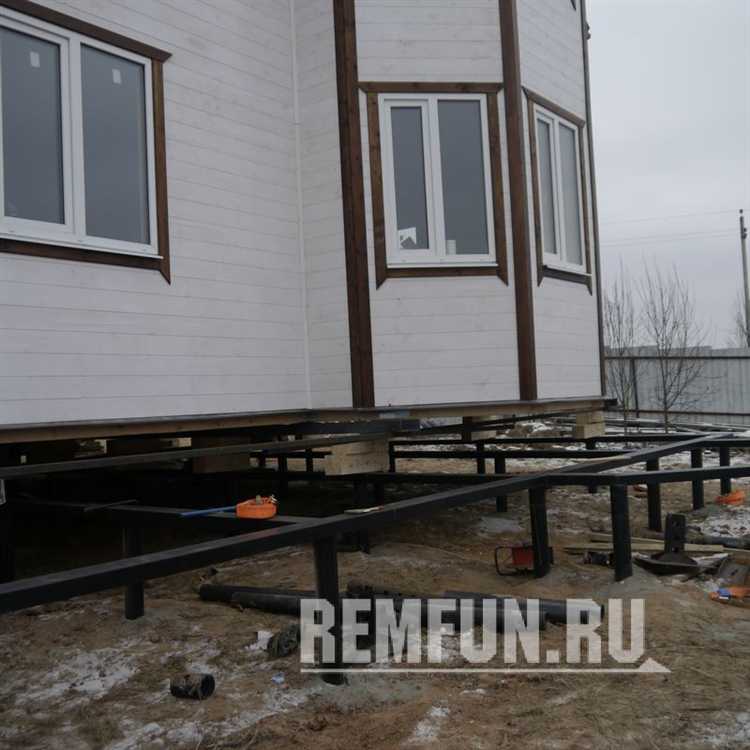

Выбор и установка домкратов: расчёт нагрузки и расстановка точек подъёма

Перед опусканием дома на новый фундамент необходимо точно определить количество, тип и расположение домкратов. Ошибки на этом этапе ведут к деформации конструкции или разрушению элементов обвязки.
- Определите массу дома с учётом кровли, перекрытий, отделки и мебели. Пример: деревянный дом 6×8 м весит около 25–30 тонн.
- Добавьте 20% запаса к общей массе для компенсации неравномерной нагрузки и динамических усилий.
- Разделите итоговую массу на количество точек опоры. Например, при массе 30 тонн и 6 точках потребуется минимум 5 тонн на один домкрат.
- Используйте гидравлические домкраты бутылочного типа с паспортной нагрузкой не менее 8 тонн. Это обеспечивает запас прочности.
Равномерная расстановка точек подъёма критична для предотвращения перекосов и трещин в конструкции:
- Установите домкраты под несущими венцами, ближе к углам и пересечениям внутренних стен.
- Расстояние между точками не должно превышать 2,5 м. При наличии пролётов без несущих перегородок – не более 2 м.
- На слабых участках (например, под пристройками) используйте дополнительные точки с домкратами меньшей грузоподъёмности.
- Под каждый домкрат укладывается металлическая пластина толщиной не менее 10 мм для распределения давления.
Перед началом работ проверьте синхронность подъёма и отсутствие провалов в обвязке. При значительной разнице уровней – увеличьте число точек.
Контроль геометрии при опускании: как избежать перекосов и деформаций

Перед началом опускания необходимо зафиксировать текущую геометрию здания. Используют лазерный нивелир, рулетку и отвесы. Основные точки контроля – углы, оконные и дверные проёмы, коньковая линия крыши. Замеры фиксируют в журнале наблюдений с точностью не менее ±1 мм.
Процесс опускания должен происходить строго синхронно по всем точкам опоры. Используют гидравлические домкраты, установленные под несущими стенами. Разница хода между соседними домкратами – не более 2 мм на шаг. Шаг опускания – 5–10 мм. После каждого этапа – повторный контроль уровней и углов.
- Перед каждым снижением проверяют горизонтальность с помощью нивелира.
- Если выявлен перекос – приостанавливают опускание, выравнивают с использованием регулирующих прокладок или корректируют давление в домкратах.
- Особое внимание – диагоналям здания. Отклонение более чем на 5 мм от начальной длины сигнализирует о деформациях.
- Дверные и оконные проёмы контролируют на предмет заклинивания. Малейшее сопротивление открыванию – признак перекоса.
- Допускается кратковременная установка временных распорок внутри здания для стабилизации формы при возникновении нестабильности.
После достижения нужного уровня домкраты оставляют под нагрузкой на 12–24 часа. Это позволяет снять остаточные напряжения и провести финальную геометрическую проверку. Только после этого здание жёстко фиксируют на новом фундаменте.

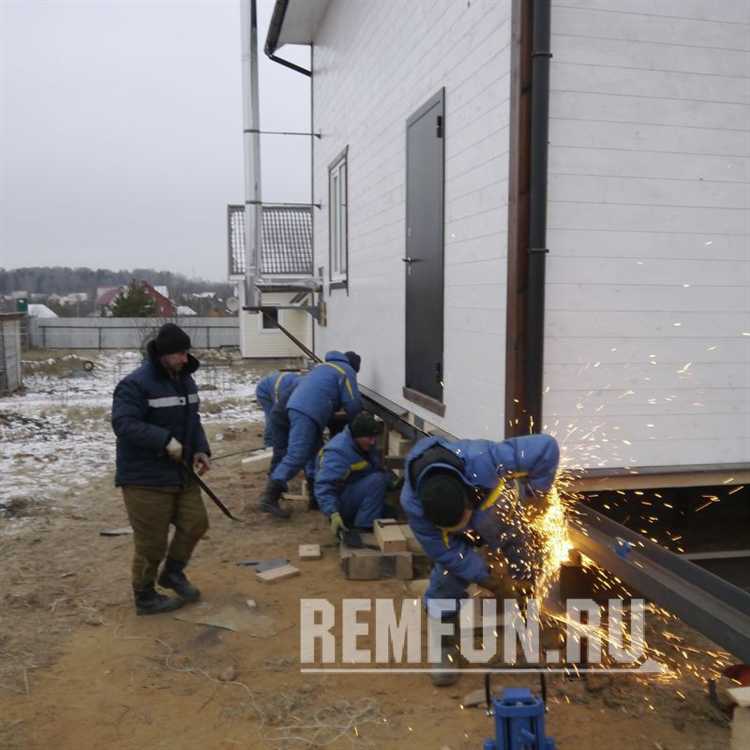

Пошаговое опускание конструкции: техника снижения и синхронизация домкратов

Перед началом опускания убедитесь, что под каждым несущим элементом установлены исправные винтовые или гидравлические домкраты с одинаковой грузоподъёмностью. Оптимальное количество точек опоры – не менее четырёх, в зависимости от площади и конфигурации дома. Под каждую опорную зону подложите металлические пластины для равномерного распределения нагрузки.
Снижение начинается с контролируемого опускания на 5–10 мм за один цикл. Последовательность – по диагонали: сначала передний левый и задний правый домкраты, затем передний правый и задний левый. После каждого цикла измеряйте уровень с помощью водяного или лазерного уровня. Допустимая разница по высоте между углами – не более 3 мм.
При обнаружении перекоса приостанавливайте работу и выравнивайте положение: поднимается только та точка, которая отстает. Домкраты синхронизируются вручную или через систему распределения давления, если используется гидравлика. Важно избегать резких скачков – все движения плавные, с постоянным контролем усилия.
После достижения проектной высоты в каждой точке производится временная фиксация с использованием металлических подкладок или швеллеров. Окончательная установка дома на фундамент осуществляется одновременно по всем точкам с минимальной скоростью, пока несущие элементы не лягут на армированную плиту или обвязку нового основания.

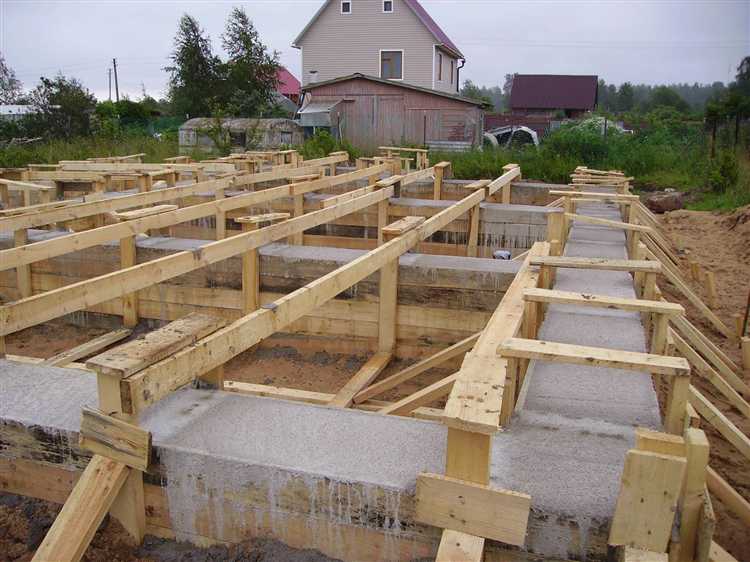

Монтаж дома на новый фундамент: выравнивание и закрепление нижней обвязки

Перед установкой дома на новый фундамент необходимо проверить уровень верхней плоскости ростверка или бетонной ленты. Допустимое отклонение – не более 5 мм по всей длине. При необходимости применяется шлифовка или подливка цементно-песчаным раствором марки не ниже М300.
На выровненную поверхность укладывается гидроизоляция. Рекомендуется использовать два слоя рулонного материала (например, техноэласт или рубемаст), с напуском не менее 10 см и проклейкой битумной мастикой. Это предотвращает капиллярный подъем влаги в деревянные элементы.
Нижняя обвязка монтируется из доски или бруса камерной сушки сечением не менее 150×150 мм. Каждый элемент обвязки предварительно антисептируется и обрабатывается огнезащитным составом. Укладка производится строго по уровню, с контролем диагоналей и прямых углов.
Для фиксации обвязки к фундаменту используются шпильки М12 или анкерные болты с шагом не более 1,5 м. Минимальное количество креплений – не менее двух на каждый отрезок длиной до 3 м, обязательно в углах и в местах соединения бруса.
После установки обвязки выполняется контрольный замер горизонтали и жесткости. При наличии щелей между фундаментом и деревом допускается установка клиньев из твердых пород древесины с последующей заливкой монтажной пеной или цементным раствором.
До начала опускания дома обвязка должна быть полностью закреплена, без люфтов и смещений. Все соединения проверяются на прочность, а несущие участки усиливаются накладками из металла или фанеры толщиной от 18 мм.

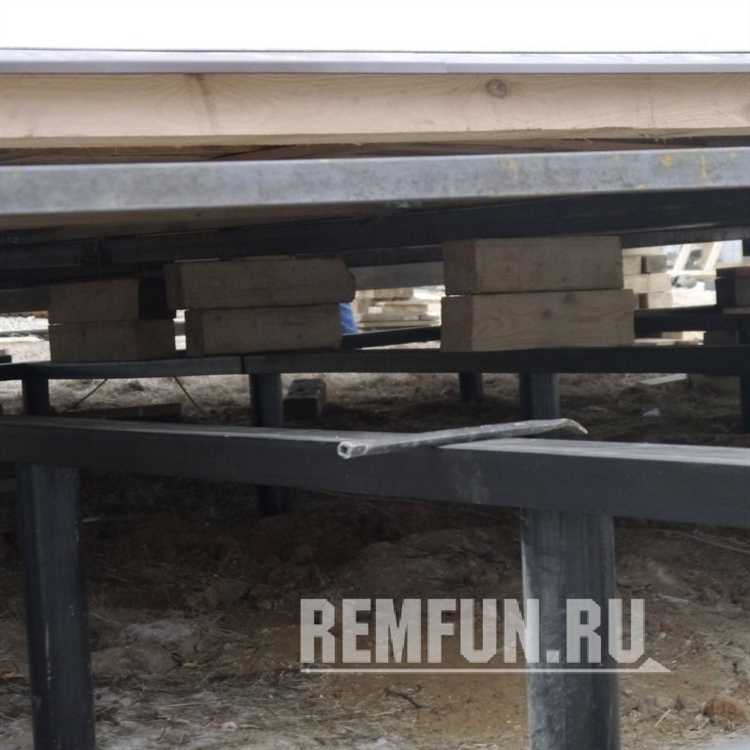

Подключение инженерных систем после опускания дома

Перед восстановлением подключения необходимо проверить положение вводов коммуникаций: водопровод, канализация, газ, электричество, отопление. Состояние труб и кабелей оценивают на предмет деформаций и натяжения. Если дом опускался неравномерно, возможны перекосы – особенно в местах ввода под фундаментом.
Водопроводные трубы соединяют через компрессионные фитинги или сваркой ПНД. При наличии металлических участков используют муфты с уплотнительными кольцами. Глубина заложения должна соответствовать уровню промерзания – от 1,2 м и ниже в зависимости от региона. Если трубы выведены выше, требуется корректировка уровня траншеи.
Канализацию подключают через гибкие манжеты или резиновые компенсаторы. Проверяют уклон – не менее 2 см на метр. При нарушении угла сточные воды могут застаиваться. Если канализация самотечная, все соединения герметизируют силиконовыми уплотнителями или сантехническими пастами.
Газовую трубу подводят строго после проверки герметичности ввода. Не допускается изгиб или натяжение. При необходимости ввод сдвигают через компенсатор, сварка выполняется специалистом с допуском. После подключения обязательно испытание на утечку с мыльным раствором или приборами.
Электрический ввод монтируют через гермоввод в фундаменте или стене. Кабель ПВС или ВВГ должен идти в защитной трубе или гофре. Щиток проверяют на отсутствие замыканий, заземление фиксируют на глубине не менее 80 см с тремя штырями по 1,5 м, соединёнными полосой.
Систему отопления подключают после проверки целостности трубопровода. Если использовался теплоноситель, возможно замещение из-за загрязнения. Давление в системе тестируют сжатым воздухом – 1,5 атмосферы в течение 24 часов. Радиаторы продувают, чтобы удалить воздушные пробки.
Все подключения фиксируются актом скрытых работ, сопровождаются фотофиксацией и, при необходимости, согласуются с надзорными органами.
Вопрос-ответ:
Можно ли опустить дом на новый фундамент без подъёмного крана?
Да, это возможно, но зависит от конструкции дома, его массы и доступного оборудования. В большинстве случаев используют домкраты — механические, гидравлические или винтовые. Дом аккуратно опускают на подготовленный фундамент, шаг за шагом, контролируя уровень с каждой стороны. Важно, чтобы фундамент был полностью готов: выровнен, выдержал необходимое время после заливки, гидроизолирован и армирован по проекту. Также следует заранее подготовить прокладки, чтобы компенсировать неровности и распределить нагрузку. Работы нужно вести медленно и синхронно, не допуская перекосов. Без опыта лучше привлечь специалистов, чтобы избежать повреждения конструкции дома.
