Газовый проект для частного дома как выглядит

Газовый проект для частного дома как выглядит

Проектирование газоснабжения для частного дома – это не формальность, а технически сложный этап, от которого зависит безопасность, эффективность и согласование всей системы. Любое отклонение от нормативов чревато отказом в подключении или штрафами. Главный документ – проект газоснабжения, разрабатывается на основе архитектурного плана дома, плана участка и техусловий от газораспределительной организации.

Работы начинаются с получения технических условий (ТУ) в газовой службе по месту регистрации объекта. В заявлении указываются тип объекта, его назначение, максимальное потребление газа в м³/ч, а также сведения о приборах: котле, плите, водонагревателе. Например, для дома площадью 150 м² со стандартным газовым котлом (25 кВт) и плитой достаточно подключения до 5 м³/ч. После выдачи ТУ подбирается лицензированная проектная организация.

Без утверждённого проекта нельзя начинать монтаж. После его согласования в газовой службе приступают к прокладке труб, установке счётчиков и подключению оборудования. Итоговый этап – опрессовка, акт приёмки и подача газа. Проект – это не просто схема, а официальный технический паспорт всей системы, обязательный для сертификации и ввода в эксплуатацию.

Требования к участку и объекту для подключения газа

Подключение частного дома к газовой сети возможно только при соблюдении ряда технических условий. Нарушение хотя бы одного из них приведёт к отказу в выдаче техусловий или к замедлению процедуры согласования.

  • Дом должен быть капитальным строением с зарегистрированным правом собственности. Временные постройки, садовые домики и незавершённые объекты подключению не подлежат.
  • Участок обязан иметь кадастровый номер и границы, внесённые в ЕГРН. Без официальной регистрации подключение невозможно.
  • Удалённость дома от точки врезки в газопровод низкого давления не должна превышать 200 метров. В противном случае потребуется строительство межпоселкового газопровода, что существенно увеличит стоимость проекта.
  • Минимальное расстояние от подземного газопровода до строений должно соответствовать СП 62.13330.2011:
    • от жилого дома – не менее 2 метров,
    • от хозпостроек – 1 метр,
    • от деревьев с мощной корневой системой – 1,5 метра.

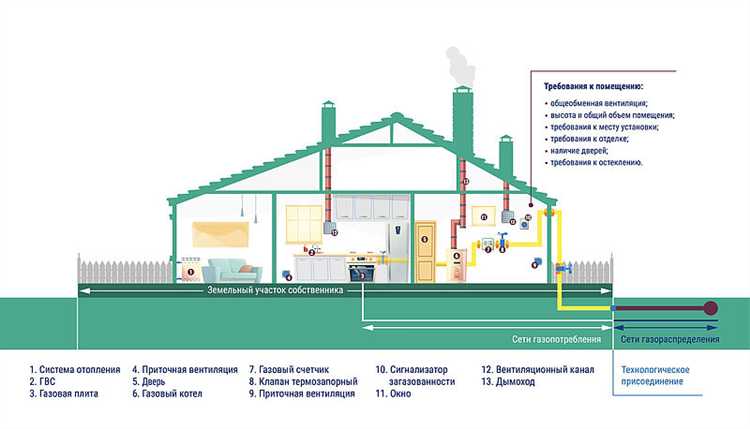

  • Площадка установки газового оборудования (котельная) должна располагаться внутри капитального помещения или пристройки с отдельным выходом и вентиляцией. Потолки – от 2,5 метров, объём помещения – не менее 15 м³.
  • Наличие свободного доступа к месту ввода газа и месту установки счётчика обязательно. Газовщики должны иметь возможность осмотра и технического обслуживания без демонтажа конструкций.

Несоблюдение этих требований приведёт к необходимости дополнительной экспертизы проекта, корректировкам и увеличению сроков подключения. Рекомендуется заранее провести инженерное обследование участка и получить предварительное согласование условий с газораспределительной организацией.

Порядок получения технических условий на газификацию

Порядок получения технических условий на газификацию

Порядок получения ТУ начинается с подачи заявления в ГРО. Заявление может быть подано через портал Госуслуг, МФЦ или непосредственно в офис организации. В заявлении указывается точный адрес объекта, предполагаемый расход газа (кВт или м³/ч), назначение газа (отопление, горячее водоснабжение, плита), а также прилагаются копии правоустанавливающих документов на участок и паспорт заявителя.

После подачи заявления ГРО в течение 10 рабочих дней проводит проверку и выдает ТУ. В ТУ указываются следующие параметры: точка подключения к газопроводу, тип газопровода, максимальная мощность, допустимое давление и другие технические требования. ТУ также содержат срок действия – 2 года, в течение которых можно начать проектирование газоснабжения.

Если на участке отсутствует возможность подключения к газопроводу, ГРО обязана предоставить обоснованный отказ с указанием причин. В случае, если участок расположен в охранной зоне, могут быть предложены альтернативные варианты подключения.

Важно: перед подачей заявления уточните у ГРО наличие газопровода вблизи вашего участка и выполните предварительный расчет потребности в газе. Это поможет избежать лишних задержек при оформлении ТУ.

Выбор типа газоснабжения: магистральный или автономный

Выбор типа газоснабжения: магистральный или автономный

Магистральный газ доступен при наличии поблизости действующей газовой сети. Для подключения требуется получить технические условия и заключить договор с газораспределительной организацией. Стоимость подведения газа варьируется от 100 000 до 300 000 рублей в зависимости от удалённости и объёма работ. Сроки согласования и монтажа обычно занимают 6–12 месяцев.

Цена газа по магистрали – 5–6 рублей за кубометр, что делает этот вариант наиболее экономичным для постоянного использования. Подключение гарантирует бесперебойную подачу и минимальные затраты на обслуживание оборудования.

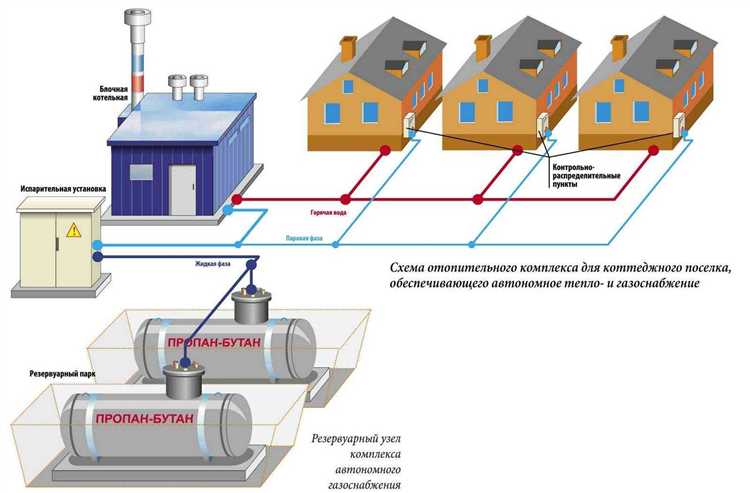

Автономное газоснабжение реализуется через установку газгольдера с пропаном-бутаном. Требует свободного пространства не менее 3 м² и соблюдения нормативных отступов: минимум 10 метров до жилого дома и 5 метров до границ участка. Стоимость системы с установкой и первой заправкой начинается от 250 000 рублей и может достигать 500 000 рублей.

Расход пропана в отопительный сезон – от 2 000 до 3 000 литров для дома площадью до 150 м². Цена газа – 25–35 рублей за литр, что увеличивает эксплуатационные расходы по сравнению с магистральным газом. Автономная система обеспечивает независимость от централизованных сетей и позволяет пользоваться газом в удалённых районах.

Рекомендации: выбирайте магистральное газоснабжение при доступности сети и приемлемой стоимости подключения. Автономный газгольдер – оптимальное решение при отсутствии магистрали или если сроки подключения слишком долгие. При выборе учитывайте технические возможности участка и предполагаемые расходы на эксплуатацию.

Разработка проектной документации и её согласование

Разработка проектной документации и её согласование

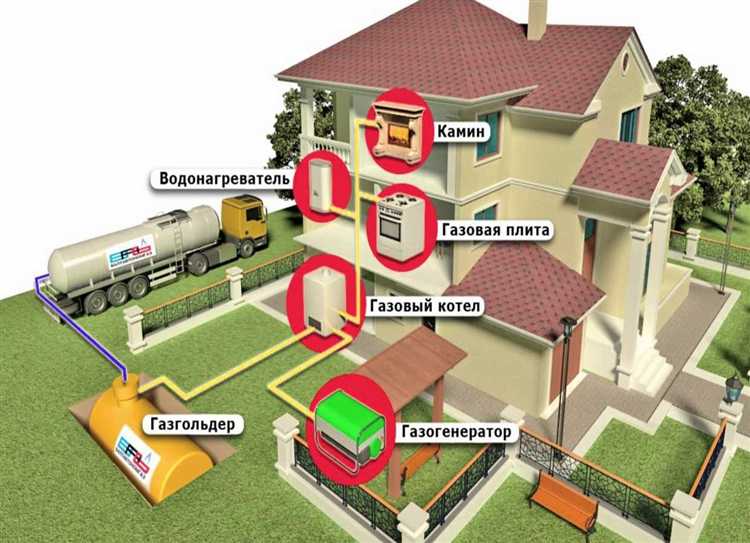

Проект газоснабжения частного дома начинается с составления технического задания, в котором фиксируются параметры объекта, потребности по объёму газа и требования к безопасности. На основании технического задания разрабатывается проектная документация, включающая схему газопровода, расположение оборудования, расчёты нагрузок и вентиляции.

Ключевым этапом является выбор типа газопровода – наружный или внутренний, с учётом материалов (сталь, полиэтилен). Расчёты должны соответствовать СНиП 42-01-2002 и СП 42-101-2003. В проекте обязательно прописывается система защиты от обратной тяги, установка запорной арматуры и способы контроля утечек.

Для подготовки документации требуется лицензированный проектировщик с допуском СРО. Без этого проект не примут в газовой службе. В комплект входят схемы подключения, планы расположения приборов учёта, проект автоматики и меры пожарной безопасности.

Согласование проходит через местное отделение газовой службы и архитектурно-строительный комитет. Для подачи документов необходим пакет: проект, технические условия на подключение, подтверждение права собственности на землю, согласие соседей при необходимости.

Срок рассмотрения – до 30 календарных дней. Отказы возможны при нарушении технических норм или неполном пакете документов. После одобрения проект получают с отметками о согласовании, что позволяет переходить к этапу монтажа и пусконаладочных работ.

Важным является регулярное взаимодействие с газовыми инспекторами на всех этапах, чтобы избежать задержек. Рекомендуется использовать услуги специализированных организаций, имеющих опыт в подготовке проектов для частных домов с учётом региональных особенностей и норм.

Выбор подрядчика для проектирования и строительства

Выбор подрядчика для проектирования и строительства

Обязательно проверяйте опыт работы: предпочтение стоит отдавать компаниям с реализованными объектами аналогичной сложности за последние 3–5 лет. Запросите у потенциального подрядчика полный пакет документов по выполненным проектам, включая технические условия от газораспределительной организации и акты выполненных работ.

Перед подписанием договора уточните гарантии на проект и монтаж. Средний срок гарантийного обслуживания составляет 2–3 года, что является признаком ответственности и уверенности подрядчика в качестве работ.

Требуйте от подрядчика расчёт стоимости с детальной разбивкой по этапам: проектирование, закупка оборудования, монтаж и пусконаладка. Это позволит избежать скрытых платежей и споров по итоговой сумме.

Обратите внимание на наличие собственной технической службы и штатных специалистов: проектировщик, инженер по монтажу и пусконаладке, специалист по технике безопасности. Отсутствие узких специалистов в структуре подрядчика часто приводит к задержкам и нарушениям технических норм.

Проверьте сроки выполнения проекта и монтажа – для частного дома обычно это 1–2 месяца. Длительные сроки требуют обоснования, так как газовый проект не относится к крупным объектам.

Рекомендуется заключать договор с указанием ответственности подрядчика за нарушение требований безопасности и недобросовестное выполнение работ, с конкретными штрафными санкциями.

Критерий Рекомендация
Лицензия Наличие официальной лицензии на проектирование и монтаж газовых систем
Опыт Реализация минимум 3 проектов за последние 5 лет
Гарантии Минимум 2 года гарантийного обслуживания
Технический персонал Штатные проектировщик, монтажник и специалист по безопасности
Стоимость Прозрачная смета с поэтапной разбивкой
Сроки Проект и монтаж в пределах 1–2 месяцев

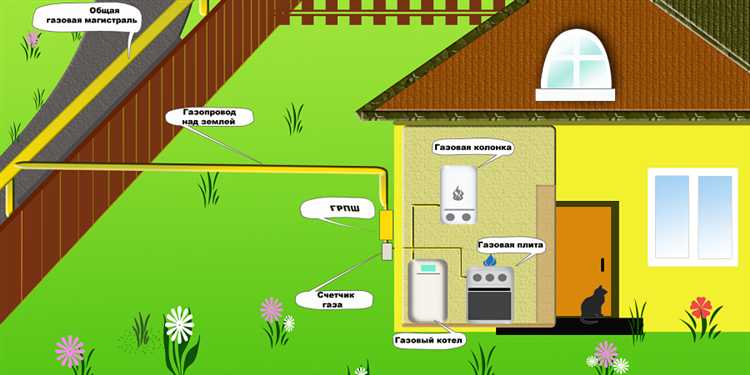

Монтаж газопровода и внутридомового оборудования

Наружный газопровод прокладывается из стальных электросварных труб диаметром от 25 мм или из полиэтиленовых труб класса PE100 SDR11, с обязательной антикоррозийной защитой и прокладкой в защитной оболочке. Минимальная глубина заложения подземного газопровода – 0,7 м при температуре ниже −15 °C, 0,5 м – при более мягком климате.

Соединения стальных труб выполняются автоматической или полуавтоматической сваркой с последующим контролем неразрушающими методами. Полиэтиленовые трубы стыкуются электросваркой с температурой нагрева 200–250 °C и временем выдержки согласно диаметру.

Внутридомовой газопровод монтируется из стальных оцинкованных труб толщиной не менее 2,5 мм. Запрещено использовать трубы из черного металла без защиты внутри помещения. Все резьбовые соединения уплотняются фторопластовой лентой ПТФЭ либо пастообразным герметиком, устойчивым к воздействию газа.

Для газового оборудования предусматриваются шаровые краны с проходом, равным внутреннему диаметру трубопровода, с возможностью дистанционного отключения. Установка фильтров грубой очистки обязательна перед газовым счетчиком и котлом.

Газовое оборудование крепится к стенам анкерными креплениями с виброизоляционными прокладками. Минимальные расстояния от газового прибора до горючих поверхностей – 0,5 м, до окон и дверей – 1 м.

Перед вводом в эксплуатацию система испытывается на герметичность пневматическим давлением 0,3 МПа в течение 30 минут с обязательным протоколированием результатов. Все работы должны выполнять специалисты с допуском к монтажу и обслуживанию газового оборудования.

Проверка герметичности и ввод системы в эксплуатацию

После завершения монтажа газовой системы обязательна проверка герметичности на всех узлах и соединениях. Давление в системе должно быть не ниже проектного, но не превышать максимальное допустимое значение, указанное в технической документации.

Для проверки герметичности применяют манометрическую пробу с избыточным давлением от 0,1 до 0,15 МПа. Продолжительность испытания – не менее 15 минут. В этот период давление не должно снижаться более чем на 0,01 МПа. Допускается использовать газоанализаторы и мыльный раствор для обнаружения микроподтеков.

Последовательность действий:

  1. Отключить все потребители газа.
  2. Подать избыточное давление в систему.
  3. Установить манометр на контрольной точке.
  4. Проводить визуальный осмотр и проверку соединений мыльным раствором.
  5. Фиксировать изменения давления в журнале.

При обнаружении падения давления или подтеков – локализовать неисправность, заменить уплотнительные элементы, выполнить повторную проверку.

Ввод системы в эксплуатацию допускается после успешного прохождения испытаний и получения разрешения от лицензированного специалиста. При первом запуске необходимо убедиться в правильности работы запорной арматуры и автоматических предохранительных устройств.

Рекомендуется организовать технический осмотр системы через 30 дней эксплуатации и затем ежегодно, фиксируя результаты в паспорте газового оборудования.

Регистрация, договор с газовой службой и дальнейшее обслуживание

Регистрация, договор с газовой службой и дальнейшее обслуживание

Для подключения газа к частному дому необходимо оформить техническое задание и подать заявку в местное газоснабжающее предприятие. Регистрация начинается с выезда специалиста для оценки объекта и согласования точек подключения. К заявке прилагаются: правоустанавливающие документы на землю и дом, проект газификации, заключённый с лицензированной проектной организацией.

Договор с газовой службой заключается после утверждения проектной документации и прохождения технической экспертизы. В договоре фиксируются сроки прокладки газопровода, стоимость работ, ответственность сторон и правила эксплуатации оборудования. Подписывая договор, важно проверить наличие пунктов о гарантийном обслуживании и условиях аварийного реагирования.

После монтажа и опрессовки газового оборудования проводится обязательная проверка герметичности и подключение к центральной сети. Только после этого допускается запуск газа и пусконаладочные работы. Все эти процедуры должны выполняться сотрудниками газовой службы или уполномоченными подрядчиками с действующими допусками.

Дальнейшее обслуживание включает регулярные плановые осмотры не реже одного раза в год, что подтверждается актами технического состояния. Владельцу дома следует контролировать состояние вентиляции и не допускать самостоятельных изменений в конструкции газовой системы. В случае утечки или подозрений на неисправность необходимо немедленно вызвать аварийную газовую службу, номера которой указаны в договоре.

Вопрос-ответ:

С чего начать планирование газового проекта для частного дома?

Первым шагом нужно определить возможности подключения к газовой магистрали в вашем районе. Затем следует выбрать подходящее оборудование — газовый котел, счетчик и трубы. Также важно составить план расположения газового оборудования внутри дома и подготовить необходимую документацию для согласования с газовой службой.

Какие этапы включает монтаж газового оборудования в частном доме?

Процесс монтажа обычно включает подготовительные работы: разметку и прокладку труб, установку счетчика и котла, подключение к системе вентиляции и дымоходу. После монтажа проводят проверку герметичности и испытание системы на безопасность. Важно, чтобы все работы выполняли специалисты с лицензией, а после монтажа оформлялась официальная приемка.

Какие документы потребуются для согласования газового проекта?

Для оформления разрешения нужно подготовить технический паспорт дома, проект газоснабжения, а также документы на землю и права собственности. В проекте обязательно указываются параметры газового оборудования и схемы разводки. После подачи пакета документов газовая служба проводит экспертизу и выдает разрешение на подключение.

Какие меры безопасности необходимо соблюдать при эксплуатации газового оборудования дома?

Следует регулярно проверять состояние труб и соединений на отсутствие утечек, проводить техническое обслуживание котла, не допускать перекрытия вентиляционных отверстий и дымоходов. В доме рекомендуется установить газоанализатор для своевременного обнаружения утечек. В случае запаха газа нужно немедленно закрыть главный кран и вызвать специалистов.

Можно ли самостоятельно провести газовый проект и монтаж в частном доме?

Самостоятельно работать с газом не рекомендуется, так как это связано с высоким риском аварий. Закон требует, чтобы проектирование и монтаж выполняли лицензированные организации с квалифицированными специалистами. Нарушение правил может привести к штрафам и серьезным последствиям для безопасности.

Как правильно рассчитать мощность газового оборудования для частного дома при проектировании газификации с нуля?

Расчёт мощности начинается с определения суммарной нагрузки всех газовых приборов: котла, плиты, водонагревателя и других устройств, работающих на газу. Для каждого прибора указывается его номинальная мощность, обычно в киловаттах или кубометрах газа в час. Затем эти значения складываются, чтобы понять максимальное потребление. К полученному числу стоит добавить запас около 10–15 % на случай одновременной работы нескольких приборов или будущих расширений. Далее, учитывая давление в магистрали и длину трубопровода, выбирается диаметр труб и подходящее оборудование для безопасной и стабильной подачи топлива. Если в проекте есть сомнения, лучше проконсультироваться с инженером — ошибки в расчетах могут привести к неудобствам или даже аварийным ситуациям.
