Выбор времени бурения скважины на воду напрямую влияет на качество водоснабжения, стоимость работ и срок службы системы. Игнорирование этого вопроса на ранних этапах строительства приводит к затратным переделкам и технологическим конфликтам с другими инженерными системами.
Оптимальный момент для бурения – до начала строительства фундамента. Это позволяет точно определить расположение источника воды, избежать его затенения или загрязнения строительными отходами. Кроме того, технике бурильщиков требуется свободный доступ к площадке: габаритная буровая установка не сможет работать в условиях ограниченного пространства между возведёнными стенами или забором.
Гидрогеологические изыскания лучше провести заранее, чтобы определить глубину залегания водоносного горизонта, качество воды и потребность в фильтрационных системах. На песчаных участках возможна сезонная нестабильность уровня воды – скважина, пробуренная весной, может пересохнуть летом. В таких случаях предпочтительнее артезианская скважина глубиной 50–120 метров.
Инженеры рекомендуют согласовывать бурение с проектом дома: размещение скважины должно учитывать санитарные нормы (не менее 20 метров от септика), а также расстояние до стен здания и линии электроснабжения насоса. Наличие готового источника воды до начала строительных работ упрощает подключение бетономешалок, санитарных помещений и временного жилья на участке.
Подбор подходящего времени бурения в зависимости от сезона
Сезон бурения напрямую влияет на качество и стоимость обустройства скважины. Каждый период года предъявляет свои требования к технологии и логистике работ.
- Зима (декабрь – февраль). Грунт промерзает до 1,5 м, требуется применение буровых установок с повышенной мощностью. Проезд техники возможен даже по участкам с низкой несущей способностью благодаря замерзшему грунту. Существенный минус – необходимость утепления обсадной колонны и оборудования сразу после бурения. Повышается риск обледенения оборудования и сложности с запуском насосной системы.
- Весна (март – май). Весеннее половодье осложняет доступ к участку. Повышается уровень грунтовых вод, что затрудняет бурение, особенно на песчаных горизонтах. Грунт становится вязким, тяжелым для буровых работ. Возможны смещения обсадной колонны из-за нестабильной геологии в период оттаивания. Не рекомендуется начинать бурение до окончания активного таяния снега.
- Лето (июнь – август). Оптимальные условия по транспортировке и работе техники. Стабильный уровень грунтовых вод позволяет точно определить водоносный горизонт. Минимальный риск подтоплений и просадок. Повышенные температуры требуют соблюдения режима хранения и монтажа насосного оборудования.
- Осень (сентябрь – ноябрь). До наступления заморозков – комфортное время для бурения. Уровень подземных вод стабилен, почва уплотнена после летнего сезона. Однако ближе к ноябрю возрастает вероятность затруднений с проездом техники из-за дождей и переувлажненного грунта. Желательно завершить все работы до устойчивого понижения температуры ниже +5 °C.
Идеальное время – с середины лета до начала осени. В этот период обеспечивается стабильная геология и высокая предсказуемость результатов бурения.
Связь этапов строительства с обустройством скважины
Скважину следует бурить до начала строительных работ. Это обеспечивает бесперебойное водоснабжение на всех этапах – от заливки фундамента до отделки. При бурении после возведения дома возможны проблемы с доступом техники, особенно при плотной застройке участка.
Водоснабжение требуется уже на этапе нулевого цикла: для приготовления бетонных смесей, гидроизоляционных растворов, полива бетона. При отсутствии скважины приходится использовать временные источники или доставку воды, что увеличивает затраты и снижает контроль над качеством работ.

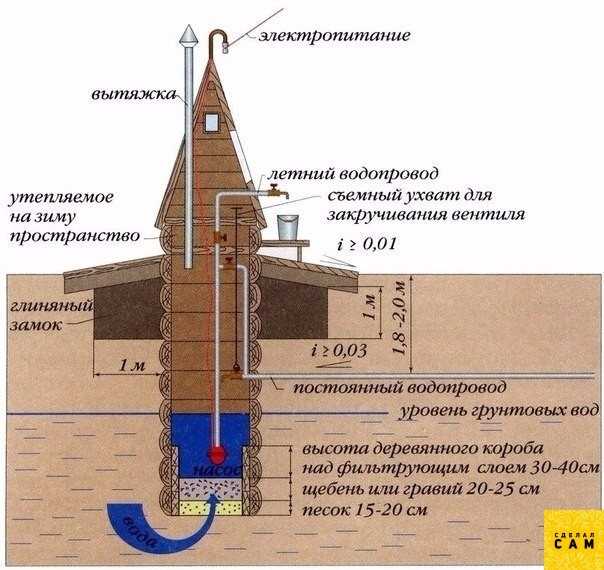

После бурения скважины важно сразу выполнить обустройство – монтаж кессона, насосного оборудования, прокладку водопровода до места ввода в дом. Это защитит систему от загрязнений, промерзания и повреждений строительной техникой. Откладывать обустройство нельзя: скважина без герметичного оголовка быстро заиливается.
Трассировка водопровода должна учитывать будущую планировку фундамента, коммуникаций и дорожек. Нарушения на этом этапе приводят к переработке проекта и дополнительным земляным работам. Желательно согласовать схему ввода воды с проектировщиком дома заранее.
Влияние типа грунта на сроки бурения скважины
Скорость бурения напрямую зависит от геологических условий участка. В песчаных и супесчаных почвах бурение идёт быстрее: за одну смену можно пройти до 15 метров. Такие породы не требуют применения тяжёлой техники и легко поддаются обработке шнековым или роторным способом.
Суглинки и глины замедляют процесс. Вода в таких грунтах часто задерживается, возникает необходимость в обсадных трубах с герметизацией стыков. Бурение может занимать до двух суток при глубине до 30 метров. Дополнительно требуется оборудование для стабилизации стенок скважины во избежание обрушения.
Скальные породы – гранит, базальт, известняк – значительно увеличивают сроки работ. Продвижение составляет не более 2–3 метров в день даже с использованием алмазного бурения. Кроме времени, возрастает и стоимость, так как необходима техника с высокой мощностью и водоочистительная система для охлаждения инструмента.
При наличии многослойных почв, где чередуются рыхлые и плотные породы, время на смену бурового инструмента и технологии увеличивает продолжительность бурения на 20–30%. В таких случаях обязательна предварительная инженерно-геологическая разведка.
Как учесть уровень грунтовых вод при планировании бурения
Перед бурением скважины необходимо определить глубину залегания верховодки, межпластовых и артезианских вод. Для этого заказывают инженерно-геологические изыскания или используют данные из открытых гидрогеологических карт региона. Грунтовые воды часто залегают на глубине 2–5 метров, но в зависимости от рельефа и геологии участка уровень может колебаться от 1 до 30 метров.
При высоком уровне грунтовых вод (менее 2 м от поверхности) увеличивается риск подтопления фундамента, особенно если скважина расположена близко к дому. В таких условиях рекомендуется бурить скважину на расстоянии не менее 20 м от зданий и использовать обсадные трубы с герметизацией межтрубного пространства.
Если вода находится глубже 15 м, доступ к более чистым межпластовым водам возможен только с использованием тяжёлого бурового оборудования. Это повышает стоимость работ, но снижает риск загрязнения источника стоками и поверхностными водами.
Зимой уровень грунтовых вод может понижаться, летом – подниматься. Поэтому бурение рекомендуется проводить весной, когда водоносный горизонт близок к пиковому уровню. Это позволяет точнее оценить стабильность дебета скважины.
Нельзя бурить наугад. Даже соседняя скважина на 10 м дальше может иметь другой водоносный горизонт. Точная разведка снижает риск бурения «всухую» и упрощает выбор глубины и типа скважины – на песок или артезианскую.
Дополнительно стоит учитывать наличие слоёв суглинка или глины, которые могут служить водоупором. Их наличие влияет на глубину и тип обсадной колонны. Пренебрежение этими данными приводит к заиливанию и сокращению срока службы скважины.
Нужно ли бурить скважину до начала заливки фундамента
Бурение скважины до заливки фундамента позволяет точно определить глубину залегания водоносного горизонта и подобрать оптимальный тип насосного оборудования. Это критично при проектировании системы водоснабжения, особенно если дом планируется с санузлами, отоплением и кухней.
Если скважину бурят после устройства фундамента, техника может повредить отмостку, тротуарную плитку и подведённые коммуникации. Маневрировать буровой установке в ограниченном пространстве также значительно сложнее, особенно на участке с уже установленными забором и постройками.
Бурение до начала строительных работ позволяет заранее оценить химический состав воды. Это важно при подборе фильтров и выборе материала труб. В случае обнаружения агрессивной воды можно внести коррективы в проект: предусмотреть отдельное помещение под фильтрационную систему или отказаться от глубинного насоса в пользу скважинного адаптера.
Определение водоносного слоя до начала строительства исключает ошибки в размещении фундамента. Скважина, пробуренная после возведения дома, может оказаться слишком близко к фундаменту, что создаёт риск подмыва грунта и просадки несущих конструкций.
Если геология участка неизвестна, бурение скважины до начала заливки позволяет избежать неприятных сюрпризов: к примеру, водоносный слой может отсутствовать на предполагаемой глубине, и потребуется пересмотр всей инженерной схемы дома.
Подводка воды от скважины в проекте инженерных сетей
Проектирование подводки воды начинается с выбора материала трубопровода. Рекомендуется использовать трубы из ПНД с толщиной стенки не менее 5 мм, что обеспечивает долговечность и устойчивость к внешним механическим воздействиям. Диаметр труб выбирается исходя из необходимого объёма подачи воды и мощности насосного оборудования – обычно 32–50 мм.
Глубина залегания трубопровода определяется согласно региональным нормам промерзания грунта, чтобы предотвратить замерзание воды. В среднем в средней полосе России трубопровод прокладывается на глубине 1,2–1,5 метра.
Для минимизации гидравлических потерь длина линии от скважины до дома должна быть оптимальной. Если расстояние превышает 30 метров, необходимо предусмотреть монтаж промежуточного гидроаккумулятора для стабилизации давления.

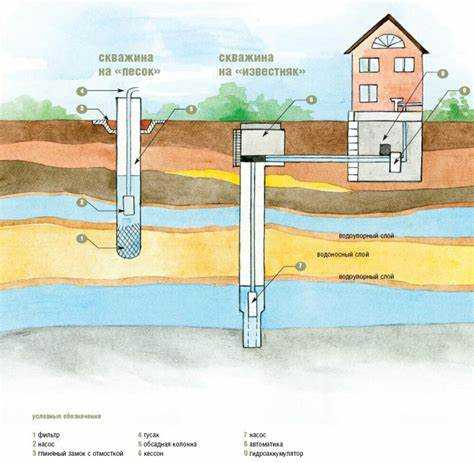

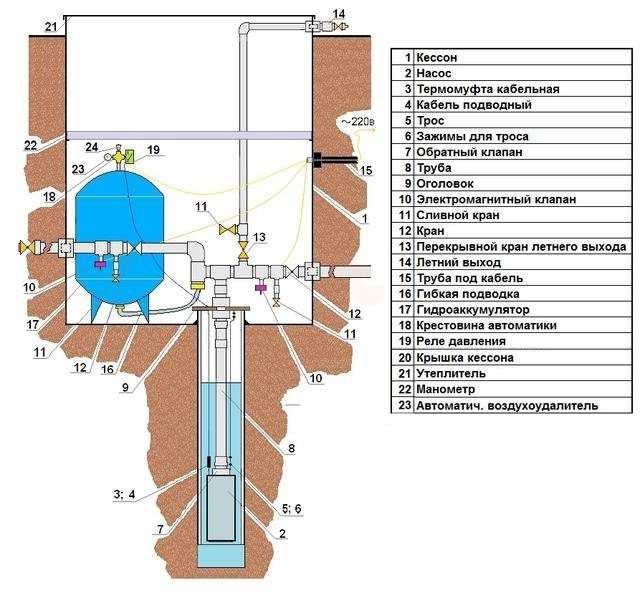

Схема подключения включает обратный клапан непосредственно после выхода из скважины и фильтр грубой очистки перед вводом в систему дома. Это защищает насос и инженерные сети от загрязнений и обратного хода воды.
В проекте обязательно отражается размещение гидроаккумулятора и контроллера давления, которые обеспечивают автоматическую работу насосного оборудования и предотвращают его износ. Электропитание насосной станции должно иметь защиту от перепадов напряжения и выключаться при отсутствии воды.
Учитывая специфику участка, проект должен включать схемы утепления труб, особенно если подводка проходит в зонах с низкими температурами, а также варианты аварийного слива воды для профилактики повреждений в зимний период.
Как избежать повреждения скважины во время стройки

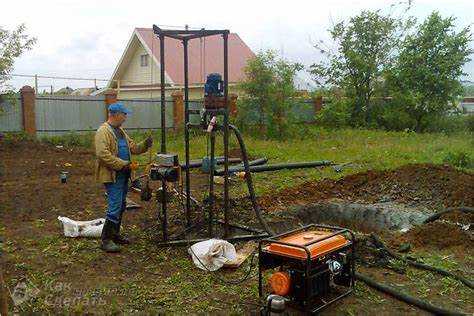

Скважина – одна из важных инженерных конструкций на участке, требующая особой защиты в период строительства. Первое правило – обозначить зону расположения скважины и оградить её физическими барьерами на расстоянии не менее 5 метров. Это предотвратит случайное повреждение тяжелой техникой.
Перед началом земляных работ необходимо точно согласовать глубину и расположение коммуникаций, чтобы избежать пересечений с обсадной колонной скважины. Любые вибрационные нагрузки, вызванные работой тяжелого оборудования, могут вызвать нарушение герметичности обсадной трубы, поэтому рекомендуется минимизировать работу техники непосредственно в радиусе 3 метров от устья скважины.
Важно предусмотреть защитный кожух или защитный колпак над устьем скважины. Он должен выдерживать механические нагрузки и предотвращать попадание строительного мусора внутрь. Для герметизации используйте цементный раствор или специальные уплотнители, чтобы исключить попадание загрязнений в водоносный слой.
Во время укладки фундаментов и прокладки коммуникаций вблизи скважины следует избегать чрезмерного уплотнения грунта, что может привести к смещению или деформации обсадной колонны. Если работы выполняются в замерзшем грунте, контролируйте температурный режим, чтобы предотвратить образование трещин в трубах из-за расширения воды.
Регулярный визуальный осмотр и контроль технического состояния скважины в ходе строительства помогут оперативно выявить и устранить повреждения. Применяйте методы неразрушающего контроля (например, гидроиспытания и герметичность соединений) перед окончательным закрытием строительной площадки.
Если есть необходимость временного отключения или защиты скважины, используйте специализированные заглушки и системы фильтрации, чтобы исключить засорение и повреждение оборудования.
Сроки запуска системы водоснабжения из скважины в новом доме
Запуск системы водоснабжения из скважины возможен только после завершения нескольких ключевых этапов, каждый из которых имеет свои временные рамки.
- Бурение и обустройство скважины – обычно занимает от 2 до 5 рабочих дней, в зависимости от глубины и геологических условий участка.
- Промывка и откачка первых объемов воды – необходимы для удаления технической жидкости и осадков, этот процесс длится от 3 до 7 дней после бурения.
- Анализ качества воды – лабораторное исследование занимает 5–10 рабочих дней. Запуск системы без результатов анализа не рекомендуется.
- Монтаж насосного оборудования и разводки – занимает 1–3 дня при условии готовности проекта и наличия всех комплектующих.
- Пуско-наладочные работы – проверка герметичности, давления и работы автоматики обычно проводится в течение 1 дня.
Суммарно минимальный срок запуска системы составляет примерно 12–20 рабочих дней с момента окончания бурения. Этот срок увеличивается при необходимости дополнительной очистки воды или монтажа сложного оборудования.
- Не стоит запускать систему раньше получения результатов анализа, чтобы избежать проблем с качеством воды и повреждения оборудования.
- Рекомендуется планировать монтаж и запуск водоснабжения параллельно с отделочными работами, чтобы избежать простоев.
- Если вода требуется в дом сразу после строительства, следует начать бурение за 1–1,5 месяца до окончания основных строительных этапов.
Вопрос-ответ:
Когда лучше всего начинать бурение скважины на участке при строительстве дома?
Оптимальное время для начала бурения — еще на этапе подготовки участка, до начала строительства. Это поможет заранее проверить качество и глубину залегания воды, а также избежать проблем с водоснабжением в процессе строительства. Если скважина будет сделана позже, возможно, придется временно приостанавливать работу или искать альтернативные источники воды.
Как определить, что на участке нужна скважина для воды, а не централизованное водоснабжение?
Если в вашем районе отсутствует централизованная система подачи воды или качество воды из нее неудовлетворительное, стоит рассмотреть вариант с личной скважиной. Также если участок расположен далеко от магистральных коммуникаций, подключение к ним может оказаться дорогостоящим и долгим, тогда скважина станет более разумным решением.
Какие факторы влияют на глубину бурения скважины при строительстве частного дома?
Глубина зависит от геологических особенностей участка и расположения водоносных слоев. Обычно это от 20 до 100 метров, но в некоторых случаях может быть и глубже. Перед бурением проводят геологическую разведку или изучают данные местных служб, чтобы определить оптимальную глубину и избежать лишних затрат.
Можно ли начать строительство дома без готовой скважины и устроить водоснабжение позже?
Строительство допускается без заранее пробуренной скважины, если есть альтернативные источники воды для нужд строительства, например, доставка воды в цистернах. Однако наличие скважины с самого начала позволяет организовать постоянное водоснабжение для строителей и процесс заливки фундамента, что повышает удобство и скорость работ.
Какие ошибки чаще всего допускают при выборе времени для бурения скважины на участке?
Распространенная ошибка — откладывать бурение до окончания строительства, что приводит к задержкам и дополнительным расходам на временное водоснабжение. Также многие не проводят предварительное исследование участка и выбирают неподходящее место, что снижает качество воды или требует повторного бурения. Лучше планировать скважину заранее и опираться на профессиональные рекомендации.
Когда оптимально планировать бурение скважины на участке — до начала строительства дома или после?
Рекомендуется проводить разведочное бурение и проверку водоносных горизонтов до начала возведения дома. Это позволит точно определить наличие и качество подземных вод, а также выбрать место для скважины, минимизируя риск дополнительных затрат и изменений в проекте. Если скважина будет сделана после строительства, возможны сложности с прокладкой коммуникаций и повреждения фундамента. Кроме того, раннее бурение дает время для анализа воды и установки оборудования.
