Ввод дома в эксплуатацию в 2023 году требует точного соблюдения нормативных требований и сбора полного пакета документов. Главным нормативным актом остаётся постановление Правительства РФ № 87 от 16 февраля 2008 года с последующими изменениями. Для завершения процесса необходимо получить разрешение на ввод объекта, подтверждающее соответствие строительства проектной документации и строительным нормам.
Первый шаг – сбор и подготовка технической документации, включая акт скрытых работ, журнал производства работ и исполнительную документацию. Далее нужно получить положительное заключение государственной экспертизы или заключение специализированной организации при условии, что дом строился без экспертизы.
Важный аспект – правильное оформление декларации о соответствии объекта требованиям, которую подают в МФЦ или через портал Госуслуг. Наличие всех документов позволяет инициировать техническое обследование дома и проверку пожарной безопасности. По итогам инспекции оформляется акт ввода в эксплуатацию, который является официальным основанием для постановки объекта на кадастровый учёт и регистрации права собственности.
Подготовка документов для подачи заявления в органы строительства
Для подачи заявления на ввод дома в эксплуатацию в 2023 году необходимо собрать строго определённый пакет документов, соответствующий требованиям законодательства и нормативных актов. От качества и полноты комплекта зависит скорость рассмотрения заявления и положительное решение.
- Технический паспорт здания, оформленный в БТИ с актуальными данными.
- Акт завершённого строительства или декларация о соответствии объекта требованиям проектной документации, подписанная уполномоченным специалистом.
- Копия разрешения на строительство с отметками о внесённых изменениях (при наличии).
- Проектная документация, утверждённая в установленном порядке, включая рабочие чертежи и инженерные схемы.
- Документы, подтверждающие право собственности или иное законное основание для владения участком и объектом.
- Экспертное заключение по результатам государственной экспертизы проектной документации (если она проходила экспертизу).
- Заключение санитарно-эпидемиологической службы и пожарного надзора (в зависимости от категории здания).
- Кадастровый паспорт или выписка из ЕГРН с указанием границ земельного участка.
- Заявление установленного образца, заполненное с точным указанием данных объекта и заявителя.
Рекомендуется заранее проверить соответствие документов актуальным нормативам и правильно оформить копии, заверенные в установленном порядке. При отсутствии каких-либо бумаг стоит обратиться за консультацией в местный орган архитектурно-строительного контроля.
Как оформить технический план и кадастровый паспорт дома
Технический план необходим для регистрации дома в Росреестре. Его оформляют после завершения строительства. Заказать услугу можно у кадастрового инженера, который имеет соответствующую аккредитацию и внесён в государственный реестр.
Кадастровый инженер проводит замеры здания с применением геодезического оборудования и составляет план с точным указанием границ и параметров объекта. Для подготовки технического плана потребуются: разрешение на строительство, акт приёмки объекта в эксплуатацию (если есть), а также документы на земельный участок.
Срок оформления технического плана составляет от 5 до 15 рабочих дней. После подготовки инженер подаёт документы в Росреестр для внесения данных в кадастр недвижимости.
Кадастровый паспорт дома – это официальный документ, подтверждающий сведения о технических характеристиках и правовом статусе объекта. Его выдаёт Росреестр после регистрации технического плана.
Получить кадастровый паспорт можно через МФЦ, портал Госуслуг или напрямую в Росреестре. Для подачи заявления требуется паспорт владельца и технический план. Срок изготовления паспорта – до 10 рабочих дней.
При наличии изменений (например, перепланировка) необходимо оформить уточнённый технический план и обновить кадастровый паспорт. Несоблюдение этих требований ведёт к отказу в регистрации дома и возможным штрафам.
Порядок проведения обязательной проверки объекта на соответствие нормам
Первый этап – подготовка пакета документов: проектная документация, технический паспорт, разрешение на строительство, акты выполненных работ. Все документы должны соответствовать требованиям Постановления Правительства РФ № 87 от 16.02.2008 и последующим изменениям.
Заявление на проведение проверки подается в местный орган государственного строительного надзора или уполномоченную организацию. В заявлении указываются точные данные объекта, адрес, виды выполненных работ и ответственные лица.
Проверка начинается с визуального осмотра и анализа документации на предмет соответствия строительным, санитарным и пожарным нормам. Особое внимание уделяется несущим конструкциям, инженерным системам и обеспечению безопасности.
Контрольные замеры и испытания (например, герметичность трубопроводов, качество электроустановок) проводятся специализированными лабораториями, аккредитованными в установленном порядке.
По итогам проверки составляется заключение с перечислением выявленных нарушений или подтверждением соответствия. В случае несоответствий выдаются предписания с обязательным сроком устранения.
После устранения замечаний проводится повторная инспекция. Отсутствие нарушений фиксируется актом приемочной комиссии, который необходим для получения разрешения на ввод дома в эксплуатацию.
Рекомендация: для минимизации рисков несоответствия нормам рекомендуется заранее привлекать экспертов для промежуточного контроля на каждом этапе строительства.
Какие экспертизы и заключения необходимо получить перед вводом
Для ввода дома в эксплуатацию требуется получить техническое заключение о соответствии объекта проектной документации и требованиям строительных норм. Экспертиза проводится лицензированными организациями и включает проверку строительных конструкций, инженерных систем и качества выполненных работ.
Обязательна экспертиза по инженерным коммуникациям: электроэнергия, водоснабжение, канализация, отопление. Заключения подтверждают безопасность и работоспособность систем, отсутствие нарушений норм по санитарии и экологии.
Для объектов с газоснабжением требуется отдельное заключение службы газовой безопасности, подтверждающее герметичность и правильность монтажа оборудования.
При наличии отопительных и вентиляционных систем необходимо получить акт проверки пожарной безопасности от МЧС или уполномоченных организаций.
В случае строительства на проблемных грунтах или с применением нестандартных технологий требуется геотехническое заключение, подтверждающее устойчивость фундамента и надежность основания.
После получения всех необходимых заключений и экспертиз оформляется акт готовности объекта к эксплуатации, который подается вместе с пакетом документов в орган местного самоуправления для официального ввода дома в эксплуатацию.
Подача заявления в администрацию и сроки рассмотрения документов
Для ввода дома в эксплуатацию необходимо подать заявление в местную администрацию по месту расположения объекта. Заявление оформляется в свободной форме или по установленному образцу, который можно получить на официальном сайте администрации или в отделе архитектуры и градостроительства.
К заявлению прилагаются обязательные документы: копия правоустанавливающих бумаг на землю, технический паспорт дома, акт готовности объекта, заключение комиссии о соответствии требованиям строительных норм, а также протоколы инженерных проверок (водоснабжение, электроснабжение, канализация).
Заявление подается лично или через многофункциональный центр (МФЦ). При подаче через МФЦ сроки рассмотрения и выдачи решения не изменяются.
Срок рассмотрения документов администрацией составляет 15 рабочих дней с момента регистрации заявления. В течение этого периода назначается проверка соответствия объекта проектной документации и санитарным нормам.
В случае выявления недостатков или неполного пакета документов заявителю направляется уведомление с указанием перечня необходимых исправлений. На устранение замечаний предоставляется не более 10 рабочих дней.

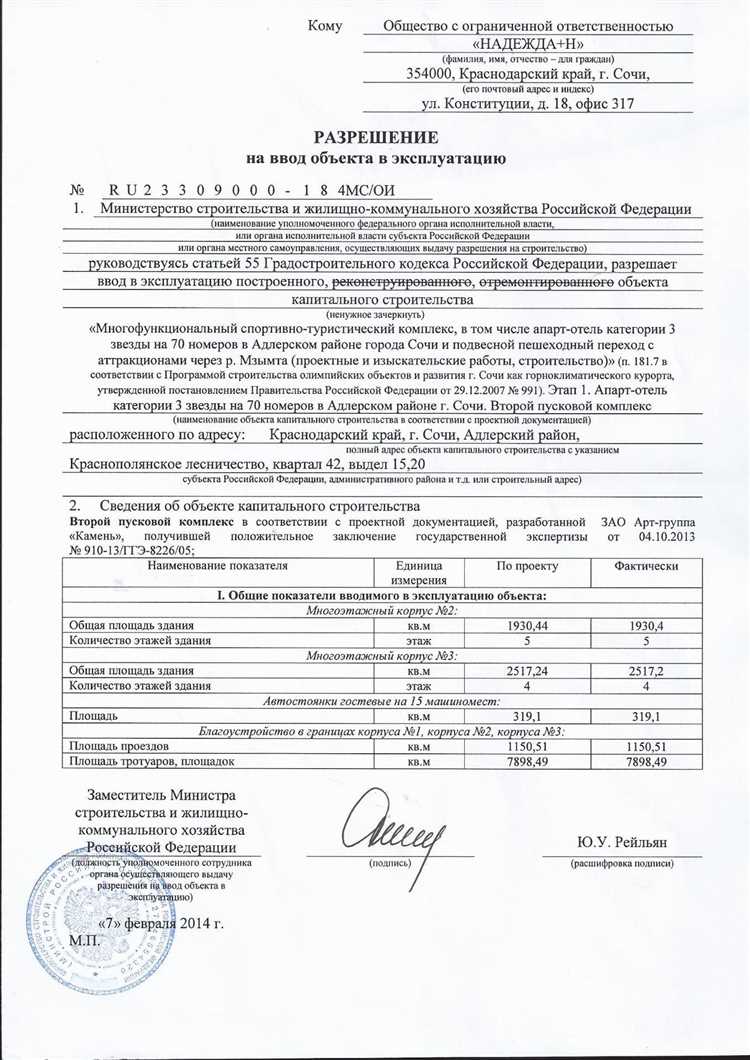

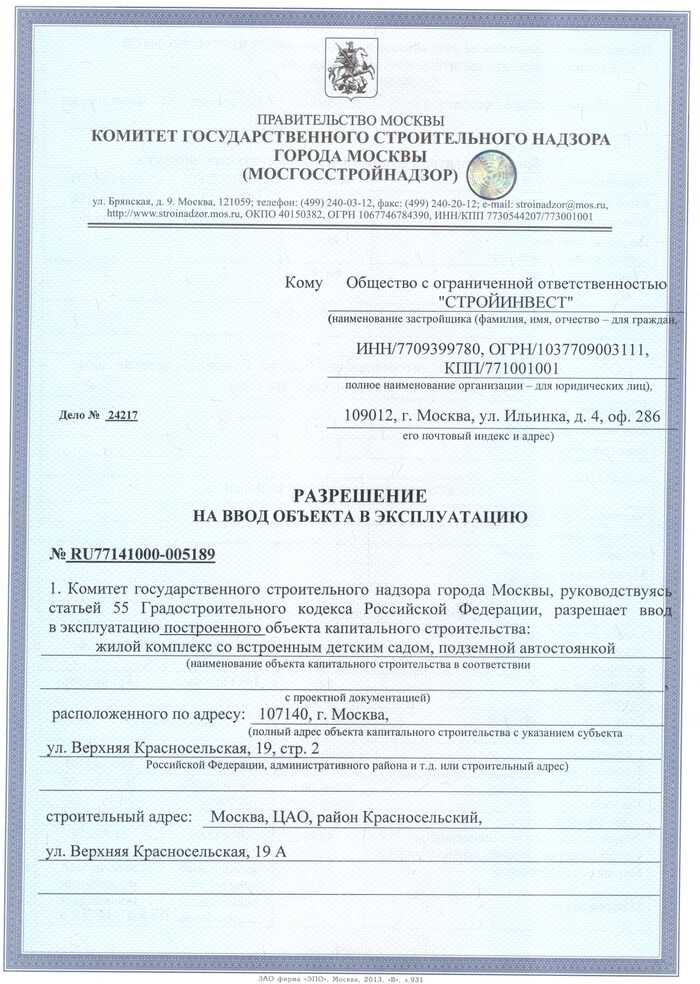

При положительном решении выдается разрешение на ввод дома в эксплуатацию, которое является основанием для постановки объекта на кадастровый учет и подключения к коммунальным сетям.
Получение разрешения на ввод дома в эксплуатацию
Для оформления разрешения на ввод дома в эксплуатацию в 2023 году необходимо собрать пакет документов, включающий: технический паспорт объекта, акт строительной готовности, заключения государственных служб (пожарной инспекции, СЭС, газовой службы и др.), а также протоколы испытаний инженерных систем.
Заявление подается в местный орган государственного строительного надзора (например, ГАСН или Мосгосстройнадзор) в бумажном или электронном виде через официальный портал госуслуг. К заявлению прикладываются копии правоустанавливающих документов на участок и проектной документации.
После подачи заявления специалисты проводят выездную проверку объекта, в ходе которой оценивается соответствие строительства утвержденному проекту и требованиям безопасности. Срок рассмотрения – до 30 календарных дней.
В случае выявления нарушений разрешение не выдается, при этом заявитель получает перечень необходимых исправлений с указанием сроков устранения.
После успешной проверки и устранения замечаний выдается официальный акт ввода в эксплуатацию, на основании которого дом считается зарегистрированным как пригодный для проживания.
Рекомендуется заранее проверить полный перечень требований и актуальные нормативы в местном строительном регламенте, так как они могут различаться в зависимости от региона.
Регистрация права собственности после ввода дома в эксплуатацию
После получения разрешения на ввод дома в эксплуатацию необходимо оформить право собственности на недвижимость в Росреестре. Процесс включает несколько обязательных этапов.
- Подготовка документов:
- Разрешение на ввод объекта в эксплуатацию (выданное органом строительного надзора).
- Технический паспорт или кадастровый план дома, оформленные кадастровым инженером.
- Правоустанавливающие документы на земельный участок (свидетельство о праве собственности, договор аренды и т.д.).
- Заявление о государственной регистрации права (бланк можно заполнить онлайн через портал Госуслуг или в отделении Росреестра).
- Квитанция об оплате государственной пошлины (для физических лиц – 2 000 рублей).
- Подача документов:
- Через многофункциональный центр (МФЦ) или непосредственно в территориальное отделение Росреестра.
- В электронном виде через портал Госуслуг с подтвержденной учетной записью.
- Сроки рассмотрения:
- Регистрация занимает до 10 рабочих дней с даты приема документов.
- При предоставлении полного пакета документов срок не продлевается.
- Получение выписки из ЕГРН:
- Подтверждает право собственности на дом.
- Выдается в бумажном или электронном формате, срок – до 5 рабочих дней после регистрации.
- Особенности для новостроек и ИЖС:
- Для домов, построенных на землях ИЖС, достаточно разрешения на ввод и технической документации.
- Если дом является объектом долевого строительства, потребуется согласие всех участников долевого строительства.
Рекомендуется заранее проверить актуальность документов и сверить данные с кадастровым инженером, чтобы избежать отказов и задержек.
Обязательные действия после получения разрешения на эксплуатацию
После оформления разрешения на эксплуатацию дома необходимо зарегистрировать право собственности в Росреестре. Для этого подготовьте технический паспорт объекта и правоустанавливающие документы, затем подайте заявление в МФЦ или через портал госуслуг.
В течение 30 дней после получения разрешения требуется подключить объект к коммунальным сетям: электричество, водоснабжение, газификация (при необходимости). Контракты на поставку ресурсов заключайте с официальными поставщиками, чтобы избежать штрафов и отключений.
Организуйте техническое обслуживание инженерных систем. Проверьте исправность электропроводки, систем отопления и водоснабжения. Рекомендуется заключить договоры с профильными сервисными компаниями для регулярного обслуживания.
Обязательно уведомите соседей о вводе объекта в эксплуатацию, особенно если работы могут повлиять на общие коммуникации или инфраструктуру. Это позволит избежать конфликтов и ускорит решение возможных спорных вопросов.
Если дом находится в зоне с особыми требованиями по пожарной безопасности, оформите акт проверки и получите заключение соответствующих служб. Документ необходимо хранить вместе с разрешением.
Рекомендуется провести технический осмотр дома специалистом для выявления скрытых дефектов. Это поможет вовремя устранить недостатки и сохранить гарантийные обязательства от подрядчиков.
Вопрос-ответ:
Какие документы нужно подготовить для ввода дома в эксплуатацию в 2023 году?
Для оформления дома потребуется комплект документов, который обычно включает: свидетельство о праве собственности на участок, проектную документацию, акт выполненных строительных работ, технический паспорт дома, заключение экспертизы и заявление в местные органы. В зависимости от региона список может немного варьироваться, поэтому лучше уточнять требования в местной администрации.
Какой орган отвечает за приём дома и выдачу разрешения на эксплуатацию?
Приём дома и выдача разрешения лежит на специализированных комиссиях, созданных муниципалитетом или другим уполномоченным органом. В их состав входят представители строительного контроля, архитектуры, пожарной безопасности и других служб. Именно эта комиссия проверяет соответствие построенного объекта проекту и нормативам, после чего принимает решение о допуске к эксплуатации.
Можно ли начать пользоваться домом до получения всех официальных документов?
Законодательство требует иметь официальное разрешение на ввод дома в эксплуатацию для законного проживания. Использование здания без этого документа может привести к штрафам и необходимости приостанавливать эксплуатацию. В некоторых случаях возможно временное разрешение, но это редкая практика и требует отдельного согласования с контролирующими органами.
Как долго длится процесс оформления дома в эксплуатацию после подачи заявки?
Время рассмотрения документов и проведения проверок может варьироваться от нескольких недель до нескольких месяцев. Обычно комиссия назначает дату осмотра в течение 30 календарных дней после подачи полного пакета документов. Если все требования соблюдены и замечаний нет, оформление занимает от нескольких дней до пары недель. Однако задержки возможны из-за неполного пакета документов или выявленных нарушений.
