Перенос дверного проема в перегородке из гипсокартона, кирпича или пеноблока требует точного расчета нагрузки и учета инженерных коммуникаций. Ошибки на этапе демонтажа могут привести к нарушению целостности конструкции, особенно если перегородка частично несущая или связана с другими элементами каркаса.
Перед началом работ необходимо определить материал перегородки и её толщину. Например, для перегородок из ГКЛ по металлическому каркасу допустим перенос проема без усиления, если расстояние до ближайших опор превышает 60 см. В перегородках из кирпича или пеноблока требуется установка перемычки из швеллера или металлического уголка, способной выдерживать вес выше расположенной кладки.
Минимальное расстояние от нового проема до угла стены – 30 см, чтобы избежать трещин и ослабления угловой зоны. При прокладке электропроводки через зону переноса проема требуется её предварительное отключение, демонтаж и последующая прокладка по новой схеме, с учетом нормативов ПУЭ.
Работы по переносу проема сопровождаются пылью, шумом и возможным загрязнением соседних помещений, поэтому следует заранее организовать укрытие мебели, отключение сигнализации и, при необходимости, получение разрешения управляющей компании в многоквартирных домах.
Как определить несущую или ненесущую конструкцию перегородки
Первый шаг – анализ проектной документации здания. В техническом паспорте или архитектурных чертежах указаны типы стен и их назначение. Несущие конструкции обозначаются утолщёнными линиями и чаще всего расположены по периметру и вдоль несущих осей здания.
Если документация недоступна, оцените толщину стены. В панельных домах несущие перегородки, как правило, имеют толщину от 120 мм и более, в кирпичных – от 250 мм. Межкомнатные перегородки из гипсокартона, газобетона или кирпича толщиной до 100 мм почти всегда ненесущие.
Обратите внимание на материал. Железобетонные и кирпичные перегородки, входящие в конструктивную схему здания, выполняют несущую функцию. Гипсокартон, пазогребневые плиты и пенобетон используются только для ненесущих перегородок.
Определите направление плит перекрытия. Если перегородка расположена строго перпендикулярно плитам и под ней отсутствуют швы между плитами, велика вероятность, что она несущая. Параллельное расположение относительно плит чаще свидетельствует о её ненесущем характере.
Проверка звукоизоляции – дополнительный ориентир. Несущие стены обычно передают более глухой и плотный звук при простукивании, в то время как пустотелые перегородки издают звонкий или барабанный звук.
Если есть сомнения, вызовите специалиста с опытом работы в обследовании конструкций. Ошибка в определении типа стены может привести к нарушению прочности здания и наложению штрафов.
На каком этапе ремонта безопасно переносить дверной проем

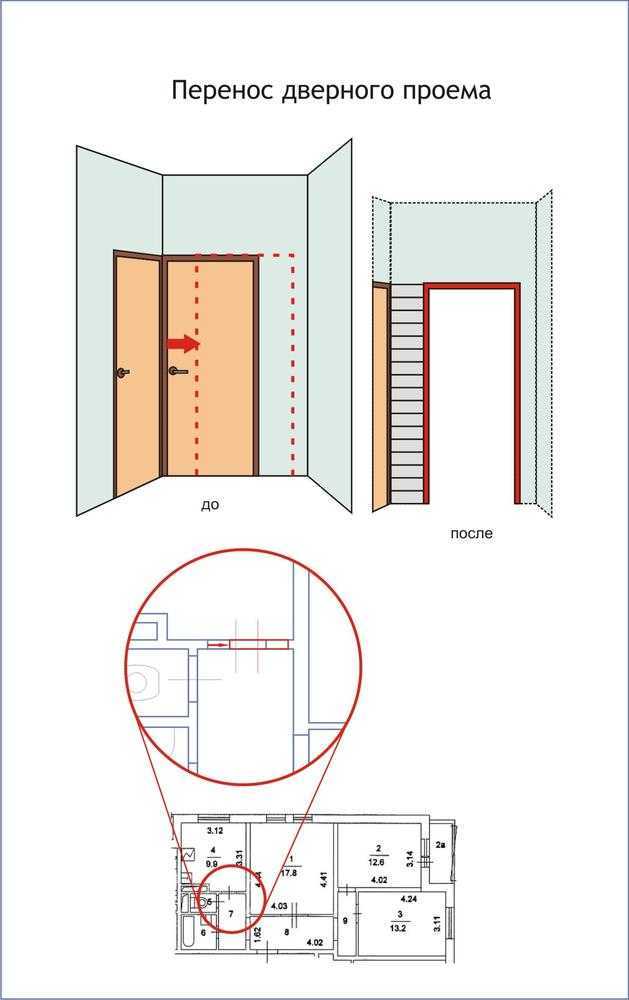

Перенос дверного проема выполняется строго до начала чистовой отделки. Оптимальный момент – после демонтажа старых покрытий и перед укладкой напольных материалов, штукатуркой и монтажом электропроводки. На этом этапе обеспечен свободный доступ к перегородке, отсутствует риск повреждения финишных слоев, и можно точно спланировать разводку инженерных сетей с учетом нового положения проема.
Если перегородка гипсокартонная, ее демонтируют частично или полностью, заменяя каркас и усиливая его по периметру нового проема. В случае кирпичной или блочной стены демонтаж выполняется с применением алмазного инструмента и обязательным укреплением проема металлическим уголком или перемычкой из швеллера. Эти работы производят до начала штукатурных и малярных операций, чтобы избежать растрескивания отделки из-за вибраций и ослабления конструкции.
Запрещено переносить проем после укладки плитки, паркетной доски, установки натяжных потолков и обоев. Все эти материалы чувствительны к пыли, вибрациям и механическим повреждениям. Также перенос дверного проема после монтажа розеток и выключателей может потребовать полной переделки разводки электропитания, что увеличит сроки и затраты.
Идеально совмещать перенос проема с черновыми работами: выравниванием полов, заменой проводки и установкой коробов под коммуникации. Это позволяет точно интегрировать новый проем в общий план помещений и избежать лишних корректировок.
Какие инструменты и материалы понадобятся для переноса проема
Для точного и безопасного переноса дверного проема потребуется следующий набор инструментов и материалов:
Перфоратор с комплектом буров | Для демонтажа части перегородки и подготовки нового проема. Используются буры Ø8–16 мм, длиной до 400 мм. |
Углошлифовальная машина (болгарка) | Применяется для прорезки четких границ нового проема, особенно в перегородках из кирпича или бетона. Режущие круги – алмазные, диаметром от 125 до 230 мм. |
Отбойный молоток | Необходим для быстрого удаления фрагментов кладки. Удобен при работе с прочными материалами: бетон, полнотелый кирпич. |
Строительный уровень и лазерный нивелир | Для точной разметки нового проема и контроля вертикальности стен. |
Молоток, зубило, киянка | Для доработки краев проема, удаления остатков раствора, корректировки элементов кладки. |
Арматура Ø8–12 мм | Используется при обустройстве перемычки над новым проемом для перераспределения нагрузки. |
Цементный раствор или монтажная смесь | Применяется для закрепления перемычки и выравнивания проема. |
Газобетонные блоки или кирпич | Нужны для закладки старого проема и восстановления перегородки в ненесущих конструкциях. |
Деревянные или металлические балки (перемычка) | Устанавливаются над новым проемом. Подбираются по расчетной нагрузке и ширине проема. |
Шуруповерт, дюбеля, анкерные болты | Для фиксации перемычек и укрепляющих элементов. |
Защитные средства | Респиратор, перчатки, очки, беруши – обязательны при работе с шумным и пыльным оборудованием. |
Каждый инструмент и материал должен соответствовать типу стены: гипсокартон, кирпич, пенобетон или бетон. Перед началом работ проводится точная разметка и проверка несущей способности перегородки.
Как точно разметить новое расположение дверного проема
Перед началом разметки необходимо удостовериться, что выбранное место не затрагивает скрытую электропроводку, водопровод или вентиляционные каналы. Для этого используют бесконтактный детектор коммуникаций или открывают доступ к перегородке с обратной стороны.
- Измерьте высоту потолка в помещении. Стандартная высота дверного проема – 2000 мм, ширина – от 700 до 900 мм. Добавьте к высоте проема 30–50 мм для монтажного зазора и перемычки.
- Отметьте горизонтальную линию верха проема при помощи лазерного уровня. Она должна быть строго параллельна полу.
- Определите центр будущего проема на стене. Разметьте боковые границы проема от центральной оси в обе стороны, равномерно согласно выбранной ширине проема.
- Проверьте вертикальность боковых линий с помощью отвеса или лазерного уровня. Даже небольшое отклонение усложнит установку дверной коробки.
- Отмерьте от линии верха проема вниз необходимую высоту и отметьте нижнюю границу. Важно учесть толщину чистового покрытия пола, если он ещё не уложен.
- Отметьте расположение перемычки – она должна опираться минимум на 100 мм стеновой материал с каждой стороны.
После полной разметки проверьте диагонали полученного прямоугольника. Они должны быть равны с точностью до 2–3 мм. Это гарантирует правильную геометрию проема.
Как выполнить демонтаж старого дверного проема без повреждений
Перед началом демонтажа обесточьте электропроводку, проходящую вблизи проема. Используйте индикатор напряжения для проверки скрытых проводов. Если кабель находится внутри стены, зафиксируйте его положение с помощью детектора проводки и перенесите трассу при необходимости.
Удалите наличники и дверное полотно. Сначала открутите крепления петель, затем аккуратно извлеките дверное полотно. Демонтируйте коробку, начиная с верхней перемычки. Используйте ножовку по дереву или сабельную пилу, делая надрезы в углах и местах крепления к стене. Не применяйте избыточное усилие, чтобы не повредить перегородку.
При наличии монтажной пены прорежьте ее острым строительным ножом по периметру коробки. Если использовались анкеры или дюбеля, выкрутите их отверткой или выдерните при помощи гвоздодера, избегая рывков, которые могут нарушить целостность стены.
Оцените состояние откосов. Если они выполнены из штукатурки, аккуратно отбейте шпателем или зубилом в местах сопряжения с коробкой. При наличии гипсокартона снимите листы целиком, поддев их плоским шпателем и аккуратно отсоединив от профилей.
Очистите проем от остатков строительных материалов. Удалите пыль, остатки монтажной пены, обломки крепежей. Оцените состояние перегородки – при выявлении трещин или сколов проведите локальный ремонт с использованием шпаклевки или цементного состава перед устройством нового проема.
Пошаговая инструкция по устройству нового проема в перегородке
1. Определите точное расположение нового проема с учетом архитектурных требований и размеров двери. Отметьте линии на перегородке с помощью строительного уровня и рулетки.
2. Оцените конструкцию перегородки: материал, толщину, наличие коммуникаций внутри. При необходимости проконсультируйтесь с инженером или электриком.
3. Отключите электропитание и все коммуникации, проходящие в зоне будущего проема, чтобы избежать повреждений и травм.
4. Уберите отделочные материалы на участке проема – штукатурку, обои, гипсокартон, декоративные панели, используя шпатель и перфоратор с насадками.
5. Сделайте разметку линий реза на поверхности перегородки. Используйте уровень и угольник для точности углов.
6. Выпилите проем электролобзиком, болгаркой с алмазным диском или перфоратором с функцией долбления, в зависимости от материала перегородки. Работайте аккуратно, чтобы не повредить смежные конструкции.
7. Удалите вырезанный кусок перегородки. Очистите кромки проема от пыли и остатков материала.

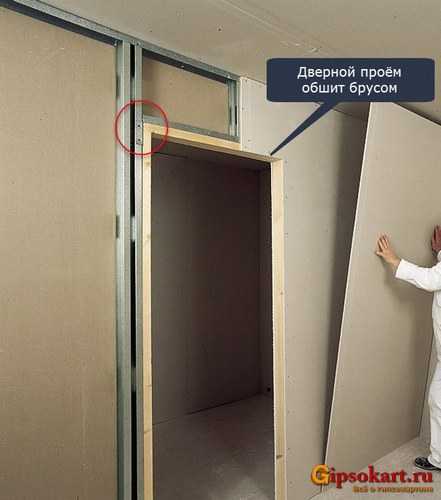

8. При необходимости укрепите проем, установив горизонтальную перемычку из деревянного бруса или металлического профиля. Закрепите ее с помощью анкеров или дюбелей.
9. Проверьте вертикальность и горизонтальность проема уровнем. При необходимости подкорректируйте крепления.
10. Выполните монтаж дверной коробки согласно инструкции производителя. Зафиксируйте ее ровно и прочно, используя монтажную пену и саморезы.
11. Завершите отделочные работы: зашпаклюйте стыки, обработайте поверхность грунтовкой и покрасьте или оклейте обоями.
Как усилить конструкцию перегородки после переноса проема
После переноса дверного проема нагрузка на перегородку меняется, что требует обязательного усиления для сохранения её прочности и устойчивости. В первую очередь необходимо установить усилительный металлический или деревянный перемычечный элемент над новым проемом. Его размеры должны соответствовать ширине проема и нагрузке, обычно применяют двутавровые балки или металлические швеллеры толщиной не менее 4 мм.
Монтаж перемычки проводят с опорой на несущие части перегородки по обе стороны проема. Длина опорных зон – минимум 150 мм с каждой стороны. Для повышения жёсткости рекомендуют закрепить перемычку анкерными болтами или дюбелями в капитальной стене или в усиленных участках перегородки.
Дополнительно проводят усиление боковых стоек проема – монтажом вертикальных ребер жесткости из металла толщиной 2–3 мм или деревянных брусков сечением не менее 50×50 мм. Они закрепляются на всю высоту стены, переходя на перекрытия и пол, чтобы перераспределить нагрузку.

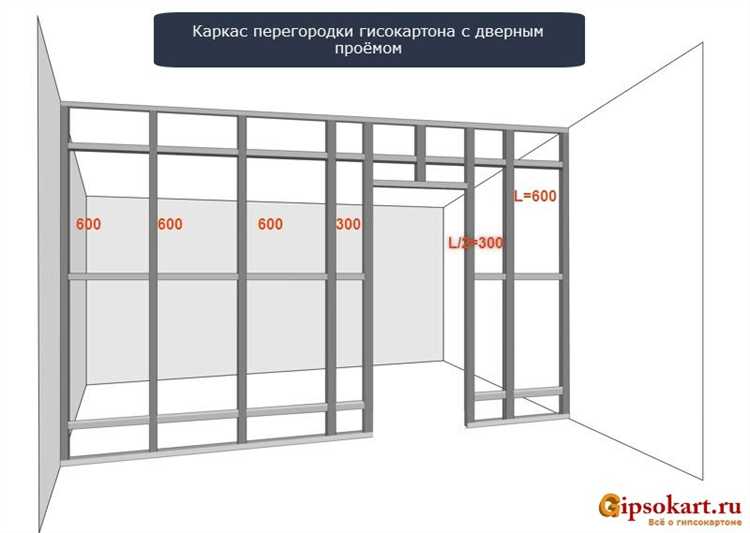

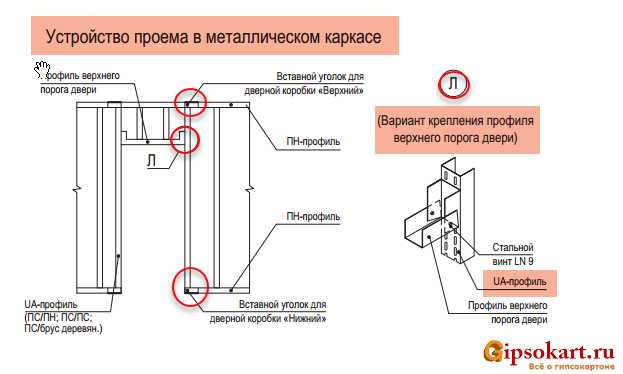

При работе с гипсокартонными перегородками после переноса проема рекомендуется заменить стандартный профиль UD на более прочный CD профиль с увеличенным сечением. Для укрепления стыков и углов устанавливают дополнительные металлические уголки, которые фиксируются шурупами с шагом 15–20 см.
В местах крепления новой перемычки и стоек обязательно используют строительный уровень и отвес для точной установки, чтобы избежать перекосов и деформаций. После установки усиливающих элементов проводят тщательную проверку на отсутствие люфтов и трещин.
Вопрос-ответ:
Какие основные этапы включает процесс переноса дверного проема в межкомнатной перегородке?
Перенос дверного проема начинается с подготовки — необходимо точно определить новое расположение двери и проверить несущие свойства стены. Далее проводится демонтаж старого проема, включая удаление наличников и дверной коробки. Затем аккуратно вырезается новый проем с учетом размеров двери и конструкции перегородки. После этого устанавливается новая дверная коробка и выполняются отделочные работы — обшивка, штукатурка, покраска или оклейка обоями.
Можно ли переносить дверной проем в любой межкомнатной стене или есть ограничения?
Перенос возможен не везде. Если стена несущая, то изменения требуют согласования с проектной организацией и, возможно, привлечения специалистов для расчёта нагрузки. В ненесущих перегородках из гипсокартона или легких материалов перенос обычно проще, но важно учитывать коммуникации, такие как электропроводка или водопровод, которые могут проходить внутри стены.
Как избежать трещин и повреждений при вырезании нового дверного проема в стене из кирпича?
Чтобы снизить риск появления трещин, важно использовать правильные инструменты — болгарку с алмазным диском или перфоратор с функцией долбления. Работы проводят аккуратно, постепенно расширяя проем, без резких сильных ударов. Также рекомендуется установить перемычку над новым проемом, которая возьмет на себя нагрузку стены, защищая конструкцию от деформаций.
Нужно ли согласовывать перенос дверного проема с управляющей компанией или государственными органами?
Если перенос происходит в ненесущей перегородке и не затрагивает инженерные коммуникации, обычно согласование не требуется. Однако в случаях изменения несущих конструкций или если стены являются общедомовым имуществом, потребуется получить разрешение от управляющей компании или соответствующих органов. Рекомендуется заранее проконсультироваться, чтобы избежать проблем с законом и соседями.
