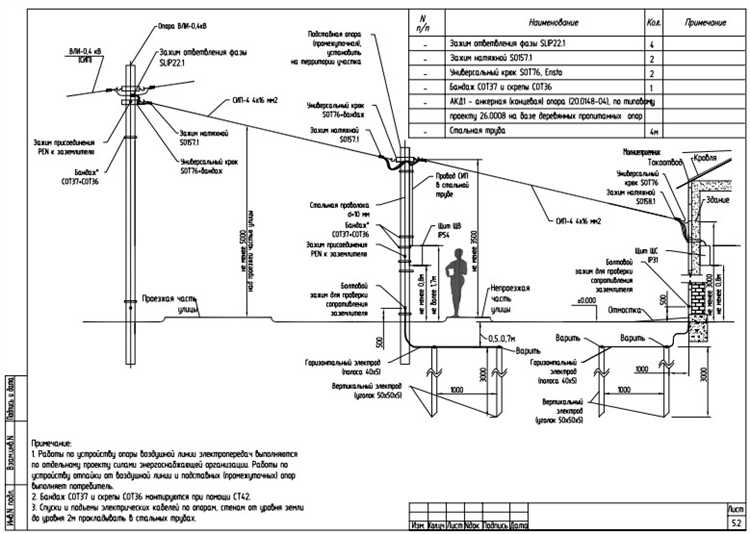

Как подключить электричество на даче от столба к дому

Как подключить электричество на даче от столба к дому

Для подключения электричества на даче необходимо учитывать несколько ключевых параметров: расстояние от опоры до дома, сечение кабеля, тип прокладки и требования по безопасности. Обычно для дачного участка используют трехжильный кабель с медными жилами сечением от 4 до 6 мм² при длине до 50 метров. Если расстояние больше – требуется увеличить сечение, чтобы снизить потери напряжения.

Выбор способа прокладки напрямую влияет на долговечность и безопасность электросети. Кабель можно прокладывать в земле на глубине не менее 70 см с использованием гофрированной трубы или воздушным способом – на изоляторах между столбом и домом. Воздушный вариант проще и дешевле, но требует надежного крепления и защиты от механических повреждений.

Для подключения к опоре обязательно нужно оформить технические условия (ТУ) в энергоснабжающей организации. Документ регламентирует максимально допустимую мощность и условия установки счетчика. Обязательной является установка автоматического выключателя и УЗО для защиты от перегрузок и утечек тока, что снижает риск возгорания и поражения электричеством.

Выбор сечения и типа кабеля для линии от столба до дома

Выбор сечения и типа кабеля для линии от столба до дома

  • Сечение кабеля определяется исходя из максимальной нагрузки и длины линии, чтобы минимизировать падение напряжения и избежать перегрева проводников.
  • Для обычных дачных домов с нагрузкой до 5 кВт обычно выбирают кабель сечением от 4 до 6 мм² медного провода. При нагрузке до 10 кВт – от 6 до 10 мм².
  • При длине линии свыше 30 метров следует увеличить сечение на 20-30%, чтобы компенсировать потери напряжения.
  • Для алюминиевых кабелей минимальное сечение увеличивается примерно в 1,5 раза по сравнению с медными, из-за более высокого сопротивления.

Тип кабеля выбирают с учетом условий прокладки и требований безопасности:

  1. ВВГнг – наиболее распространенный для наружных работ. Медные жилы, изоляция из ПВХ, негорючий вариант.
  2. СИП (самонесущий изолированный провод) – применяется для воздушных линий. Обеспечивает защиту от атмосферных воздействий и коротких замыканий на землю.
  3. ПвП – плоский монтажный провод, используется в случае прокладки внутри труб или кабель-каналов.

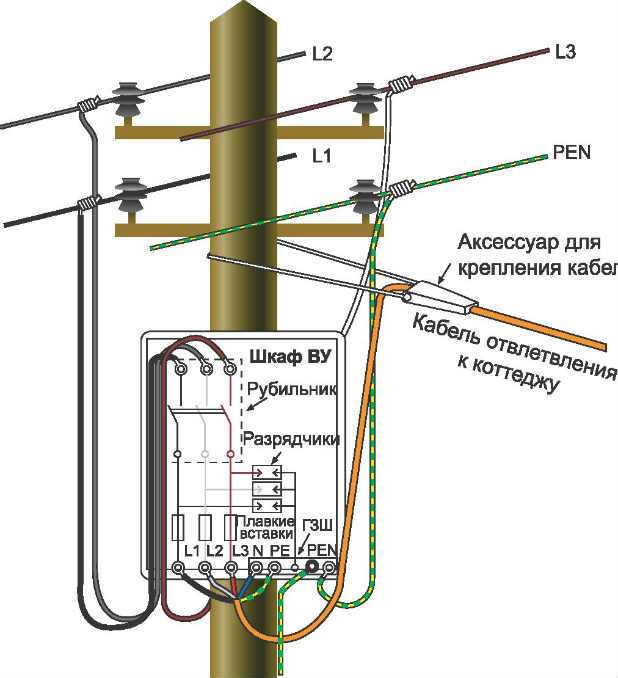

Для воздушной линии от столба к дому предпочтителен СИП 2 или СИП 3 с сечением жилы от 16 мм² при нагрузках выше 10 кВт, что обеспечивает механическую прочность и защиту от внешних факторов.

Заземление и заземляющий провод должны иметь сечение не менее 50% от фазного провода, оптимально медное, для гарантии безопасности.

Требования к установке опоры и натяжке провода

Опора должна быть устойчивой и установленной на глубину не менее 1,2 метра, с закреплением бетонным основанием или с металлическими растяжками. Высота установки опоры над уровнем земли должна быть не менее 4 метров для предотвращения механических повреждений и соблюдения норм безопасности.

Расстояние от опоры до дома должно учитывать провисание провода. Минимальный прогиб провода между опорами не должен быть меньше 3% от расстояния, но не менее 0,3 метра, чтобы исключить натяжение, способное повредить провод или опору.

Натяжка провода осуществляется с усилием, не превышающим допустимые параметры, указанные в технических характеристиках кабеля или провода, обычно не более 150 Н. Для проводов из алюминия допускается более мягкая натяжка из-за их низкой механической прочности по сравнению с медными.

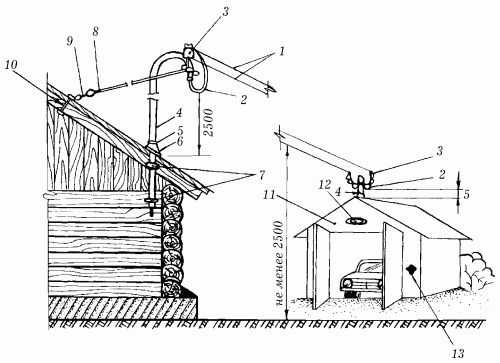

Место крепления провода на опоре должно предусматривать изолирующие элементы или крюки с антикоррозионным покрытием, чтобы избежать повреждения изоляции и обеспечить долговечность конструкции.

При расстоянии от столба до дома свыше 20 метров необходимо предусмотреть дополнительные опоры для уменьшения прогиба и равномерного распределения нагрузки на провод.

Подготовка и монтаж вводного щита в доме

Подготовка и монтаж вводного щита в доме

Монтаж вводного щита – ключевая часть электроснабжения дачи. Он служит для распределения электроэнергии по всему дому и защиты от коротких замыканий и перегрузок. Правильная установка щита обеспечит безопасность и надежность эксплуатации электросети.

Шаг 1: Выбор места для монтажа. Вводной щит должен располагаться в месте, где обеспечен легкий доступ для обслуживания. Оптимальными местами являются коридоры или технические помещения, не подверженные высоким температурам и влажности. Щит устанавливают на высоте 1,5–2 м от пола, чтобы удобно было обслуживать и проверять оборудование.

Шаг 2: Подготовка щита. Щит должен соответствовать стандартам по мощности и количеству автоматов, чтобы обеспечить защиту всех потребителей. Вводный щит обычно состоит из нескольких автоматических выключателей, устройства защитного отключения (УЗО) и счетчика. Выбирайте щит с запасом по мощности, чтобы в будущем можно было подключить дополнительные устройства без риска перегрузки.

Шаг 3: Установка вводного автомата и УЗО. Вводной автомат должен быть установлен первым в цепи, сразу после счетчика. Это устройство защитит всю электросистему от короткого замыкания и перегрузок. УЗО нужно устанавливать сразу после вводного автомата, чтобы защитить человека от поражения электрическим током. УЗО должно быть настроено на номинальный ток, соответствующий мощности всей электросети.

Шаг 4: Прокладка кабелей. Для подключения вводного щита используйте кабель с достаточным сечением. Обычно для однофазных систем применяется кабель сечением 6–10 мм², для трехфазных – 10–16 мм². Кабель прокладывают в соответствии с нормами безопасности, избегая пересечений с водопроводными и газовыми трубами. Все соединения должны быть выполнены качественно и надежно, чтобы избежать потерь и перегрева.

Шаг 5: Завершение монтажа. После подключения всех компонентов щита проверьте правильность подключения и заземления. Все соединения должны быть хорошо затянуты, без признаков коррозии и повреждений. Убедитесь, что все защитные устройства работают правильно, а индикаторы на счетчике показывают верное значение. После этого можно включать систему в работу.

Правильный монтаж вводного щита – основа безопасной эксплуатации электросети на даче. Соблюдение всех норм и правил установки гарантирует долгосрочную и безопасную работу системы.

Правила подключения кабеля к электросчетчику и автоматам

Правила подключения кабеля к электросчетчику и автоматам

Правильное подключение кабеля к электросчетчику и автоматам – важный этап при подключении электричества на даче. Соблюдение всех норм и требований обеспечит безопасность эксплуатации электроустановки.

При подключении кабеля к электросчетчику и автоматам необходимо учитывать следующие основные правила:

  • Выбор кабеля: Кабель должен соответствовать номинальной мощности вашей электросети. Для подключения от столба используется медный или алюминиевый кабель с сечением не менее 6 мм² для малых домов и 10 мм² для крупных строений.

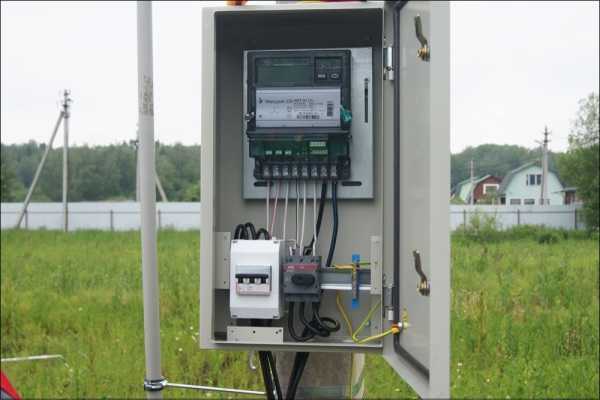

  • Место установки счетчика: Счетчик устанавливается в легкодоступном месте на стене дома на высоте от 0,8 до 1,7 метра от уровня земли, чтобы был удобен для снятия показаний и обслуживания.
  • Подключение кабеля к счетчику: Кабель подключается через клеммные колодки. Для медных проводов используйте медные колодки, для алюминиевых – алюминиевые. Убедитесь в надежности контактов и отсутствии коррозии.
  • Автоматы защиты: Каждый кабель должен быть подключен к автоматам защиты, соответствующим нагрузке. Для каждой линии установите отдельный автомат с номиналом тока, соответствующим сечению провода и мощности потребителей.
  • Заземление: Все металлические элементы электросчетчика, а также корпуса автоматов должны быть заземлены. Используйте медный провод для заземления с сечением не менее 4 мм².
  • Правильное подключение фаз: При подключении соблюдайте правильную фазировку. Фаза и ноль должны быть подключены к соответствующим клеммам. Не допускайте пересечения проводов.
  • Номинальные характеристики аппаратов: Автоматы защиты должны иметь номинал тока, не превышающий номинальной мощности подключаемой нагрузки. Также обратите внимание на тип автомата – он должен соответствовать типу нагрузки (например, для освещения используется автомат типа B).

Для установки и подключения электросчетчика, а также автоматов, рекомендуется привлекать квалифицированного электрика, так как даже небольшие ошибки могут привести к опасным последствиям. Также, все работы должны быть согласованы с местной энергетической компанией.

Организация заземления для дачного электроснабжения

Правильная организация заземления – обязательный элемент безопасности для дачного электроснабжения. В условиях несанкционированного подключения или неисправности электропроводки без надежного заземления можно получить опасный для жизни электрический разряд.

Основным требованием при организации заземления является его соответствие нормам, предусмотренным правилами ПУЭ (Правила устройства электроустановок). Заземляющий контур должен обеспечивать устойчивое соединение с землей для эффективного отвода тока в случае короткого замыкания или других неисправностей.

Основные компоненты системы заземления: заземляющий провод, заземляющая шина и контур заземления. В качестве заземляющего устройства обычно используются металлические элементы, такие как арматура, стальные или медные шины, а также заземляющие электроды, например, кольцевые или вертикальные электроды, размещенные в земле.

Для дачи наиболее подходящий вариант – это использование вертикальных заземляющих электродов. Они представляют собой металлические стержни диаметром от 12 до 16 мм и длиной 2-3 метра, которые забиваются в землю на расстоянии 1-2 метра от дома. При этом важно учитывать состав почвы: для песчаных или сухих земель потребуется более длинный электрод или несколько электродов, подключенных параллельно.

Шина заземления должна быть размещена в точке ввода электроэнергии в дом. К ней подключаются все заземляющие проводники, обеспечивая надежную связь с электрическим оборудованием, металлическими трубами и другими конструкциями, которые могут попасть под воздействие тока в случае аварийной ситуации.

После установки системы заземления рекомендуется провести замер сопротивления заземляющего устройства, используя специализированные приборы. Это позволит убедиться в ее работоспособности и соответствии нормативам безопасности. Если сопротивление высоко, возможно, потребуется дополнительное улучшение системы заземления, например, увеличение количества электродов или их удлинение.

Наконец, важной частью процесса является регулярная проверка состояния заземляющего устройства, особенно после сильных дождей или морозов. Поддержание заземляющей системы в исправном состоянии – это гарантия безопасной эксплуатации электрооборудования на даче.

Требования к изоляции и защите кабеля на участке

Для защиты кабеля используют несколько уровней изоляции и дополнительные средства защиты. Первый элемент – это изоляция самого кабеля. На даче рекомендуется использовать кабели с многослойной изоляцией, например, кабели с армированием, которые защищены от механических повреждений, а также устойчивы к внешним климатическим условиям.

Важным критерием выбора кабеля является его степень защиты от воздействия влаги. Для наружной проводки лучше выбирать кабели с маркировкой, соответствующей влажным условиям эксплуатации, такими как кабели с полиэтиленовой или резиновой изоляцией, которые выдерживают как низкие температуры, так и воздействие воды.

Использование герметичных соединений и герметизирующих муфт помогает предотвратить попадание воды и грязи в места соединений. Муфты должны быть не только водонепроницаемыми, но и механически устойчивыми, чтобы выдерживать нагрузку при движении по участку транспорта или в случае механического воздействия на кабель.

Для защиты от механических повреждений, особенно в местах прокладки кабеля, где возможны попадания камней или других твердых объектов, рекомендуется использовать пластиковые трубы или кабельные каналы. Это защитит проводку от перегибов и механических повреждений. Кабель должен укладываться на глубину не менее 50 см, что обеспечит его защиту от случайных механических воздействий, например, при копке или при передвижении людей по участку.

Для защиты от воздействия ультрафиолетового излучения следует выбирать кабели, обладающие UV-стабилизацией. Это увеличивает срок службы изоляции и предотвращает её разрушение под воздействием солнечного света.

Защита от перенапряжений также является важным аспектом. Установка устройств защиты от перенапряжений, таких как молниезащита, поможет предотвратить повреждения оборудования и кабелей в случае попадания молнии.

Процедура получения разрешений и согласований на подключение

Процедура получения разрешений и согласований на подключение

Для подключения электричества на даче от столба к дому необходимо пройти несколько этапов получения разрешений и согласований. Процесс включает взаимодействие с различными организациями, и каждый шаг имеет свои особенности.

1. Заявка на подключение

Первым этапом является подача заявки в местное электросетевое предприятие (ЭСО). Для этого нужно предоставить пакет документов, включающий паспорт владельца, правоустанавливающие документы на участок и проект электроснабжения. В заявке указывается точное местоположение участка и желаемая мощность подключения. Важно заранее ознакомиться с требованиями вашей области или муниципалитета, так как они могут варьироваться.

2. Технические условия

После подачи заявки в течение 15 рабочих дней электросетевое предприятие обязано предоставить технические условия (ТУ). В них указаны точные параметры подключения, необходимые для выполнения работ. ТУ могут включать информацию о необходимости прокладки линии, установке трансформатора или других технических решений, зависящих от особенностей местности и мощности.

3. Проект электроснабжения

На основании полученных ТУ необходимо заказать проект электроснабжения у лицензированного проектировщика. Проект должен учитывать все требования безопасности, нормативы и технические условия. Он составляется с учетом конфигурации участка, существующих электросетей и возможности их расширения.

4. Согласования с органами местного самоуправления

Если подключение требует проведения земляных работ или установки оборудования в общественных зонах, потребуется согласование с местными властями. Это могут быть администрации районов или органы, отвечающие за природные ресурсы. Согласования должны быть получены до начала работ, иначе могут возникнуть проблемы с законностью проведения подключений.

5. Договор на подключение

После получения технических условий и проектирования, необходимо заключить договор с электросетевой компанией на выполнение работ по подключению. В договоре прописываются сроки выполнения работ, стоимость подключения, а также обязанности сторон.

6. Проведение работ

После заключения договора можно приступать к строительству электросетевой инфраструктуры: прокладке линии от столба, установке счетчика и необходимого оборудования. Работы могут занимать от нескольких дней до нескольких месяцев в зависимости от сложности подключения и удаленности участка.

7. Приемка и ввод в эксплуатацию

После завершения работ электросетевая компания проводит приемку установленных сетей и оборудования. При положительном заключении подписывается акт ввода в эксплуатацию. Это подтверждает, что подключение выполнено в соответствии с нормами и стандартами.

После этого можно официально подключать электричество и использовать его на участке.

Проверка и тестирование линии перед включением электроэнергии

Перед подачей напряжения необходимо убедиться в целостности и правильности монтажа всех элементов цепи. Осмотрите каждое соединение: изоляция не должна иметь повреждений, оголённых участков быть не должно. Клеммы в распределительных коробках и на вводном автомате должны быть плотно затянуты, без признаков нагрева или коррозии.

Измерьте сопротивление изоляции мегомметром при отключённых автоматах. Для кабеля ВВГнг сечением 6 мм² значение должно быть не менее 0,5 МОм. Если линия содержит подземные участки, особое внимание уделяется местам ввода – там чаще всего появляются повреждения.

Проверьте отсутствие коротких замыканий между фазой, нулём и заземлением. Для этого можно использовать мультиметр или индикаторную отвертку на каждом участке цепи, начиная от столба до распределительного щита в доме.

Перед включением главного автомата протестируйте УЗО, нажав кнопку «ТЕСТ». Если срабатывание не происходит – устройство под замену. Дополнительно проверьте время срабатывания и ток утечки при помощи тестера УЗО. Нормой считается утечка до 30 мА с отключением за ≤0,3 с.

После подачи напряжения проконтролируйте наличие фазы и нуля на всех розетках, а также правильность чередования фаз в трёхфазной сети, если используется. При использовании генератора – проверьте согласование частоты и напряжения с вводной линией.

На завершающем этапе измерьте напряжение под нагрузкой. Разница между фазой и нулём не должна опускаться ниже 207 В при подключении стандартного бытового оборудования. При просадке проверьте затяжку клемм и соответствие сечения кабеля току нагрузки.

Вопрос-ответ:

Можно ли подключиться к линии самостоятельно, без вызова электрика?

Подключение к воздушной линии самостоятельно запрещено. Это относится к любым работам, связанным с опорой и присоединением провода к магистрали. Такие действия считаются вмешательством в инфраструктуру сетевой организации и могут привести не только к аварии, но и к уголовной ответственности. Разрешается выполнять часть работ на своем участке — например, проложить кабель от точки ввода до дома или установить щиток, — но финальное подключение выполняет представитель электросетевой компании.

Какой кабель лучше использовать от столба к дому — СИП или бронированный?

Для подвеса от столба до точки ввода чаще всего применяется СИП (самонесущий изолированный провод). Он рассчитан на уличные условия, не требует дополнительного троса и устойчив к механическим нагрузкам. Если провод прокладывается под землёй, предпочтительнее использовать бронированный кабель — например, ВБбШв, который защищён от механических повреждений. Выбор зависит от способа прокладки и местных условий.

Нужно ли согласовывать подключение с энергосбытом, если линия уже есть?

Да, даже если линия рядом с участком уже существует, необходимо официальное согласование с сетевой организацией. Сначала подаётся заявление на технологическое присоединение. После заключения договора и выполнения технических условий возможен монтаж оборудования и подключение. Без официального разрешения и акта о присоединении пользоваться электроэнергией нельзя.

Можно ли поставить счётчик на фасаде дома, или он должен быть на столбе?

Место установки счётчика определяется техническими условиями, которые выдает сетевая компания. В большинстве случаев требуют вынос прибора учёта на границу участка или установку на фасад дома, если он находится рядом с забором. Реже — на опоре. Прибор должен быть доступен для проверки, опломбировки и снятия показаний без присутствия владельца участка.

Сколько времени занимает подключение от момента подачи заявки?

Срок зависит от мощности, категории надёжности и расстояния до точки подключения. В среднем, при стандартных условиях (до 15 кВт и 500 метров) весь процесс может занять от 2 до 6 месяцев. Это включает в себя подачу заявки, выдачу технических условий, выполнение монтажных работ и подписание акта о технологическом присоединении. При больших расстояниях или нестандартных условиях сроки могут увеличиваться.
