380 вольт как подключить в частный дом

380 вольт как подключить в частный дом

Для подключения трёхфазного электропитания 380 В в частном доме требуется соблюдение строгих технических норм и правил безопасности. Важно заранее определить необходимую мощность, исходя из установленного оборудования и предполагаемых нагрузок. Трёхфазное напряжение позволяет значительно увеличить производительность и равномерно распределить нагрузку по линиям.

Процесс начинается с согласования проекта с энергоснабжающей организацией и получения технических условий. Далее необходимо выбрать правильный тип кабеля и автоматических выключателей с учётом тока нагрузки и длины прокладки. Важным этапом является установка вводного щита с устройствами защиты и системой заземления, соответствующей требованиям ПУЭ.

Для самостоятельного подключения следует иметь базовые знания в электрике и опыт работы с трёхфазными сетями. В случае сомнений рекомендуется привлекать сертифицированных специалистов для проверки и сдачи объекта в эксплуатацию. Ниже представлена подробная инструкция с ключевыми этапами и рекомендациями для обеспечения надёжной и безопасной работы трёхфазного подключения в частном доме.

Как определить необходимость подключения трёхфазного питания

Как определить необходимость подключения трёхфазного питания

Трёхфазное питание требуется, если суммарная мощность электрических приборов в доме превышает 5-7 кВт, особенно при наличии оборудования с высокими пусковыми токами. К таким приборам относятся электроплиты, мощные насосы, системы отопления на базе электронагревателей, станки и компрессоры. Однофазная сеть обычно рассчитана на нагрузку до 15-25 А, что соответствует примерно 3,3-5,5 кВт при 220 В.

Для точного расчёта потребляемой мощности необходимо сложить номинальные мощности всех электроприборов, которые могут работать одновременно. Если результат превышает 7 кВт, либо пиковые нагрузки вызывают частые срабатывания автоматики, это указывает на необходимость трёхфазного подключения.

Кроме мощности важен и тип нагрузки. При наличии электродвигателей мощностью от 1,5 кВт и выше трёхфазное питание обеспечивает более стабильную работу, снижая нагрузку на каждую фазу и уменьшает потери в проводах. Также трёхфазная сеть обязательна для установки электроплит с напряжением 380 В, а также для использования современных систем отопления и кондиционирования с трёхфазными компрессорами.

Проверка текущей электропроводки и технических условий поставщика электроэнергии поможет определить возможности подключения. Если существующая сеть и счётчик рассчитаны на нагрузку менее 25 А по каждой фазе, потребуется замена оборудования и согласование проекта для трёхфазного ввода.

Итог: трёхфазное питание необходимо, если мощность суммарных приборов выше 7 кВт, присутствуют электродвигатели от 1,5 кВт или предусмотрено подключение техники на 380 В. В остальных случаях достаточно однофазной сети.

Какие документы и разрешения нужны для подключения 380 В

Какие документы и разрешения нужны для подключения 380 В

Для законного подключения трехфазного электроснабжения 380 В в частном доме необходимо собрать и оформить следующий пакет документов:

  1. Заявление на технологическое присоединение – подается в местную энергоснабжающую организацию (Энергосбыт или сетевую компанию). В заявлении указываются технические характеристики объекта и желаемая мощность подключения.

  2. Технические условия (ТУ) – документ, выданный сетевой компанией после рассмотрения заявления. В нем прописываются параметры подключения, требования к оборудованию и сроки выполнения работ.

  3. Проект электроснабжения – составляется лицензированной организацией с допуском СРО. Проект включает схему подключения, расчет нагрузки, спецификации оборудования и мероприятия по безопасности.

  4. Разрешение на подключение – выдается после согласования проекта и технических условий, подтверждает право выполнять работы по подключению.

  5. Акт выполненных работ – оформляется после завершения монтажных и пусконаладочных работ специалистами сетевой компании.

  6. Договор на электроснабжение – подписывается между владельцем дома и энергокомпанией, определяет условия поставки и оплаты электроэнергии.

Дополнительно могут потребоваться:

  • Правоустанавливающие документы на земельный участок и дом (свидетельство о собственности, кадастровый паспорт).
  • Разрешение от местных органов власти, если электросеть прокладывается по общедоступным или муниципальным территориям.
  • Протоколы проверки и испытаний электрооборудования, если подключение связано с заменой или модернизацией существующей системы.

Все документы должны быть оформлены в соответствии с действующими нормативами: ПУЭ (Правила устройства электроустановок), ГОСТами и местными нормативами. Несоблюдение порядка приводит к отказу в подключении или штрафам.

Выбор и монтаж вводного щита для трёхфазного электричества

Выбор и монтаж вводного щита для трёхфазного электричества

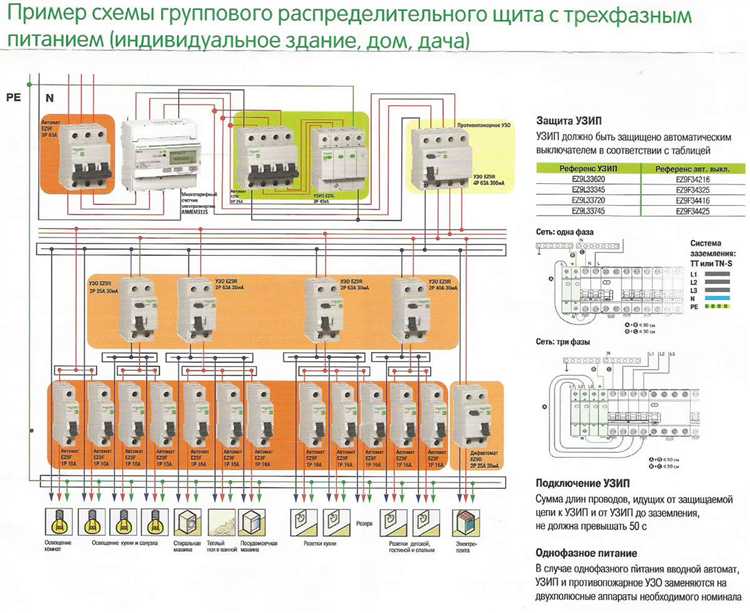

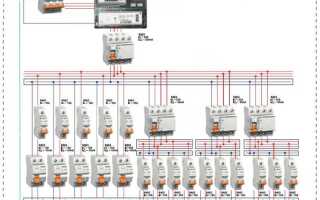

Для трёхфазного ввода необходимо выбирать щит с номинальным током не менее 63 А, исходя из мощности нагрузки и характеристик кабеля. Корпус должен иметь степень защиты минимум IP54 для установки вне помещений и IP44 – в жилых помещениях.

Рекомендуется использовать щиты с отдельным отсеком для установки трёхфазного автоматического выключателя и счётчика электроэнергии. Все контакты должны быть снабжены клеммниками с маркировкой фаз L1, L2, L3 и нейтрали N.

Монтаж начинается с установки корпуса на несущую поверхность с помощью анкерных болтов или саморезов. Обязательно обеспечить доступ к щиту для обслуживания и контроля. Вводной кабель должен иметь заземляющий провод и быть рассчитан на ток нагрузки.

При подключении подключайте фазы строго по порядку, соблюдая цветовую маркировку: обычно красный – L1, жёлтый – L2, синий – L3. Заземляющий провод крепится к специальной шине, отдельной от нейтрали.

После подключения автоматического выключателя и счётчика следует проверить правильность фазы с помощью фазометра. Щит необходимо оборудовать пломбами и защитными крышками, чтобы исключить случайные замыкания и обеспечивать безопасность.

Правила прокладки и защиты трёхфазного кабеля на участке

Трёхфазный кабель необходимо прокладывать с учётом механической и химической защиты. Минимальная глубина траншеи для подземной прокладки – 70 см при кабеле с полиэтиленовой оболочкой, 50 см – при бронированном исполнении. Расстояние от кабеля до поверхности земли должно быть не менее 20 см при использовании защитной трубы.

Используйте гофрированные или гладкие трубы из ПНД или ПВХ с толщиной стенки не менее 2 мм. Кабель в трубе защищён от механических повреждений и воздействия влаги.

Для крепления кабеля над землей применяйте специализированные крепежи с изоляционными прокладками, выдерживающими вес кабеля и предотвращающими провисание более чем на 30 см на каждом пролёте.

Запрещается прокладывать трёхфазный кабель в одном канале с водопроводными и газовыми трубами. Минимальное расстояние между ними должно быть не менее 50 см при параллельной прокладке и 30 см при пересечении под углом не менее 90°.

Прокладка кабеля в местах возможного движения техники требует установки дополнительного бетонного или металлического защитного короба. При переходах через проезды кабель нужно размещать в металлических гофротрубах с наружным диаметром не менее 50 мм.

Для предотвращения коррозии и электролиза используют антикоррозийные ленты или мастики на местах с повышенной влажностью. Все соединения кабеля должны быть герметично изолированы и размещены в специальных распределительных коробках с защитой от влаги по стандарту IP54 и выше.

Прокладка кабеля вблизи деревьев требует учета корневой системы: кабель укладывают на глубину не менее 80 см или обходят корни, чтобы избежать повреждения изоляции.

Перед засыпкой траншеи рекомендуется укладывать предупреждающую ленту ярко-красного цвета на 20 см выше кабеля для предотвращения случайного повреждения при земляных работах.

Подключение и настройка трёхфазного счётчика и автоматики

Подключение и настройка трёхфазного счётчика и автоматики

Перед монтажом трёхфазного счётчика необходимо убедиться в соответствии его технических характеристик параметрам сети: напряжение 380 В, номинальный ток не ниже максимальной нагрузки дома. Тип счётчика выбирается с учетом способа передачи данных – индукционный для простых схем или электронный с возможностью дистанционного считывания.

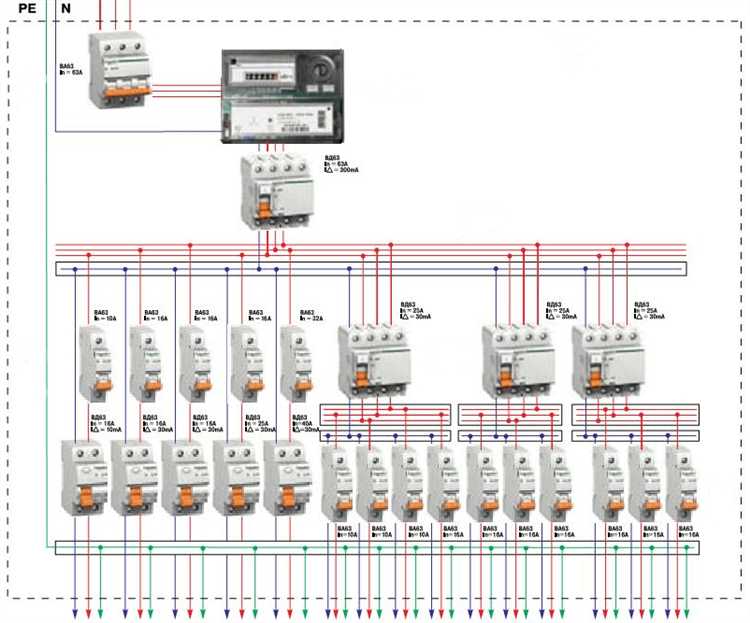

Монтаж начинают с установки счётчика на DIN-рейку в распределительном щите, где должно быть предусмотрено отдельное помещение или корпус с защитой от влаги и пыли. Перед счётчиком обязательна установка трёхфазного вводного автомата с номиналом, соответствующим максимальному току нагрузки. Для защиты от токов утечки подключается УЗО с параметрами, ориентированными на домашние условия (обычно 30 мА с выдержкой времени не более 30 мс).

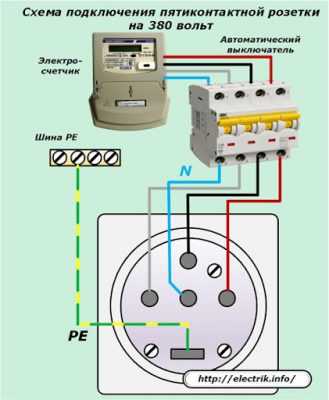

Подключение счётчика выполняется строго по схеме: фазы подключаются к входным клеммам в порядке L1, L2, L3, ноль – к нулевой клемме. Все соединения должны быть зафиксированы с усилием, исключающим ослабление контактов. Заземляющий провод подсоединяется к шине заземления, отдельно от счётчика.

После подключения проверяют правильность фазировки и целостность цепей с помощью фазометра и мультиметра. Автоматику конфигурируют на номинальные токи, выставляют параметры срабатывания для защиты оборудования и электросети. Для этого используются регуляторы тока срабатывания и времени задержки, установленные в автоматах.

Финальная проверка – тестирование схемы под нагрузкой с контролем показаний счётчика и срабатывания автоматики при превышении допустимых параметров. Запрещено эксплуатировать без заверения схемы и подключений квалифицированным электриком и получения разрешения от энергоснабжающей организации.

Проверка и сдача электросети в эксплуатацию после подключения

Далее проводится контроль правильности подключения фаз и нулевого провода с помощью фазометра и индикаторной отвертки. Следует убедиться в отсутствии перекрестных подключений и правильной последовательности фаз, если установлен трехфазный счетчик.

Обязательно измеряется сопротивление контура заземления – значение не должно превышать 4 Ом. Для этого используется специализированный тестер или метод двух заземлений. При превышении нормы необходимо улучшить систему заземления, добавив дополнительные электроды.

После проверки параметров сети проводится тест автоматики – проверяется срабатывание УЗО и автоматических выключателей при моделировании короткого замыкания или утечки тока. Эти устройства должны сработать мгновенно, обеспечивая защиту оборудования и людей.

На завершающем этапе составляется акт измерений и проверок, который подписывается ответственным электриком и владельцем дома. Для подачи заявления в энергоснабжающую организацию необходимо подготовить пакет документов с техническими паспортами, схемами подключения и результатами измерений.

После получения разрешения и подключения счетчика сеть официально вводится в эксплуатацию. Запрещается эксплуатировать электропроводку без соответствующих документов и проверок, так как это грозит штрафами и повышенным риском аварий.

Вопрос-ответ:

Нужно ли получать разрешение на подключение 380 вольт в частном доме?

Да, необходимо. Перед тем как подключить трёхфазное напряжение 380 В, требуется оформить технические условия (ТУ) у региональной сетевой организации. Обычно для этого подаётся заявление с указанием мощности и цели подключения. После рассмотрения заявки выдают ТУ и договор на технологическое присоединение. Без этих документов подключение считается незаконным.

Чем отличается ввод 380 вольт от обычных 220 вольт и зачем он нужен?

Основное отличие — наличие трёх фаз вместо одной. Это позволяет подключать более мощное оборудование, например, электрокотлы, станки, компрессоры. Также трёхфазное питание обеспечивает более равномерную нагрузку и уменьшает вероятность перегрузки сети. В частных домах его выбирают в случаях, когда общей мощности 220 В не хватает.

Можно ли подключить 380 Вольт в частном доме без вызова специалистов из электросетей?

Нет, самостоятельно подключить 380 Вольт к частному дому нельзя. Это связано с требованиями безопасности и необходимостью оформления соответствующей документации. Чтобы подключить трёхфазное напряжение, нужно подать заявление в местную сетевую организацию, получить технические условия, согласовать проект электроснабжения, а затем пригласить сертифицированных специалистов для монтажа и пусконаладки. После выполнения работ проводится проверка, оформляется акт разграничения балансовой принадлежности и эксплуатационной ответственности. Только после этого разрешается эксплуатация.
