Как делают ввод воды в дом

Как делают ввод воды в дом

Ввод воды в дом – это сложный технический процесс, требующий точного соблюдения норм и правильного выбора материалов. Основная задача – обеспечить надежное подключение к городской или автономной водопроводной сети с минимальными потерями давления и отсутствием протечек.

Перед началом работы необходимо определить место подключения, учитывая расположение внешнего водопровода и планировку дома. Для ввода обычно используется стальная или полиэтиленовая труба диаметром от 25 до 40 мм, что позволяет обеспечить стабильный расход воды. Рекомендуется применять полиэтиленовые трубы с кислородным барьером для предотвращения коррозии и повышения срока службы системы.

Монтаж начинается с установки запорной арматуры на вводе – шарового крана или задвижки, что позволяет быстро перекрыть воду при необходимости ремонта. Все соединения выполняются с использованием фитингов, подходящих к выбранному типу трубы, с обязательным применением уплотнительных материалов – лен, фум-лента или резиновые прокладки.

После прокладки трубы внутрь дома устанавливается вводной фильтр грубой очистки, предотвращающий попадание крупных частиц и загрязнений в систему. Следующим этапом – монтаж счетчика воды и распределительных коллекторов для дальнейшего подключения потребителей. При работе важно соблюдать угол наклона труб и избегать резких изгибов, чтобы минимизировать гидравлические потери и шумы.

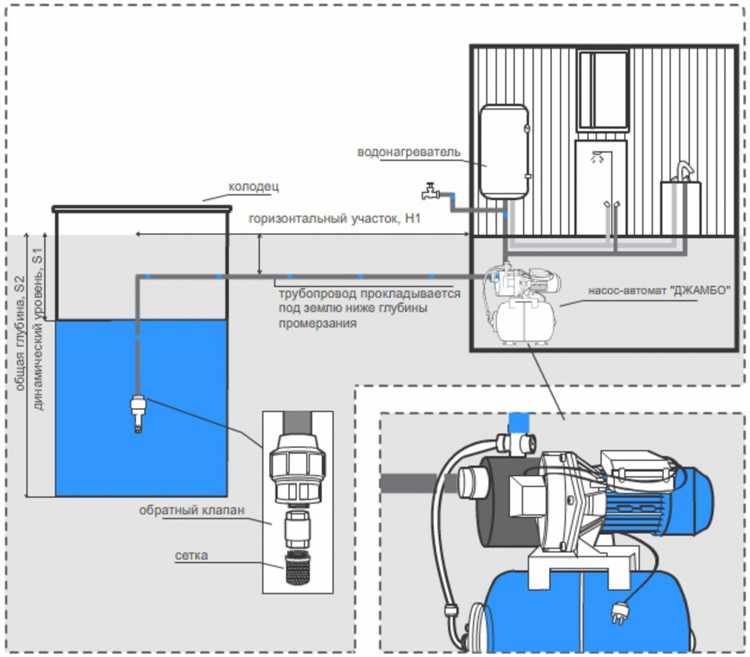

Как организовать ввод воды в жилой дом своими руками

Как организовать ввод воды в жилой дом своими руками

Для самостоятельной организации ввода воды в жилой дом необходимо тщательно спланировать и выполнить несколько ключевых этапов, учитывая технические требования и нормы.

  1. Выбор места ввода и подготовка траншеи

    • Определите точку подключения к центральному водопроводу, согласовав ее с местной службой водоснабжения.
    • Траншея должна иметь глубину не менее 1,2 м для защиты труб от промерзания.
    • Ширина траншеи – около 0,4 м, с ровным дном и уклоном в сторону подачи воды.
  2. Выбор и прокладка труб

    • Для ввода воды используйте полиэтиленовые трубы ПЭ-80 или ПЭ-100 диаметром от 32 мм.
    • Соединения выполняются методом электромуфтовой сварки для обеспечения герметичности.
    • Перед укладкой трубы проверьте отсутствие повреждений, очистите от грязи.
    • После прокладки трубы засыпьте песком слоем 10-15 см, утрамбуйте, затем засыпьте грунтом.
  3. Установка запорной арматуры и фильтров

    • В месте ввода установите шаровой кран с удобным доступом для перекрытия воды.
    • Рекомендуется установить фильтр грубой очистки для защиты оборудования дома.
  4. Подключение к внутренней системе дома

    • Вводной трубопровод подключается к коллектору или распределительной системе внутри дома.
    • Используйте фитинги и переходники, соответствующие диаметру внутренних труб.
    • Все соединения должны быть герметичными, проверяйте с помощью давления до 1,5 МПа.
  5. Проверка и запуск системы

    • Проведите гидравлические испытания для выявления утечек.
    • Проверьте работу запорной арматуры и фильтров.
    • Оформите акт ввода воды с соответствующими службами, если требуется.

Выбор места для ввода воды на участке

Выбор места для ввода воды на участке

Оптимальное расположение ввода воды определяется рядом технических и эксплуатационных факторов. Первоначально необходимо учесть расположение централизованного водопровода относительно границ участка – ввод должен находиться максимально близко к точке подключения, чтобы минимизировать длину подводящего трубопровода и снизить затраты на материалы и работы.

Высота и рельеф участка влияют на выбор глубины прокладки трубы. Ввод обычно размещают на глубине не менее 1,2 метра, чтобы избежать промерзания в зимний период. При наличии сложного рельефа стоит предусмотреть утепление и защиту трубопровода.

Рекомендуется расположить ввод с внешней стороны забора, чтобы обеспечить свободный доступ коммунальным службам для обслуживания и аварийного ремонта без необходимости проникновения на территорию. Если участок огорожен, стоит предусмотреть специальный колодец или шкаф с запорной арматурой для удобства эксплуатации.

Следует учитывать расположение инженерных коммуникаций, чтобы избежать пересечений с электрическими кабелями, газопроводом и канализацией. Минимальное расстояние до электрокабелей – 0,5 метра, до газопровода – не менее 1 метра, что уменьшит риск повреждений и обеспечит безопасность работ.

Если участок подвержен подтоплению, ввод воды нужно размещать на возвышенных местах или предусмотреть защитные конструкции, чтобы предотвратить затопление и повреждение оборудования.

Подготовка инструментов и материалов для монтажа

Для организации ввода воды в жилой дом потребуется точный набор инструментов и качественные материалы, чтобы обеспечить надежность и долговечность системы.

  • Трубы: выбирайте полипропиленовые или металлопластиковые трубы диаметром 25-32 мм для ввода в дом. Для наружной прокладки – трубы с защитой от УФ-лучей и морозоустойчивым покрытием.
  • Фитинги и соединения: приобретаются пресс- или компрессионные фитинги, соответствующие выбранному типу труб. Для полипропилена – пайка, для металлопластика – компрессионные муфты.
  • Кран запорный: шаровой кран DN25 с резьбовым соединением для быстрого перекрытия воды.
  • Уплотнительные материалы: льняная пакля, ФУМ-лента для герметизации резьбовых соединений.
  • Инструменты:
    • Паяльник для полипропиленовых труб с комплектом насадок для разных диаметров.
    • Труборез или ножовка с мелкими зубьями для ровного среза.
    • Рожковый и разводной ключи, гаечные ключи для фитингов.
    • Строительный уровень для контроля горизонтальности и вертикальности трубопровода.
    • Маркеры и рулетка для разметки.
  • Дополнительные материалы:
    • Кронштейны или хомуты для крепления труб к стенам с шагом не более 1 метра.
    • Герметик для уплотнения стыков и защиты от влаги.

Закупайте материалы с небольшим запасом – 5-10% на возможные ошибки или дополнительные соединения. Инструменты должны быть исправными, особенно паяльник – проверяйте его нагрев перед началом работ.

Подключение к центральному водопроводу: этапы и требования

Первый шаг – получение технических условий (ТУ) от водоканала. В документе указываются параметры давления, объёмы расхода, требования к точке подключения и перечень необходимых документов. Без ТУ невозможно законно выполнять монтаж.

После получения технических условий оформляют заявку на подключение с приложением схемы водопровода и проекта внутренней разводки. Проект должен разрабатывать лицензированная организация с учётом нормативов СНиП и СП 30.13330.

Далее согласовывают место подключения на центральной магистрали. Обычно это узел ввода на границе участка или в точке с минимальными потерями давления. При необходимости устанавливают обратный клапан и счётчик воды на внешнем вводе.

Монтаж внешнего водопровода выполняется в соответствии с проектом. Трубы укладывают на глубину ниже уровня промерзания грунта (от 1,2 м), используя полиэтиленовые или ПВХ трубы с толщиной стенки не менее 3 мм. Все соединения герметизируют методом сварки или с использованием компрессионных фитингов.

После монтажа проводят опрессовку системы водой под давлением, указанным в ТУ, для выявления протечек. В случае отсутствия дефектов оформляют акт ввода в эксплуатацию, который подписывают представители водоканала и собственник дома.

Завершающий этап – подключение внутренних трубопроводов с установкой фильтров грубой очистки и запорной арматуры. Все работы должны соответствовать требованиям ГОСТ 27590 и правилам санитарной безопасности.

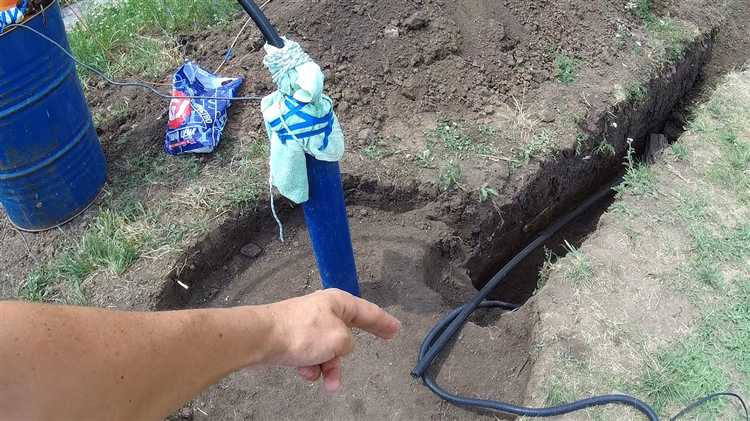

Монтаж запорной арматуры и обратного клапана

Монтаж запорной арматуры и обратного клапана

Перед установкой необходимо перекрыть подачу воды и слить остатки из системы. Запорная арматура выбирается с учетом типа трубы: для металлопластиковых и полипропиленовых чаще применяют шаровые краны с латунным корпусом и полнопроходным отверстием диаметром, соответствующим диаметру трубы (обычно 20–32 мм).

Монтаж начинается с установки шарового крана на вводной трубе. Рекомендуется использовать лен или ФУМ-ленту для герметизации резьбовых соединений, избегая излишков, чтобы не повредить уплотнения. Кран монтируется с учетом направления потока, указанного стрелкой на корпусе.

После запорной арматуры устанавливается обратный клапан, предотвращающий обратный ток воды и гидроудары. Для жилых домов оптимальны клапаны с пружинным механизмом и латунным корпусом, подходящие по диаметру к трубе. Важно соблюдать направление установки – стрелка на корпусе должна совпадать с направлением движения воды.

Обратный клапан устанавливается непосредственно после крана, на прямом участке трубы не менее 10 см, чтобы обеспечить правильное функционирование механизма. Соединение выполняется через резьбовые фитинги с обязательной герметизацией.

После монтажа рекомендуется проверить герметичность всех соединений под давлением и убедиться в отсутствии подтеканий. В случае использования металлопластиковых труб, фитинги необходимо затягивать вручную с последующей проверкой на протечку после включения воды.

Прокладка и изоляция водопроводных труб

Перед прокладкой труб необходимо определить оптимальный маршрут, минимизирующий изгибы и пересечения с другими коммуникациями. Используйте трубы из сшитого полиэтилена (PEX) или металлопластика с толщиной стенок не менее 2,5 мм для долговечности и устойчивости к давлению не менее 10 атмосфер.

Монтаж ведите на специальных креплениях с шагом 0,5-0,7 метра, чтобы избежать провисания и механических повреждений. В местах прохождения через стены или перекрытия применяйте защитные гильзы диаметром на 20 мм больше трубы для компенсации теплового расширения.

Для изоляции выбирайте пенополиэтилен с толщиной от 6 мм, обеспечивающий тепловую защиту и предотвращающий конденсацию. В холодных помещениях утеплитель фиксируйте плотными хомутами, избегая сдавливания, чтобы не снижать теплоизоляционные свойства.

При укладке труб в земле глубина должна быть не менее 70 см с обязательным использованием гофрированной трубы-кабелепровода для дополнительной защиты. Трубы под землей утепляют экструдированным пенополистиролом толщиной 20 мм, укладывая в слой песка толщиной не менее 10 см.

Все соединения выполняйте с применением фитингов с резиновыми уплотнителями или пайкой, в зависимости от материала труб. После монтажа проводят опрессовку системы водой под давлением 1,5 раза выше рабочего, чтобы проверить герметичность и отсутствие дефектов.

Установка водомерного узла и фильтров

Установка водомерного узла и фильтров

Водомерный узел размещают на вводе трубы в дом, в месте с постоянной температурой не ниже +5 °C. Оптимальная высота установки – 30–50 см от пола. Перед монтажом перекрывают подачу воды и сбрасывают давление из трубопровода.

Сначала устанавливают шаровой кран на вводе, далее монтируют грязевой фильтр (сетчатый) в горизонтальном положении со стрелкой по направлению потока. Фильтр необходим для защиты счетчика от механических примесей. Следом ставят водосчетчик, строго по направлению потока, указанному на корпусе прибора. После счетчика – обратный клапан, предотвращающий возврат воды в магистраль.

Все резьбовые соединения уплотняются паклей или сантехнической нитью, запрещено использовать ФУМ-ленту на пластиковых резьбах. Монтаж проводят без перекосов и чрезмерного усилия. После сборки узел проверяют на герметичность, открывая подачу воды и наблюдая соединения.

Дополнительно перед грязевым фильтром можно установить магистральный фильтр грубой очистки с картриджем 20 мкм. Для более качественной очистки после счетчика монтируют фильтр тонкой очистки (до 5 мкм). Такие фильтры требуют периодической замены картриджей – раз в 3–6 месяцев в зависимости от качества воды.

Если ввод предполагает обслуживание нескольких линий (например, дом и баня), сразу после водомерного узла следует предусмотреть разводку с отдельными кранами и фильтрами на каждую линию.

Проверка герметичности системы и устранение протечек

После завершения монтажа водопровода необходимо провести тщательную проверку герметичности всех соединений. Этот этап критически важен для предотвращения затоплений и повреждения конструкций.

  1. Перекройте все запорные краны внутри дома.
  2. Подключите систему к внешнему источнику воды с возможностью регулировки давления.
  3. Постепенно подайте воду, контролируя давление манометром. Для первичной проверки установите давление 1,5 раза выше рабочего, но не выше допустимого для труб (обычно 6–8 бар).
  4. Оставьте систему под давлением на 30–60 минут, наблюдая за манометром. Падение давления свидетельствует о наличии утечек.

Визуальный осмотр обязателен. Проверьте каждое резьбовое, фитинговое и сварное соединение, особенно в местах перехода между материалами (например, металл-пластик).

  • Если обнаружены капли – стравите давление и разберите соединение.
  • Очистите резьбы, замените уплотнительный материал (фум-ленту или паклю с пастой), соберите заново.
  • Для пресс-фитингов проверьте равномерность обжима и отсутствие зазоров между гильзой и трубой.
  • При утечке в паяном соединении – вырежьте участок и замените новым.

После устранения всех дефектов повторите опрессовку. Давление должно оставаться стабильным в течение не менее 1 часа. Допускается колебание в пределах 0,1 бар только при температурных изменениях.

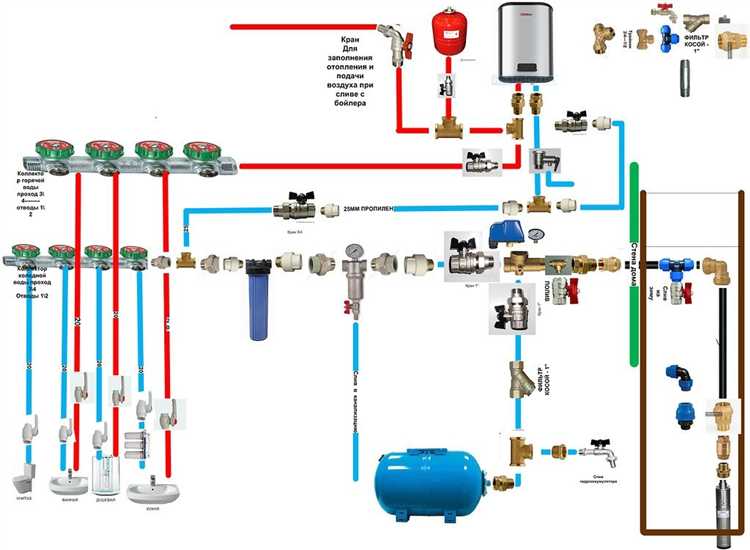

Подключение внутренней разводки к водоснабжению дома

Подключение внутренней разводки к водоснабжению дома

Перед подключением внутренней разводки необходимо установить коллекторный узел или распределительный гребёнку. Он монтируется в техническом помещении или санузле. Для холодной и горячей воды используются отдельные коллекторы с запорной арматурой на каждом выходе. Это позволяет перекрывать воду в отдельных зонах без отключения всего водоснабжения.

К точке ввода водопровода в дом подключают магистральный трубопровод. Оптимальный материал – сшитый полиэтилен или полипропилен диаметром от 25 мм. Соединение с внутренней разводкой выполняется через переходники, муфты или компрессионные фитинги. Резьбовые соединения уплотняются лентой ФУМ или сантехнической нитью.

До подключения необходимо провести промывку труб и проверить герметичность соединений. Давление в системе поднимается постепенно, в течение 10–15 минут. При наличии протечек соединения немедленно демонтируются, уплотняются и собираются заново.

Важно предусмотреть установку фильтров грубой очистки на входе воды в систему и редуктора давления, если давление в магистрали превышает 4 бара. Также обязательна установка обратного клапана до счетчика воды.

После подключения разводки выполняется опрессовка системы. Используется ручной или электрический пресс с манометром. Система выдерживается под давлением 1,5 от рабочего (обычно 6 бар) не менее 30 минут. При отсутствии падения давления систему можно считать герметичной и готовой к эксплуатации.

Вопрос-ответ:

Какие документы нужно подготовить перед подключением воды к частному дому самостоятельно?

Перед началом работ потребуется получить технические условия на подключение от местного водоканала. Также нужно разработать проект ввода водопровода в дом, который может потребовать согласования. В некоторых регионах может понадобиться разрешение на земляные работы, особенно если прокладка трубы будет пересекать общественные территории. Все эти документы желательно оформить заранее, чтобы избежать задержек и штрафов.

Можно ли использовать пластиковую трубу для подведения воды в дом, и какие у неё есть ограничения?

Да, пластиковые трубы (например, из ПНД) часто применяются при прокладке водопровода от уличной магистрали до дома. Они устойчивы к коррозии и просты в монтаже. Однако при выборе трубы важно учитывать рабочее давление и глубину укладки — зимой она должна быть ниже уровня промерзания грунта. Также следует обращать внимание на наличие сертификатов, подтверждающих пригодность трубы для питьевой воды.

Как правильно выбрать место для ввода водопровода в дом?

Место ввода выбирается с учётом удобства прокладки трассы и доступа к водомеру и запорной арматуре. Лучше всего, если труба входит в здание в подвальное помещение или техническое помещение, где можно установить всё необходимое оборудование. При этом важно предусмотреть утепление ввода и гидроизоляцию, чтобы избежать промерзания и протечек.

Нужно ли устанавливать запорный клапан на вводе воды в дом?

Да, установка запорного клапана обязательна. Он позволяет полностью перекрыть подачу воды в дом в случае аварии, ремонта или обслуживания системы. Обычно клапан устанавливается сразу после ввода трубы в здание и перед водомером. Это элемент базовой безопасности и удобства эксплуатации системы водоснабжения.

Какие инструменты и материалы понадобятся для самостоятельного подключения воды?

Понадобятся трубы (чаще всего полиэтиленовые), фитинги, компрессионные муфты, запорная арматура, изоляционные материалы для защиты от промерзания, а также копка или бурение траншеи. Из инструментов — лопаты, уровень, трубный резак, ключи для соединений, возможно, сварочный аппарат (если используются трубы, соединяемые сваркой). Конкретный список зависит от выбранных материалов и условий участка.

Ссылка на основную публикацию
