Профилированный брус – оптимальный материал для быстрой и качественной постройки деревянного дома с хорошей теплоизоляцией и минимальной усадкой. Его особая форма позволяет создать плотное соединение венцов без использования дополнительных уплотнителей, что сокращает время сборки и повышает надежность конструкции.
Важнейший этап – подготовка фундамента. Для профилированного бруса чаще всего выбирают ленточный или свайный фундамент с уровнем заливки, строго соответствующим проекту. Неправильная база приведет к перекосам и снижению долговечности здания.

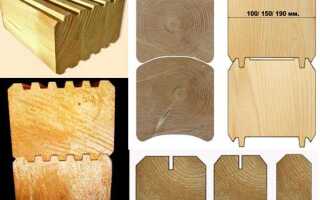

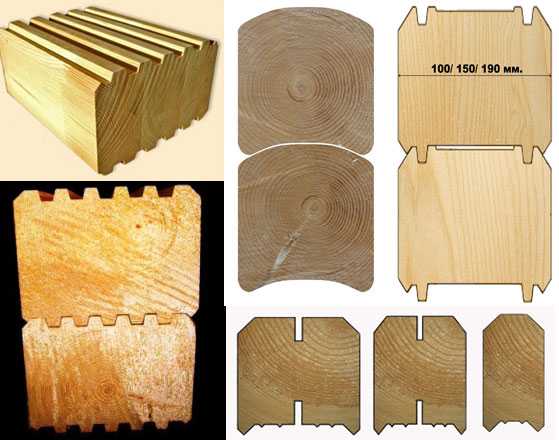

Монтаж начинается с укладки первого венца из бруса, который обязательно должен быть тщательно обработан антисептиком и гидроизолирован. Следующие ряды собирают с применением соединений «шип-паз» или «ласточкин хвост», что обеспечивает жесткость и герметичность стен.
Уделите особое внимание установке углов и оконных проемов – они требуют точной подгонки и дополнительного утепления. Точное соблюдение технологии сборки гарантирует равномерное распределение нагрузки и исключает деформации.
Выбор и подготовка площадки под фундамент
Для дома из профилированного бруса важна стабильная основа – фундамент. Выбор участка начинается с оценки грунта и рельефа.
- Изучение грунта: Приобретите данные геотехнической разведки или самостоятельно выполните пробное бурение на глубину не менее 1,5 метра. Определите тип грунта (песок, суглинок, глина), уровень залегания грунтовых вод и несущую способность. Для профилированного бруса чаще подходят грунты с несущей способностью от 1,5 кг/см².
- Учет рельефа: Выберите ровный участок или создайте площадку с уклоном не более 3°. Больший уклон потребует дополнительных земляных работ и дренажа.
- Очистка площадки: Уберите растительность, корни и верхний плодородный слой толщиной 20-30 см. Это снижает риск просадки фундамента.
- Разметка фундамента: Используйте колья и капроновую нить, четко обозначая периметр будущей конструкции с точностью до ±5 см.
- Подготовка основания: Утрамбуйте грунт, при необходимости выполните песчаную или щебеночную подсыпку толщиной 15-20 см для равномерного распределения нагрузки и предотвращения вспучивания.
- Дренаж: При высоком уровне грунтовых вод (выше 1,2 метра от поверхности) устройте дренажные канавы или дренажный слой из щебня с геотекстилем.
Тщательная подготовка площадки обеспечивает долговечность и устойчивость дома из профилированного бруса, минимизирует риск деформаций и трещин фундамента.
Устройство и заливка ленточного фундамента
Разметку выполняют по осям будущих стен с использованием нивелира и шнура. Углы проверяют методом диагоналей. Ширина траншеи – на 10–15 см больше проектной ширины ленты для установки опалубки и удобства работы. Глубина зависит от уровня промерзания грунта: не менее 20 см ниже этой отметки. На пучинистых грунтах необходима подушка из песка и щебня толщиной 30–40 см с послойной трамбовкой.
Опалубку делают из обрезной доски толщиной не менее 25 мм или ламинированной фанеры. Щиты устанавливают строго вертикально и фиксируют распорками через каждые 0,8–1 м. Высота опалубки должна обеспечивать выступ фундамента над уровнем земли минимум на 40 см.
Армирование выполняется в два пояса. Для продольных стержней используют арматуру AIII Ø12–16 мм, для поперечных – A1 Ø8 мм. Продольные прутья связывают хомутами через каждые 40–50 см. Защитный слой бетона – не менее 5 см от краёв и дна.
Заливку ведут непрерывно, послойно, с использованием вибратора для удаления воздуха. Марка бетона – не ниже М300, подвижность – П3. Работы проводят при температуре не ниже +5°C, при необходимости используют противоморозные добавки. Верх выравнивают правилом и укрывают пленкой для сохранения влаги.
Выдержка бетона в опалубке – не менее 7 суток. Полную прочность фундамент набирает через 28 дней. После распалубки устраивают гидроизоляцию битумной мастикой и наплавляемыми материалами. Боковые стенки засыпают грунтом с послойной трамбовкой.
Правильная укладка первого венца из профилированного бруса
Перед укладкой первого венца необходимо тщательно выровнять и гидроизолировать фундамент. Для этого используют два слоя рубероида или аналогичный гидроизоляционный материал, уложенный с нахлестом не менее 15 см. Поверх него рекомендуется прокладывать джутовую или льноджутовую подкладку толщиной 5–10 мм для компенсации неровностей и предотвращения продувания.
Первый венец выполняется из максимально сухого и ровного бруса. Толщина нижнего бруса должна быть не менее 150 мм, предпочтительно использовать материал камерной сушки с влажностью до 18%. Укладку начинают с углов – фиксируют угловые элементы, проверяя диагонали фундамента. Смещение не должно превышать 5 мм.
Каждый брус тщательно подгоняется, торцы обрабатываются антисептиком, особое внимание – местам соприкосновения с фундаментом. Крепление к фундаменту выполняется с использованием шпилек или анкеров через просверленные отверстия, шаг крепежа – 1–1,5 м. Головки крепежа утапливаются в древесину, чтобы избежать перекосов при укладке последующих рядов.
После фиксации всех элементов первого венца производится повторная проверка уровня по всей длине и диагоналей. Неровности устраняются строганием. Только при полном соответствии геометрии приступают к укладке следующего венца с обязательным межвенцовым утеплением.

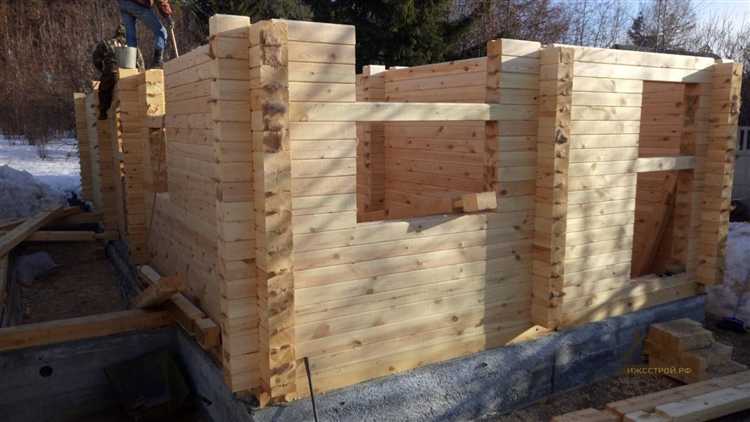

Технология сборки стен и соединение углов
Сборка стен начинается с укладки первого венца на фундаментную обвязку. Между нижним венцом и основанием прокладывается гидроизоляция – чаще всего это два слоя рубероида. Первый венец необходимо выровнять по уровню, так как от его точности зависит геометрия всего дома.
Каждый последующий ряд бруса укладывается с прокладкой утеплителя – лен, джут или льноджутовое полотно. Для фиксации венцов применяются нагели – деревянные или металлические штыри, размещаемые по схеме «шахматного порядка» с шагом 1–1,5 м. Сверление отверстий под нагели производится заранее, строго по осевой линии бруса.
Основной способ соединения углов – «в чашу» или «в тёплый угол». Вариант «в чашу» подразумевает запил полукруглого углубления на конце бруса, с посадкой следующего элемента в это углубление. Чаша может быть открытой или закрытой, глубина запила – около 1/3 высоты бруса. Для плотного прилегания используется подгонка по шаблону.
При соединении «в тёплый угол» выполняется выборка шипов и пазов, обеспечивающих отсутствие сквозных щелей. Этот тип соединения предпочтителен для жилых домов, так как минимизирует теплопотери. Все соединения обрабатываются антисептиком до сборки.
После монтажа стен обязательно производится контроль вертикальности углов и общей геометрии. Несовпадения устраняются клиньями или подтяжкой элементов. До укладки перекрытий необходимо завершить сборку всех стен и убедиться в отсутствии перекосов.
Монтаж межэтажных перекрытий и верхнего венца
Перед началом монтажа перекрытий необходимо убедиться в точности горизонтального уровня стен по всему периметру. Допустимое отклонение – не более 2 мм на 10 погонных метров. Используется лазерный уровень или нивелир.
Балочная система перекрытия укладывается на верхнюю обвязку предыдущего этажа. Применяются балки сечением не менее 50×200 мм с шагом 600 мм. Для пролётов свыше 3,5 м необходимо применять балки сечением не менее 75×200 мм или установить промежуточные опоры.
Балки фиксируются врубками «в лапу» или «в чашу» с последующим креплением шпильками или нагелями. Контакт между деревом усиливается герметизирующей лентой или льноджутовым уплотнителем.
Сверху на балки укладывается черновое покрытие из обрезной доски толщиной не менее 25 мм, предварительно обработанной антисептиком. Пространство между балками заполняется утеплителем с плотностью не менее 35 кг/м³, затем монтируется пароизоляционная плёнка с нахлёстом не менее 150 мм.
Монтаж верхнего венца осуществляется после завершения перекрытия. Перед укладкой первого венцового бруса прокладывается двойной слой джутового уплотнителя. Первый брус верхнего венца фиксируется строго по уровню, с проверкой диагоналей. Используются металлические нагели или деревянные шканты с шагом не более 1 м.
Все соединения обрабатываются герметиком для древесины, особенно в местах сопряжения углов и пересечений внутренних стен. После установки венца производится контроль геометрии: высота углов, ровность стен, вертикальность.
Установка крыши и кровельного покрытия на брусовый дом
Монтаж крыши начинается после полной усадки коробки дома. Минимальный срок – 6 месяцев после сборки стен. Несоблюдение этого требования приводит к деформации стропильной системы.
Первый этап – установка мауэрлата. В брусовых домах его роль выполняет верхний венец. Перед укладкой стропил проверяется геометрия стен. Отклонения компенсируются подкладками из лиственничных досок.

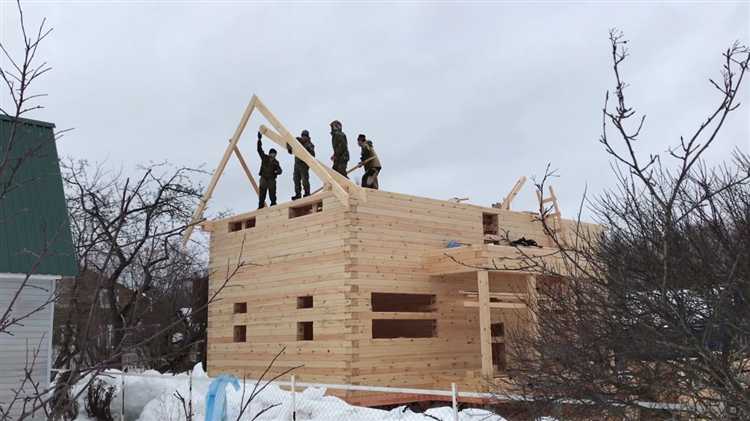

Следующий шаг – монтаж стропильной системы. Для односкатной крыши используется простой вариант с уклоном не менее 10°, для двускатной – классическая треугольная конструкция с углом наклона от 30° до 45° в зависимости от снеговой нагрузки.
Стропила изготавливаются из сухой доски сечением 50×200 мм. Шаг – 600 мм. Места сопряжения крепятся металлическими пластинами и болтами. В нижней части стропила фиксируются на шип или анкер, верхние соединяются в коньке встык с косым запилом.
После установки стропил производится монтаж обрешётки. Для металлочерепицы или профнастила используется шаговая обрешётка из доски 25×100 мм с шагом 300–350 мм. Под мягкую кровлю требуется сплошная обрешётка из влагостойкой фанеры толщиной 12 мм.
На обрешётку настилается гидроизоляционная мембрана с нахлестом 150 мм и проклейкой стыков бутилкаучуковой лентой. Мембрана крепится степлером, затем прижимается контробрешёткой (рейка 30×50 мм) по каждой стропильной ноге.
Кровельное покрытие укладывается согласно инструкции производителя. Для металлочерепицы используют саморезы с прокладками, шаг крепления – 350–400 мм вдоль волны. Места примыканий закрываются ендовами, планками примыкания и коньковыми элементами.
После завершения кровельных работ устанавливаются вентиляционные элементы, снегозадержатели и водосточная система. Внутренние работы по утеплению крыши возможны только после полной герметизации кровельного пирога.
