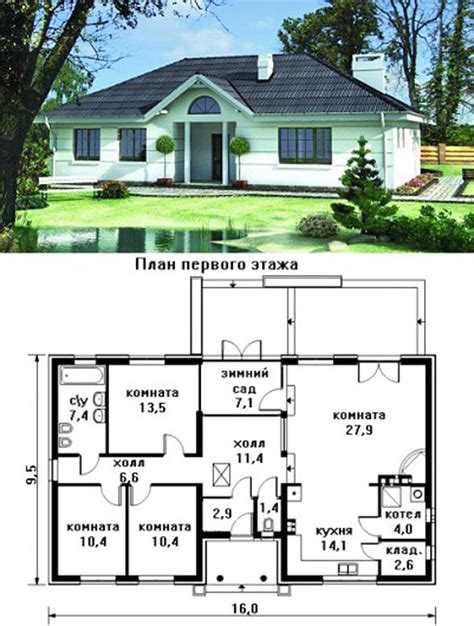

Строительство дачного дома с чего начать

Строительство дачного дома с чего начать

Перед началом строительства дачного дома необходимо чётко определить правовой статус участка. Убедитесь, что назначение земли соответствует индивидуальному жилищному строительству или ведению дачного хозяйства. Без этого невозможно оформить разрешение на строительство и зарегистрировать дом в дальнейшем.

Следующий ключевой шаг – геодезическая съёмка и анализ грунтов. Тип почвы влияет на выбор фундамента, а уровень грунтовых вод – на глубину заложения. Особенно важно учитывать характеристики участка при строительстве в низинах, на склонах или в болотистых зонах.

Проектирование следует начинать только после получения исходных данных. Готовый архитектурно-строительный проект позволяет точно рассчитать объёмы материалов, нагрузку на фундамент и прокладку инженерных сетей. Проекты можно адаптировать под конкретные условия участка, включая ориентацию по сторонам света и розу ветров.

Планирование бюджета – обязательный этап. Помимо затрат на основные строительные материалы, необходимо предусмотреть расходы на подведение коммуникаций, вывоз мусора, аренду техники и оплату труда специалистов. Финансовый резерв не менее 10–15% от сметы поможет избежать остановки работ из-за непредвиденных расходов.

Завершающим подготовительным этапом становится получение разрешения на строительство. Документы оформляются в местной администрации на основании правоустанавливающих бумаг на участок и проектной документации. Только после этого можно приступать к выносу осей и закладке фундамента.

Проверка статуса земельного участка и разрешений на строительство

Проверка статуса земельного участка и разрешений на строительство

Перед началом проектирования необходимо убедиться, что участок предназначен для индивидуального жилищного строительства (ИЖС) или ведения дачного хозяйства. Эту информацию можно получить через публичную кадастровую карту Росреестра по кадастровому номеру или адресу участка.

Проверьте наличие ограничений и обременений. Если участок находится в охранной зоне, санитарной зоне, зоне с особыми условиями использования, строительство может быть запрещено или требовать дополнительных согласований. Эти данные содержатся в выписке из ЕГРН.

Уточните границы участка на местности. Если они не вынесены в натуру, закажите межевание у лицензированной геодезической организации. Несовпадение фактических и кадастровых границ может привести к спорам с соседями и отказу в выдаче разрешения на строительство.

Разрешение на строительство обязательно при возведении дома на участке ИЖС или ЛПХ в границах населённого пункта. Для получения требуется подготовить схему планировочной организации земельного участка (СПОЗУ), архитектурный проект и правоустанавливающие документы. Заявление подаётся через МФЦ или портал «Госуслуги».

Если участок предназначен для дачного строительства или ведения садоводства, разрешение на строительство может не требоваться, но в таком случае дом не подлежит регистрации как жилой без дополнительной процедуры перевода в жилой статус.

Если участок предназначен для дачного строительства или ведения садоводства, разрешение на строительство может не требоваться, но в таком случае дом не подлежит регистрации как жилой без дополнительной процедуры перевода в жилой статус.

Проверку правового статуса участка и возможности строительства желательно доверить кадастровому инженеру или юристу по недвижимости. Это снизит риск ошибок и убережёт от затрат на снос самовольных построек.

Выбор типа фундамента с учетом грунта и нагрузок

Выбор типа фундамента с учетом грунта и нагрузок

Тип фундамента напрямую зависит от несущей способности грунта и расчетной нагрузки от здания. Пренебрежение этими параметрами приводит к неравномерной усадке и разрушению конструкций. Перед выбором основания необходимо провести инженерно-геологические изыскания: определить глубину промерзания, уровень грунтовых вод и тип почвы.

Для слабонесущих грунтов (суглинков, торфяников, пылеватых песков) не подходят мелкозаглубленные ленточные фундаменты. В таких случаях предпочтение отдают:

  • свайным фундаментам (винтовым, буронабивным) – подходят для участков с высоким уровнем грунтовых вод и подвижными грунтами;
  • плитным фундаментам – равномерно распределяют нагрузку на слабый грунт, минимизируя просадки.

Для плотных песчаных или глинистых грунтов с низким уровнем вод возможно применение мелкозаглубленного ленточного фундамента. Он экономичен и прост в устройстве, особенно при прямоугольной планировке дома.

При расчете нагрузки учитываются:

  1. вес строительных материалов (кирпич, бетон, дерево);
  2. вес перекрытий, кровли, внутренней отделки;
  3. эксплуатационные нагрузки (мебель, люди, оборудование);
  4. снеговая и ветровая нагрузка в зависимости от региона строительства.

Для одноэтажных каркасных домов на устойчивом грунте достаточно ленточного или столбчатого фундамента. Для капитальных строений из кирпича или газобетона требуется фундамент с большей несущей способностью – свайно-ростверковый или монолитная плита.

Минимальная глубина заложения фундамента определяется глубиной промерзания и должна быть ниже этого уровня на 20–30 см, если дом будет использоваться зимой. При сезонном использовании допускается мелкозаглубленное основание, но с обязательным утеплением цоколя и подушки.

Разработка проекта и чертежей будущего дачного дома

Разработка проекта и чертежей будущего дачного дома

Перед началом строительства необходимо разработать архитектурно-строительный проект, включающий планировку, конструктивные решения и инженерные системы. Минимальный набор чертежей должен содержать поэтажные планы с размерами, фасады с указанием высот, разрезы по основным конструкциям, а также план фундамента и кровли.

Рекомендуется использовать программные средства проектирования (AutoCAD, ArchiCAD, Revit), чтобы обеспечить точность, масштабируемость и возможность внесения изменений. Самостоятельное выполнение чертежей допустимо только при наличии профильной подготовки – в противном случае стоит привлечь архитектора или конструктора, имеющего опыт в проектировании малоэтажных зданий.

Особое внимание необходимо уделить размещению дома на участке с учетом инсоляции, розы ветров, удаленности от границ, существующих построек и санитарных норм. Эти параметры должны быть отражены в генеральном плане, который входит в состав проектной документации.

Инженерная часть проекта должна предусматривать расположение канализационной системы (включая септик или биостанцию), водоснабжения (скважина, колодец, магистраль), электропроводки и, при необходимости, газопровода. Указание точек подключения и трассирования коммуникаций на чертежах помогает избежать ошибок при монтаже.

Проект также должен учитывать предполагаемые нагрузки: количество этажей, тип перекрытий, вес кровельного покрытия. Эти данные критичны при выборе типа фундамента и расчёте несущих элементов. Несоответствие расчетов может привести к деформации конструкций уже на этапе эксплуатации.

Все проектные решения рекомендуется согласовать с территориальным архитектурным отделом до начала строительства, особенно если в регионе действуют нормы застройки, требующие получения разрешения.

Определение бюджета строительства и составление сметы

Определение бюджета строительства и составление сметы

Далее необходимо разделить будущие расходы на категории: земляные работы, фундамент, стены, кровля, окна и двери, инженерные сети, внутренняя и внешняя отделка. По каждой позиции составляется отдельная смета с расчетом объема и цены на материалы, а также стоимости работ. Например, ленточный фундамент глубиной 1 м и шириной 40 см на дом 8×10 м потребует около 10 м³ бетона и 1,5 тонны арматуры – это порядка 130 000–160 000 рублей только на материалы.

Важно заложить резерв на непредвиденные расходы – от 10 до 15% от общей суммы. Этот запас покрывает колебания цен, изменения проекта или внеплановые работы. Без него итоговая стоимость легко выходит за рамки изначального бюджета.

Для повышения точности рекомендуется использовать профессиональное сметное ПО или привлекать специалистов. Самостоятельные расчеты допустимы на предварительном этапе, но при заказе работ у подрядчика наличие подробной сметы с расшифровкой по каждой статье позволяет контролировать затраты и избежать завышения цен.

Закупка строительных материалов и организация доставки

Закупка строительных материалов и организация доставки

Перед закупкой необходимо составить точный перечень материалов по смете: объемы, наименование, технические характеристики. Например, для кладки стен – тип блока (газобетон D500 625×250×300 мм), количество в кубометрах, марка клея. Для фундамента – объём бетона, арматура (А500С, диаметр, длина), опалубка.

Для экономии целесообразно сравнить цены у 3–5 поставщиков в радиусе до 100 км. Оптимальный вариант – закупка крупной партией с доставкой на объект, чтобы снизить стоимость логистики. Необходима проверка наличия всех позиций на складе, сроков производства (например, плиты перекрытия могут изготавливаться 5–7 рабочих дней), условий возврата и оплаты (предоплата, отсрочка, нал/безнал).

Рекомендуется заранее подготовить площадку для выгрузки: уплотнённое основание, свободный подъезд для манипулятора. Габаритные позиции (например, ЖБИ, пиломатериалы длиной свыше 6 м) требуют расчёта транспортных габаритов и согласования маршрута. При доставке блоков и мешков с сухими смесями желательно заказывать авто с гидробортом или манипулятором – это исключит необходимость аренды дополнительной спецтехники.

Хранение также должно быть организовано: укрытие от осадков, защита от влаги для цемента, поддоны для отделения материалов от земли. Для сыпучих – временные емкости или биг-бэги. Расположение стройматериалов на участке должно учитывать очередность работ и доступность техники.

Чтобы избежать дефицита или задержек, разумно заказывать с 5–10% запасом, особенно для таких позиций, как кирпич, утеплитель и кровельные материалы. Любые остатки после строительства можно использовать для мелкого ремонта или продать, если они качественно хранились.

Поэтапное планирование строительных работ с учетом сезона

Поэтапное планирование строительных работ с учетом сезона

Первый этап – подготовительные работы весной или ранним летом, когда грунт еще не перегрет и не промерз. В это время выполняют расчистку участка, разметку фундамента и закладку коммуникаций. Оптимально проводить геодезические замеры и организацию временных складов материалов.

Фундамент рекомендуется заливать при температуре не ниже +5°C, поэтому весенние месяцы с устойчивым теплом подходят лучше всего. Если планируется монолитный фундамент, необходимо обеспечить защиту бетона от замерзания, используя утеплительные покрытия или специальные добавки в бетон.

Летом основная задача – монтаж каркаса и возведение стен. В сухую и теплую погоду конструкции высыхают равномерно, что снижает риск деформаций. Для деревянных домов важна обработка антисептиками до начала монтажа, чтобы избежать гниения при повышенной влажности.

Осень используется для кровельных работ и установки оконных конструкций. Температуры до +10°C позволяют качественно выполнить герметизацию и нанесение защитных покрытий. Погодные условия осени требуют быстрого выполнения работ, чтобы избежать проникновения влаги внутрь.

Зимой целесообразно завершать внутренние отделочные работы и прокладку инженерных систем при условии наличия отопления на объекте. Наружные работы в холодное время требуют дополнительного утепления и использования технологий с применением тепловых пушек или мобильных обогревателей.

При составлении графика учитывайте местные климатические особенности: продолжительность заморозков, уровень осадков и среднесуточную температуру. Используйте прогнозы погоды для точного планирования и минимизации простоев из-за неблагоприятных условий.

Резервируйте время на корректировку сроков и подготовку к внеплановым работам, связанным с сезонными изменениями. Поэтапное планирование с учетом сезона снижает риск задержек и позволяет оптимизировать затраты на материалы и технику.

Вопрос-ответ:

Как проверить юридический статус земельного участка перед началом строительства дачного дома?

Для проверки статуса участка необходимо запросить выписку из Единого государственного реестра недвижимости (ЕГРН). В ней указываются сведения о собственнике, категории земель, ограничениях и обременениях. Также важно убедиться в наличии разрешения на строительство, которое выдает местный орган архитектуры и градостроительства. Проверка исключит риски споров и незаконных построек.

Какие факторы влияют на выбор типа фундамента для дачного дома?

Выбор фундамента зависит от характеристик грунта, глубины промерзания, веса строения и уровня грунтовых вод. Например, на плотных песчаных или гравийных грунтах достаточно мелкозаглубленного ленточного фундамента, а на слабых или пучинистых — требуется свайный или плитный. Кроме того, климатические условия и бюджет тоже играют роль при выборе подходящего основания.

Как правильно составить смету для строительства дачного дома и избежать перерасхода средств?

Для составления сметы необходимо детально распланировать все этапы строительства: подготовительные работы, закупку материалов, оплату труда и дополнительные расходы. Важно собрать несколько коммерческих предложений на материалы и услуги, учитывать возможные сезонные колебания цен и резервировать около 10-15% бюджета на непредвиденные траты. Регулярный контроль закупок и этапов работ поможет избежать перерасхода.

Какие сезонные особенности следует учитывать при планировании строительных работ на дачном участке?

Весной грунт часто насыщен влагой, что усложняет земляные работы и укладку фундамента, поэтому лучше проводить подготовительные этапы с поздней весны до начала лета. Лето подходит для монтажа стен и кровли, а осень — для внутренних отделочных работ, если позволяет погода. Зимой строительство на открытом воздухе затруднено из-за низких температур и осадков, но некоторые задачи, например, закупку материалов или подготовку документов, можно выполнить в этот период.
