Что входит в черновой ремонт квартиры

Что входит в черновой ремонт квартиры

Черновой ремонт – это комплекс подготовительных мероприятий, необходимых для дальнейшей отделки и обустройства жилья. Включает демонтаж старых покрытий, выравнивание стен и потолков, прокладку и замену инженерных коммуникаций, а также подготовку поверхностей под финальные отделочные материалы.

Ключевой этап – проверка и корректировка электрической проводки, монтаж новой разводки с учётом планируемой расстановки мебели и техники. Аналогично проводится обновление системы водоснабжения и канализации, что важно для исключения протечек и аварий в будущем.

Особое внимание уделяется качественному выравниванию поверхностей. От этого зависит не только эстетика, но и долговечность отделочных материалов. В работе применяются штукатурные смеси, армирующие сетки и грунтовки, подобранные под конкретный тип основания.

Рекомендуется строго следовать утверждённому плану работ и использовать проверенные материалы, чтобы избежать переделок и дополнительных затрат. Последовательность операций и тщательное выполнение каждого этапа – залог надёжной основы для дальнейшего ремонта.

Демонтаж старых покрытий и подготовка поверхностей

  • напольные покрытия – ламинат, паркет, плитку, линолеум;
  • обои и декоративные панели с стен;
  • потолочные материалы – краску, штукатурку, подвесные конструкции при необходимости.

Для демонтажа используются специализированные инструменты: лом, шпатель, перфоратор с насадками, скребки. При удалении плитки важно минимизировать повреждения основания.

После удаления покрытий поверхности требуют тщательной подготовки:

  1. Удаление пыли и остатков клея с помощью металлических щеток и моющих средств.
  2. Выравнивание неровностей путем шпаклевания или нанесения выравнивающих смесей.
  3. При необходимости – обработка грунтовками глубокого проникновения для повышения адгезии следующих слоев.
  4. Контроль уровня стен и пола с использованием лазерного или водяного уровня.

В случае обнаружения трещин или сколов рекомендуется применять армирующие сетки и специализированные ремонтные смеси.

Внимание уделяется состоянию оснований для электропроводки и труб, которые должны оставаться доступными и не поврежденными в ходе демонтажа.

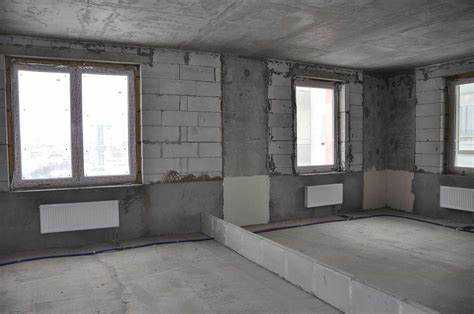

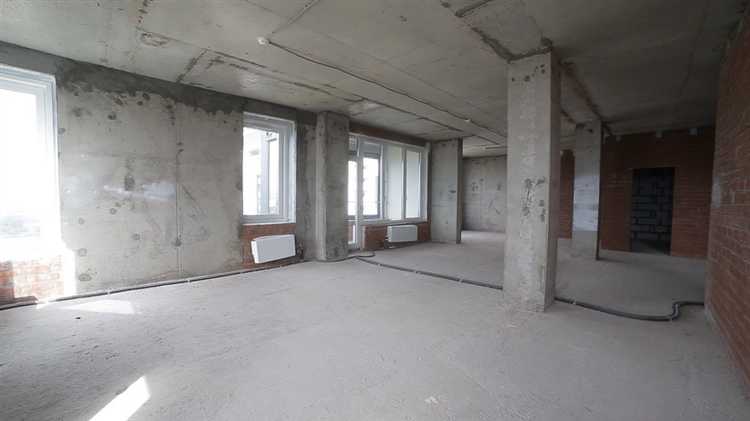

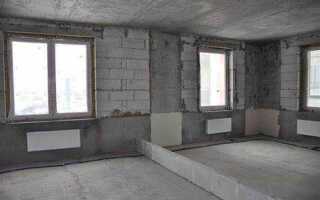

Выравнивание стен и потолков

Выравнивание стен и потолков

Выравнивание поверхностей – обязательный этап чернового ремонта, обеспечивающий подготовку под финишные отделочные материалы. Стены и потолки очищают от старых покрытий, удаляют пыль и загрязнения, затем наносят грунтовку глубокого проникновения для повышения адгезии.

Для устранения значительных перепадов и трещин применяют цементно-песчаную штукатурку, слой которой может достигать 40–50 мм. При перепадах до 20 мм эффективна гипсовая штукатурка, обеспечивающая быстрое высыхание и удобство шлифовки. Поверх штукатурки используют стартовую и финишную шпаклевку, толщиной от 1 до 5 мм, для сглаживания мелких дефектов и создания ровной базы под отделку.

Контроль ровности производится строительным уровнем или лазерным нивелиром. Максимально допустимый перепад не должен превышать 2 мм на 2 метра по горизонтали или вертикали. В местах с высокой влажностью (ванная, кухня) предпочтительны составы на цементной основе с влагостойкими добавками.

При потолочных работах для снижения веса и улучшения качества применяют специализированные гипсовые шпаклевки и армирующие сетки. Выравнивание проводят послойно с обязательным просушиванием каждого слоя, чтобы избежать растрескивания.

Правильный выбор материалов и соблюдение технологии нанесения гарантируют долговечность черновой отделки и качество дальнейших ремонтных этапов.

Черновая стяжка пола и подготовка основания

Черновая стяжка пола и подготовка основания

Удаление старых покрытий и очистка основания от пыли, грязи и мусора – обязательный этап. Неровности более 15 мм требуют предварительного выравнивания или частичного демонтажа.

Поверхность грунтуется глубокопроникающим составом с расходом 150–200 г/м². Это снижает впитываемость и улучшает сцепление раствора со основанием.

Для черновой стяжки используется цементно-песчаный раствор с соотношением цемента М400 к песку 1:3 или 1:4. Вода добавляется из расчёта 0,4–0,5 части по массе цемента, что обеспечивает нужную пластичность и прочность.

Толщина стяжки варьируется от 30 до 50 мм, в зависимости от ровности основания и требуемого уровня пола.

  1. На подготовленное основание устанавливают маяки с шагом 1–1,5 м для контроля ровности.
  2. Раствор равномерно распределяют и выравнивают правилом по маякам.
  3. Для удаления воздушных включений используют вибратор или простукивание поверхности.
  4. Стяжку оставляют сохнуть не менее 7 дней при температуре выше +10 °C, с периодическим увлажнением первых 3–5 суток для предотвращения растрескивания.

При наличии деформационных швов основания стяжку разбивают на участки с компенсационными швами. Это предотвращает появление трещин при усадке.

Черновая стяжка обеспечивает ровное и прочное основание для последующих слоев пола и должна соответствовать допустимым нормам по ровности (не более 2–3 мм отклонения на 2 м длины).

Установка и ремонт электрической проводки

Установка и ремонт электрической проводки

Перед началом работ проводят детальный осмотр существующей электросети и проверяют исправность автоматов и УЗО. При замене проводки используется медный кабель с сечением не менее 2,5 мм² для розеток и 1,5 мм² для освещения. Важно соблюдать нормы ПУЭ, прокладывая кабели скрыто, с обязательным применением гофротруб или штроблением стен с дальнейшим защитным покрытием.

Для повышения безопасности предусматривают отдельные линии для мощных приборов: электроплиты, кондиционера, бойлера. Все соединения выполняются в распределительных коробках с использованием клеммников или пайки. При ремонте старой проводки выявляют и устраняют повреждения изоляции, заменяют изношенные элементы и обновляют защитные устройства.

Монтаж распределительных щитов осуществляется с обязательной маркировкой всех линий. Проверка правильности подключения и отсутствие короткого замыкания выполняется с помощью мультиметра и мегомметра. Завершающий этап – тестирование работы всей электросети под нагрузкой, с фиксацией результатов для дальнейшей эксплуатации.

Монтаж систем водоснабжения и канализации

Монтаж систем водоснабжения начинается с проектирования схемы разводки труб с учетом точек водоразбора и подключения сантехники. Для холодной и горячей воды рекомендуется использовать металлопластиковые или сшитые полиэтиленовые трубы диаметром от 16 до 32 мм, что обеспечивает оптимальный поток и минимальные потери давления.

Трубы укладываются с уклоном не менее 2 мм на метр для предотвращения застоя воды. Для горячей воды выбирают материалы с термостойкостью до 90°С. На стыках применяют пресс-фитинги или компрессионные соединения, обеспечивающие герметичность и удобство монтажа без сварки.

Канализационная система проектируется с учетом стандартных диаметров труб: для стояков – от 50 до 110 мм, для горизонтальных участков – не менее 50 мм. Используются пластиковые трубы ПВХ или ПП, устойчивые к коррозии и химическим воздействиям. Горизонтальные участки укладывают с уклоном от 2 до 3 см на метр для самотечного удаления сточных вод.

В местах прохода труб через стены и перекрытия устанавливаются защитные гильзы, предотвращающие повреждение и обеспечивающие возможность замены без разрушения конструкции. Соединения канализационных труб выполняются раструбными с использованием уплотнительных резиновых колец для герметичности.

Особое внимание уделяется установке санитарно-технических приборов: подключение к водопроводу и канализации производится с использованием гибких подводок, оснащенных запорной арматурой и фильтрами грубой очистки. После монтажа системы проводят опрессовку водопроводных труб под давлением не менее 6 бар для проверки герметичности.

Все работы выполняются с соблюдением норм СНиП и ГОСТ, предусматривающих минимальные расстояния между трубами и электрокабелями, а также защиту от промерзания в холодных помещениях. Завершающий этап – проверка функциональности системы, включая тестирование сливов, отсутствие протечек и корректную работу запорной арматуры.

Гидроизоляция и пароизоляция помещений

Гидроизоляция необходима в помещениях с повышенной влажностью: ванных комнатах, санузлах, кухнях и на балконах. Перед нанесением составов основание тщательно очищают, обеспыливают и грунтуют. Для бетонных и цементных оснований чаще применяются обмазочные гидроизоляции на основе цементно-полимерных смесей. Они наносятся в два слоя с промежуточной сушкой не менее 4 часов.

В углах и местах ввода коммуникаций дополнительно используется гидроизоляционная лента, вдавливаемая в первый слой смеси. Область гидроизоляции должна заходить на стены не менее чем на 15–20 см от уровня пола. Особое внимание уделяется зонам за ванной, под душевой кабиной и вокруг трапов при устройстве системы «тёплый пол».

Пароизоляция используется при отделке потолков и стен, примыкающих к холодным чердакам, техническим помещениям или в конструкциях, где применяется утеплитель. Материалы: полиэтиленовые и фольгированные мембраны с низкой паропроницаемостью. Их крепят внахлест 10–15 см, герметизируя стыки специальной лентой. Монтаж выполняется со стороны тёплого помещения, поверх утеплителя, перед чистовой отделкой.

Ошибка в укладке пароизоляции ведёт к увлажнению утеплителя и образованию плесени. Поэтому важно не допускать разрывов и нарушений герметичности по всему периметру примыкания.

Устройство перегородок и подготовка проемов

Устройство перегородок и подготовка проемов

Возведение перегородок начинается с разметки по проекту. Используются лазерные уровни и отбивочные шнуры для точного определения положения будущих стен. Основные материалы: пеноблоки, газобетон, пазогребневые плиты, металлические или деревянные каркасы с облицовкой из ГКЛ. Толщина перегородок подбирается с учётом требуемой звукоизоляции и назначения помещений.

Перед укладкой блоков основание обеспыливается и грунтуется. Первый ряд кладётся строго по уровню с использованием цементно-песчаного раствора или клея. Все вертикальные и горизонтальные швы заполняются, чтобы исключить пустоты. Армирование сеткой через каждые 3-4 ряда повышает прочность конструкции.

Для гипсокартонных перегородок монтируются направляющие и стоечные профили с шагом не более 600 мм. Между стойками укладывается звукоизоляция, например, минеральная вата. Обшивка выполняется в два слоя с противоположным направлением швов. Соединения листов заполняются шпаклёвкой с армирующей лентой.

Проёмы закладываются при кладке с помощью перемычек. Для блоков – это армированные уголки или готовые ЖБ-элементы, для каркасных стен – усиленные профили. Высота и ширина проёмов соответствуют размерам устанавливаемых дверей или окон, с учётом монтажного зазора в 10–20 мм.

При необходимости устройства новых проёмов в несущих стенах требуется техническое заключение и проект усиления. Работа выполняется с алмазной резкой или проём пробивается вручную, после чего монтируется металлический каркас из швеллеров или двутавров.

Все проёмы выравниваются по вертикали и горизонтали, проверяется диагональ. Поверхности очищаются от пыли, грунтуются. Установка временных распорок предотвращает деформации до монтажа дверных коробок или оконных блоков.

Очистка и вывоз строительного мусора после работ

Очистка и вывоз строительного мусора после работ

После завершения чернового ремонта образуется значительное количество отходов: куски бетона, кирпича, штукатурки, упаковочные материалы, остатки стройматериалов. В среднем на одну комнату площадью 20 м² приходится от 200 до 400 кг мусора, в зависимости от объема демонтажа и используемых материалов.

Очистка начинается с сортировки отходов. Крупные фрагменты подбираются вручную или с использованием строительных лопат, затем собираются в прочные мешки (плотность от 60 микрон). Для удаления мелкой пыли и крошки используют строительные пылесосы с фильтрами класса M или H, устойчивыми к мелкодисперсной пыли.

Вывоз осуществляется либо самостоятельно, при наличии транспорта, либо через специализированные компании. Важно учитывать, что выбрасывать строительный мусор в обычные контейнеры запрещено. Для утилизации арендуются специальные бункеры объемом 8–27 м³, которые устанавливаются по согласованию с управляющей компанией и обслуживаются лицензированным оператором.

Перед погрузкой мусора важно соблюдать технику безопасности: использовать перчатки, плотную обувь, защитные очки при наличии пыли. Загрузка выполняется равномерно, чтобы избежать перегруза и просыпания содержимого.

По завершении уборки проверяются все помещения на наличие остатков строительных смесей, пыли в вентиляционных решетках, за радиаторами и в труднодоступных зонах. Это снижает риск загрязнения воздуха при последующей чистовой отделке и меблировке.

Вопрос-ответ:

Какие работы входят в черновой ремонт квартиры?

Черновой ремонт охватывает подготовительные и базовые строительные процессы: демонтаж перегородок, выравнивание стен, пола и потолка, прокладку инженерных коммуникаций (электрика, сантехника, вентиляция), устройство перегородок, гидро- и шумоизоляцию, черновую стяжку и грунтовку поверхностей. На этом этапе не выполняется финишная отделка, а создаётся основа под неё.

Нужно ли проводить шумоизоляцию при черновом ремонте?

Если квартира находится в многоквартирном доме и важно снизить уровень проникающего шума, шумоизоляцию целесообразно включить в этап чернового ремонта. Материалы закладываются в перегородки или крепятся к стенам и потолку до финишной отделки. Позже реализовать это будет значительно сложнее.

Какой порядок выполнения работ при черновом ремонте?

Сначала демонтируют старые покрытия и конструкции. Затем прокладывают скрытые коммуникации — электропроводку, трубы, вентиляцию. После этого выравнивают поверхности: делают стяжку пола, штукатурят и шпаклюют стены, подготавливают потолки. На завершающем этапе — обработка антисептиками, изоляция и нанесение грунтовки. Чёткий порядок позволяет избежать повторной переделки и лишних затрат.

Чем черновой ремонт отличается от капитального?

Капитальный ремонт включает замену всех инженерных сетей, перепланировку и устранение конструктивных дефектов здания. Черновой ремонт — это подготовка помещения к чистовой отделке: новые перегородки, прокладка проводки и труб, выравнивание поверхностей. Он может быть частью капитального, но не охватывает полный объём строительных работ.

Можно ли делать черновой ремонт по частям — комната за комнатой?

Технически это возможно, но не всегда удобно. Например, укладку стяжки или разводку инженерных сетей лучше выполнять сразу по всей квартире, чтобы избежать стыков и дополнительных швов. Разделение ремонта на участки может увеличить сроки и затраты.

Какие работы включаются в черновой ремонт и почему их нельзя пропустить?

Черновой ремонт охватывает все подготовительные этапы, обеспечивающие надёжность и долговечность последующей отделки. В типичный перечень входят демонтаж старых покрытий, выравнивание стен и полов, прокладка новых инженерных коммуникаций, установка перегородок и звукоизоляция. Эти работы создают базу, на которую уже можно наносить чистовые покрытия. Пропуск даже одного из этих этапов может привести к проблемам в будущем — например, к растрескиванию финишной отделки, протечкам или неустойчивому покрытию пола.
