Бетон набирает прочность за какое время

Бетон набирает прочность за какое время

Прочность бетона напрямую зависит от времени твердения и условий ухода. Основной прирост прочности происходит в течение первых 28 суток после заливки. Именно этот срок принят за стандарт в строительных нормативах – по истечении 28 дней бетон набирает около 95% расчетной прочности.

Уже через 7 суток при соблюдении температурного режима +20 °C и достаточного увлажнения бетон достигает около 70% своей марочной прочности. Это значение позволяет производить дальнейшие строительные операции, например, снятие опалубки или начало кладки стен, если проектные допуски это позволяют.

При понижении температуры твердение замедляется. При +5 °C за те же 7 суток бетон наберет лишь 40–50% прочности, а при температуре около 0 °C процесс практически останавливается. Для холодного времени года необходимо использовать противоморозные добавки или прогрев конструкции.

Максимальная прочность продолжается формироваться до 180 суток и более. Однако после 28 дней рост становится крайне замедленным и практически не влияет на конструкционную надежность, если норматив уже достигнут. Контроль прочности на объекте часто проводят методом ультразвукового или неразрушающего испытания в ключевые сроки – 3, 7, 14 и 28 суток.

Через сколько часов после заливки бетон начинает твердеть

Через сколько часов после заливки бетон начинает твердеть

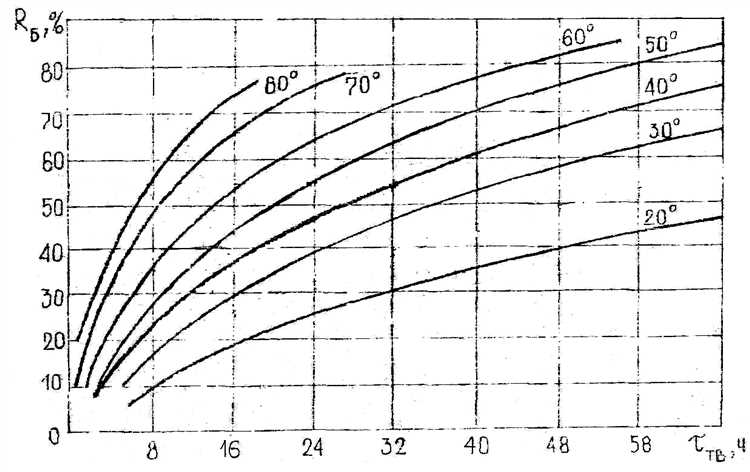

Начало твердения бетона зависит от температуры, влажности и состава смеси. При температуре воздуха +20 °C и стандартной влажности схватывание начинается через 2–4 часа после заливки. В этот период смесь теряет пластичность, и любые перемещения арматуры или вибрации недопустимы.

Через 6–8 часов формируется начальная прочность, достаточная для удержания формы без деформации. Однако бетон по-прежнему уязвим к механическим воздействиям и не допускает нагрузок. При температуре ниже +10 °C сроки увеличиваются вдвое, а при температуре выше +25 °C ускоряются, что требует контроля испарения влаги.

Рекомендовано обеспечить защиту поверхности от пересыхания в течение первых 12 часов. Используют пленку, влажные маты или полив водой. Без этого возможно растрескивание верхнего слоя. Добавки ускорители твердения могут сдвинуть начало схватывания до 1–2 часов, но применяются только по проектным расчетам.

Запрещается производить любую механическую обработку поверхности до достижения начальной прочности. Оптимальное время для начала работ по уходу за поверхностью – через 4–6 часов при стандартных условиях.

Сколько суток нужно бетону для достижения 70% прочности

Сколько суток нужно бетону для достижения 70% прочности

Бетон достигает около 70% проектной прочности в среднем за 7 суток при температуре +20 °C и соблюдении нормального режима влажности. Это значение справедливо для большинства марок цемента типа ПЦ 400–ПЦ 500.

  • При температуре ниже +10 °C срок увеличивается – при +5 °C потребуется до 10 суток, при 0 °C – свыше 14 суток.
  • При ускоренном твердении (тепловлажностная обработка) 70% прочности может быть достигнуто уже через 2–3 суток.
  • Использование добавок, таких как ускорители твердения (нитрит натрия, хлористый кальций), позволяет сократить срок до 4–5 суток при тех же условиях.

Для достижения 70% прочности важно обеспечить:

  1. Температуру твердения не ниже +15 °C в течение первых 7 суток.
  2. Постоянную влажность – накрытие пленкой или регулярное увлажнение каждые 4–6 часов.
  3. Отсутствие динамических нагрузок и вибраций до достижения указанного уровня прочности.

Контроль прочности осуществляется не по календарным срокам, а по результатам испытаний контрольных образцов. При ответственном строительстве (фундаменты, колонны) снятие опалубки и дальнейшие работы допускаются только после документального подтверждения прочности не менее 70% от проектной.

Как температура воздуха влияет на скорость набора прочности бетона

Как температура воздуха влияет на скорость набора прочности бетона

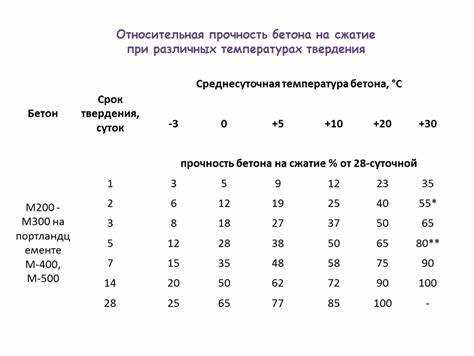

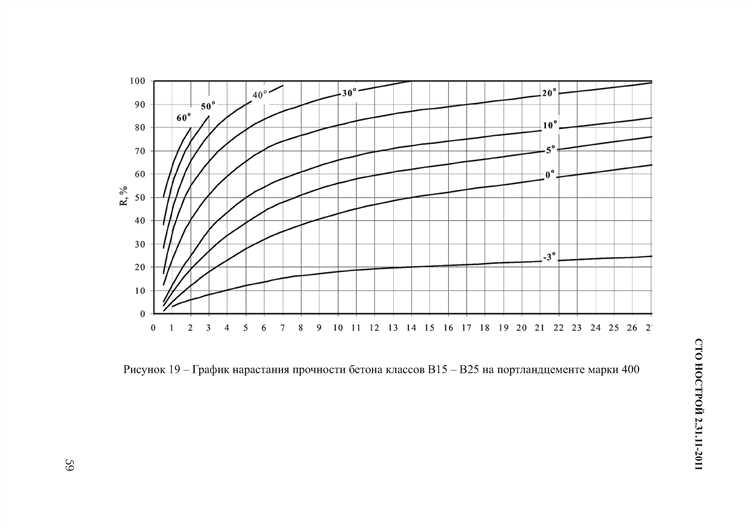

Температура воздуха – ключевой фактор, определяющий скорость гидратации цемента и, соответственно, темп набора прочности бетона. При температуре +20 °C бетон достигает около 70% проектной прочности за 7 суток. При повышении температуры до +30 °C этот показатель достигается уже через 4–5 суток, однако возникает риск неравномерного испарения влаги и усадочных трещин.

Если температура опускается до +5 °C, реакция гидратации замедляется: прочность нарастает в два раза медленнее, чем при +20 °C. При 0 °C и ниже бетон без противоморозных добавок может полностью остановить набор прочности, а вода в порах – замёрзнуть, разрушив структуру. Чтобы избежать этого, при температурах ниже +5 °C используют подогрев опалубки, электропрогрев или специальные добавки, обеспечивающие устойчивое твердение в холодных условиях.

Оптимальный температурный диапазон для твердения: от +15 до +25 °C. При таких условиях достигается стабильный рост прочности без перегрева и обезвоживания. При температуре выше +35 °C требуется обязательное увлажнение поверхности бетона и защита от прямых солнечных лучей во избежание преждевременного испарения влаги.

Рекомендация: в жаркую погоду начинать бетонирование рано утром или вечером, в холодную – использовать прогрев и утепление. Контроль температуры в течение первых 3–5 суток критически важен для прочностных характеристик будущей конструкции.

Когда можно снимать опалубку с фундамента после заливки

Когда можно снимать опалубку с фундамента после заливки

Снятие опалубки с фундамента возможно после достижения бетоном достаточной прочности, позволяющей сохранять форму без поддержки. При температуре воздуха около +20 °C бетон набирает около 70% проектной прочности за 7 суток. Этого достаточно для демонтажа боковой опалубки. При пониженной температуре срок увеличивается: при +5 °C – до 10–14 дней.

Горизонтальные поверхности (например, плиты перекрытия или ростверки) требуют более высокой прочности, особенно если будет осуществляться дополнительная нагрузка. Их опалубку рекомендуется снимать не ранее чем через 14 суток при +20 °C, при условии, что бетон достиг не менее 80% прочности.

Монтаж и демонтаж опалубки при температуре ниже +5 °C требует соблюдения тепловлажностного режима. В этом случае сроки увеличиваются в 1,5–2 раза. При зимнем бетонировании с прогревом и термосным методом сроки определяются по результатам контроля температуры и лабораторных испытаний прочности.

Прочность проверяется не по календарю, а по фактическому набору МПа. Боковую опалубку можно снимать при достижении бетоном 50–70% от проектной прочности, несущие конструкции – не менее 80–90%.

Пренебрежение сроками приводит к сколам, трещинам и разрушению кромок. Рекомендуется использовать не только сроки, но и приборы контроля (например, молоток Шмидта) или отбор контрольных кубиков для определения фактической прочности бетона.

Через сколько дней можно нагружать бетонную плиту перекрытия

Через сколько дней можно нагружать бетонную плиту перекрытия

Минимальный срок до начала нагрузки на бетонную плиту перекрытия – 7 суток при нормальных условиях твердения (температура +20 °C и влажность не ниже 90 %). За это время бетон достигает примерно 70% своей проектной прочности. Однако такая нагрузка допускается только в случае временных или частичных воздействий, например, при выполнении последующих строительных работ.

Для полной эксплуатационной нагрузки бетон должен набрать не менее 100% расчетной прочности. Это происходит в среднем через 28 суток. Именно на этот срок ориентируются строительные нормы (например, СП 63.13330.2018). Только после контрольных испытаний кубиков из той же партии, подтверждающих достижение проектной марки, допускается постоянная эксплуатация перекрытия.

Если используется бетон с добавками ускоренного твердения или осуществляется пропарка, срок может сокращаться до 3–5 суток, но это должно быть подтверждено лабораторными испытаниями. При пониженной температуре твердение замедляется, и нагружение откладывается. При температуре +5 °C набор прочности в 2 раза медленнее, чем при +20 °C.

Недопустимо нагружать плиту раньше 3 суток даже частично: это вызывает микротрещины, снижающие несущую способность. Перед нагрузкой обязательно удаляют опалубку и проверяют наличие визуальных дефектов, прогибов или осадок.

Какие сроки выдержки бетона при отрицательных температурах

Какие сроки выдержки бетона при отрицательных температурах

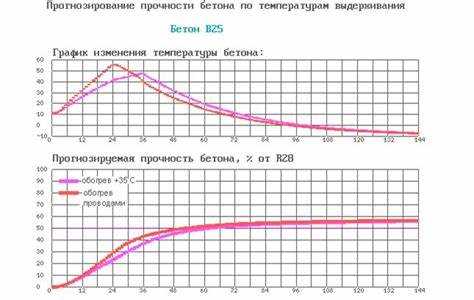

При температуре ниже 0 °C процесс твердения бетона замедляется из-за замерзания воды в цементном камне. Для достижения прочности, сопоставимой с нормальными условиями, требуется удлинение сроков выдержки.

При температуре от 0 до -5 °C минимальный срок выдержки увеличивается до 7–14 суток. Для предотвращения замерзания рекомендуется использовать утепление или обогрев конструкции.

При температуре от -5 до -10 °C выдержка должна составлять не менее 14–21 суток. Дополнительно применяют противоморозные добавки, ускоряющие гидратацию цемента.

При температурах ниже -10 °C требуется выдержка от 21 до 28 суток и обязательное использование обогрева или паротепловой обработки для предотвращения разрушения структуры бетона из-за замерзания воды.

Снижение температуры до -15 °C и ниже требует комплексного подхода: прогрев раствора перед укладкой, поддержание температуры выше нуля первые 3–5 суток и длительная выдержка под контролем теплового режима.

Отсутствие защиты при отрицательных температурах приводит к снижению прочности бетона на 30–50% и увеличению вероятности появления трещин.

Сколько времени нужно выдерживать бетон перед началом отделочных работ

Сколько времени нужно выдерживать бетон перед началом отделочных работ

Для надежного сцепления отделочных материалов с бетонной поверхностью необходимо дождаться, пока бетон наберет не менее 70-75% проектной прочности, что обычно соответствует 28 суткам выдержки при нормальных условиях (температура 20±2 °C, влажность 60-80%).

При температуре ниже +10 °C сроки увеличиваются, так как гидратация цемента замедляется. В таких условиях выдержка может составлять до 56 суток или более. Быстрое высыхание, например при ветре или прямом солнце, требует дополнительного увлажнения поверхности для предотвращения растрескивания.

Если отделка планируется декоративными штукатурками, красками или плиткой, то перед началом работ важно проверить влажность бетона: она не должна превышать 4-6% по массе, иначе адгезия ухудшится. Для контроля можно использовать влагомеры или тесты с полиэтиленовой пленкой.

В условиях ускоренного твердения (применение добавок, прогрев, паровая обработка) минимальный срок выдержки сокращается до 7-14 суток, но при этом рекомендуется провести контроль прочности на месте.

При нарушении рекомендуемых сроков отделочные материалы могут быстро отслоиться, что приведет к дополнительным затратам на ремонт и восстановление.

Вопрос-ответ:

Сколько дней бетону обычно требуется для достижения максимальной прочности?

Бетон достигает примерно 70% своей прочности через 7 суток после заливки. Полное затвердевание и максимальная прочность обычно наступают спустя 28 дней. За это время происходит химическая реакция между цементом и водой, которая обеспечивает формирование прочной структуры.

Почему важно учитывать температуру воздуха при наборе прочности бетона?

Температура сильно влияет на скорость твердения бетона. При низких температурах процесс замедляется, и бетон может не набрать необходимую прочность в положенный срок. При высоких температурах реакция происходит быстрее, но при этом есть риск трещин из-за быстрого высыхания. Поэтому для достижения нужных показателей прочности условия хранения и ухода за бетоном имеют большое значение.

Можно ли ускорить процесс набора прочности бетона и как это сделать?

Да, ускорить твердение бетона можно. Для этого применяют специальные добавки — ускорители твердения, а также используют нагрев или паровую обработку. Такие методы часто применяются при строительстве в холодное время года или когда нужно быстрее сдать объект. Однако важно соблюдать технологию, чтобы не снизить долговечность и прочность конструкции.

Как влияет влажность на прочность бетона в первые недели после заливки?

Влажность играет ключевую роль в процессе затвердевания. Если бетон высыхает слишком быстро, происходит неполное гидратационное связывание цемента, что снижает прочность и увеличивает риск появления трещин. Для правильного твердения бетон нужно защищать от пересыхания, часто его накрывают пленкой или увлажняют поверхность в течение нескольких дней после заливки.
